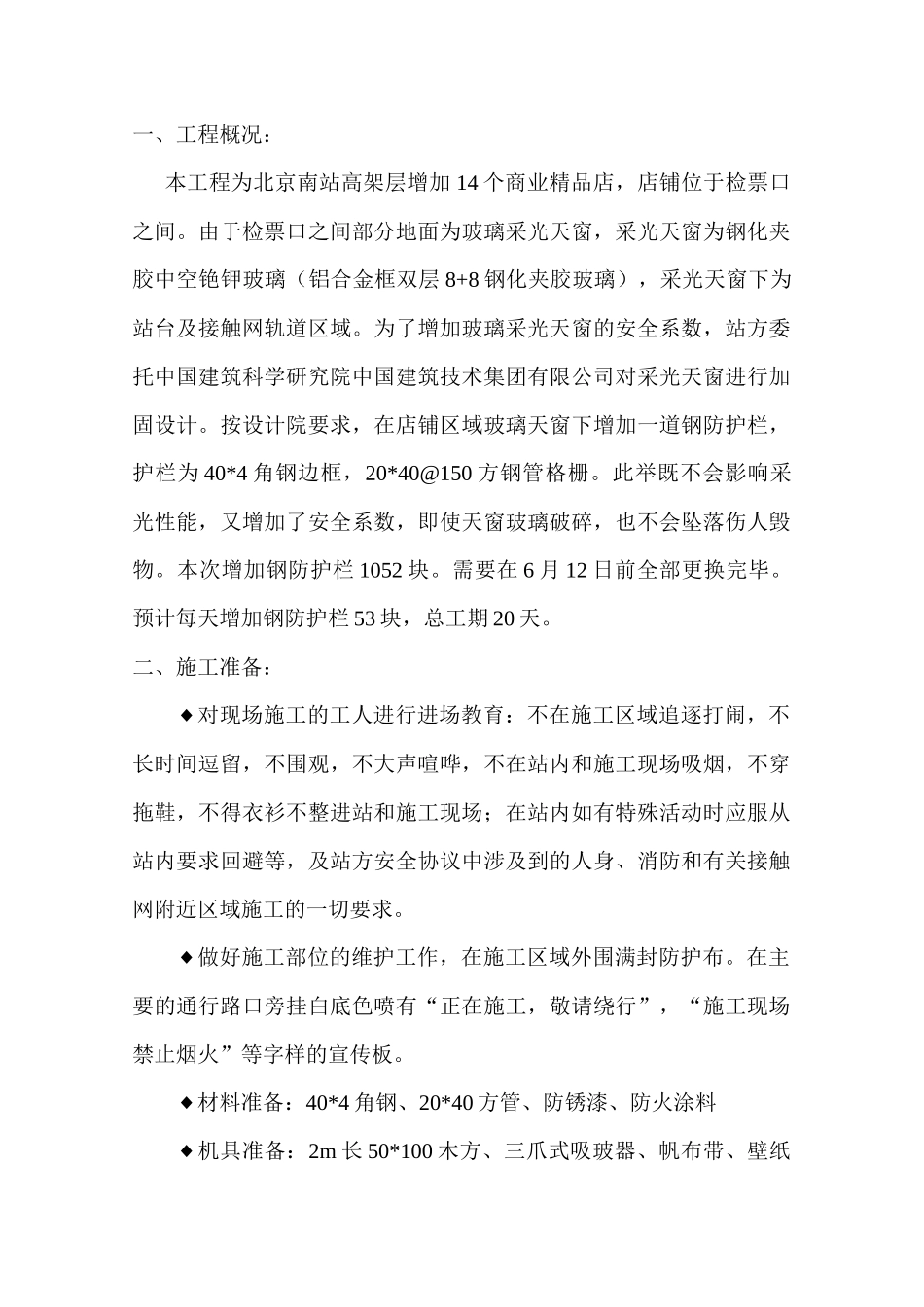

北京南站高架层精品店轻钢结构加固施工方案编制单位:金坛建工集团有限公司北京南站项目部编制时间:2011年05月22日一、工程概况:本工程为北京南站高架层增加14个商业精品店,店铺位于检票口之间
由于检票口之间部分地面为玻璃采光天窗,采光天窗为钢化夹胶中空铯钾玻璃(铝合金框双层8+8钢化夹胶玻璃),采光天窗下为站台及接触网轨道区域
为了增加玻璃采光天窗的安全系数,站方委托中国建筑科学研究院中国建筑技术集团有限公司对采光天窗进行加固设计
按设计院要求,在店铺区域玻璃天窗下增加一道钢防护栏,护栏为40*4角钢边框,20*40@150方钢管格栅
此举既不会影响采光性能,又增加了安全系数,即使天窗玻璃破碎,也不会坠落伤人毁物
本次增加钢防护栏1052块
需要在6月12日前全部更换完毕
预计每天增加钢防护栏53块,总工期20天
二、施工准备:◆对现场施工的工人进行进场教育:不在施工区域追逐打闹,不长时间逗留,不围观,不大声喧哗,不在站内和施工现场吸烟,不穿拖鞋,不得衣衫不整进站和施工现场;在站内如有特殊活动时应服从站内要求回避等,及站方安全协议中涉及到的人身、消防和有关接触网附近区域施工的一切要求
◆做好施工部位的维护工作,在施工区域外围满封防护布
在主要的通行路口旁挂白底色喷有“正在施工,敬请绕行”,“施工现场禁止烟火”等字样的宣传板

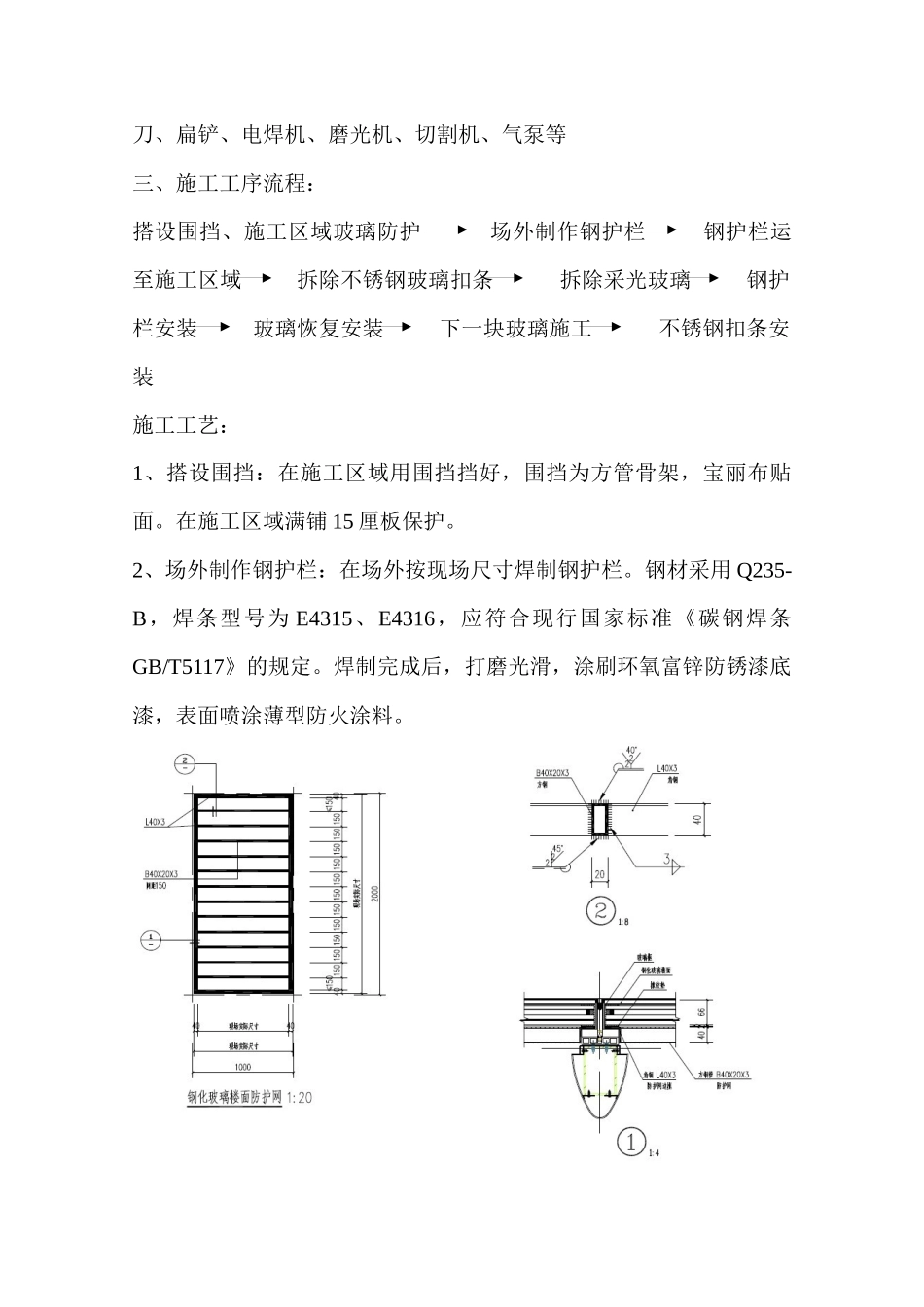

◆材料准备:40*4角钢、20*40方管、防锈漆、防火涂料◆机具准备:2m长50*100木方、三爪式吸玻器、帆布带、壁纸刀、扁铲、电焊机、磨光机、切割机、气泵等三、施工工序流程:搭设围挡、施工区域玻璃防护场外制作钢护栏钢护栏运至施工区域拆除不锈钢玻璃扣条拆除采光玻璃钢护栏安装玻璃恢复安装下一块玻璃施工不锈钢扣条安装施工工艺:1、搭设围挡:在施工区域用围挡挡好,围挡为方管骨架,宝丽布贴面
在施工区域满铺15厘板保护
2、场外制作钢护栏:在场外按现场尺寸焊
