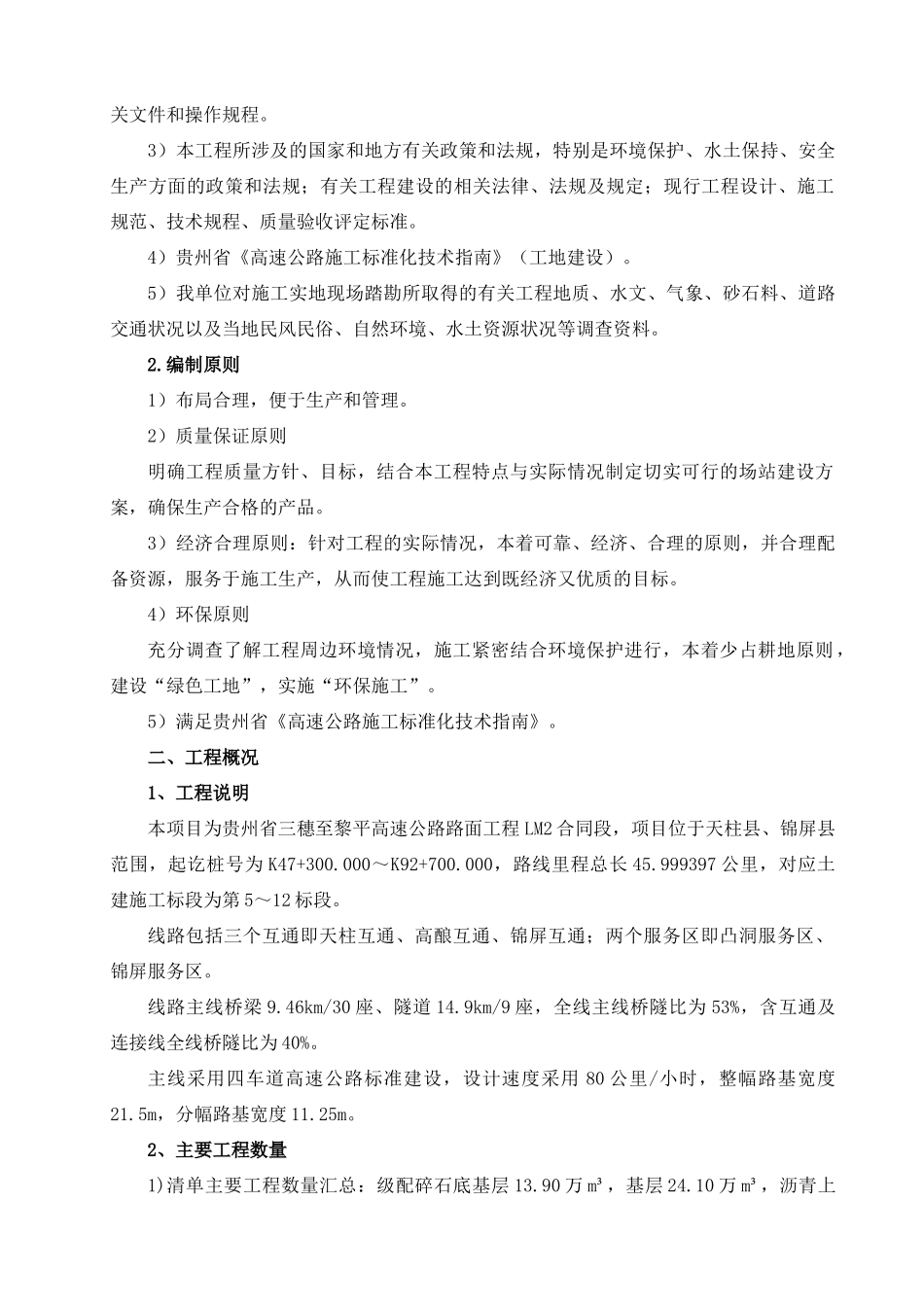

贵州省三穗至黎平高速公路第LM2合同段标准化建设施工方案中交第三公路工程局有限公司2014年3月一、编制依据及原则1
编制依据1)贵州省三穗至黎平高速公路路面工程第LM2合同段两阶段施工图设计
2)交通部颁发《设计规范》、《施工规范》、《公路工程质量验收评定标准》及有关文件和操作规程
3)本工程所涉及的国家和地方有关政策和法规,特别是环境保护、水土保持、安全生产方面的政策和法规;有关工程建设的相关法律、法规及规定;现行工程设计、施工规范、技术规程、质量验收评定标准
4)贵州省《高速公路施工标准化技术指南》(工地建设)
5)我单位对施工实地现场踏勘所取得的有关工程地质、水文、气象、砂石料、道路交通状况以及当地民风民俗、自然环境、水土资源状况等调查资料
编制原则1)布局合理,便于生产和管理
2)质量保证原则明确工程质量方针、目标,结合本工程特点与实际情况制定切实可行的场站建设方案,确保生产合格的产品
3)经济合理原则:针对工程的实际情况,本着可靠、经济、合理的原则,并合理配备资源,服务于施工生产,从而使工程施工达到既经济又优质的目标
4)环保原则充分调查了解工程周边环境情况,施工紧密结合环境保护进行,本着少占耕地原则,建设“绿色工地”,实施“环保施工”
5)满足贵州省《高速公路施工标准化技术指南》
二、工程概况1、工程说明本项目为贵州省三穗至黎平高速公路路面工程LM2合同段,项目位于天柱县、锦屏县范围,起讫桩号为K47+300
000~K92+700
000,路线里程总长45
999397公里,对应土建施工标段为第5~12标段
线路包括三个互通即天柱互通、高酿互通、锦屏互通;两个服务区即凸洞服务区、锦屏服务区
线路主线桥梁9
46km/30座、隧道14
9km/9座,全线主线桥隧比为53%,含互通及连接线全线桥隧比为40%

主线采用四车道高速公路标准建设,设计速度采用80公
