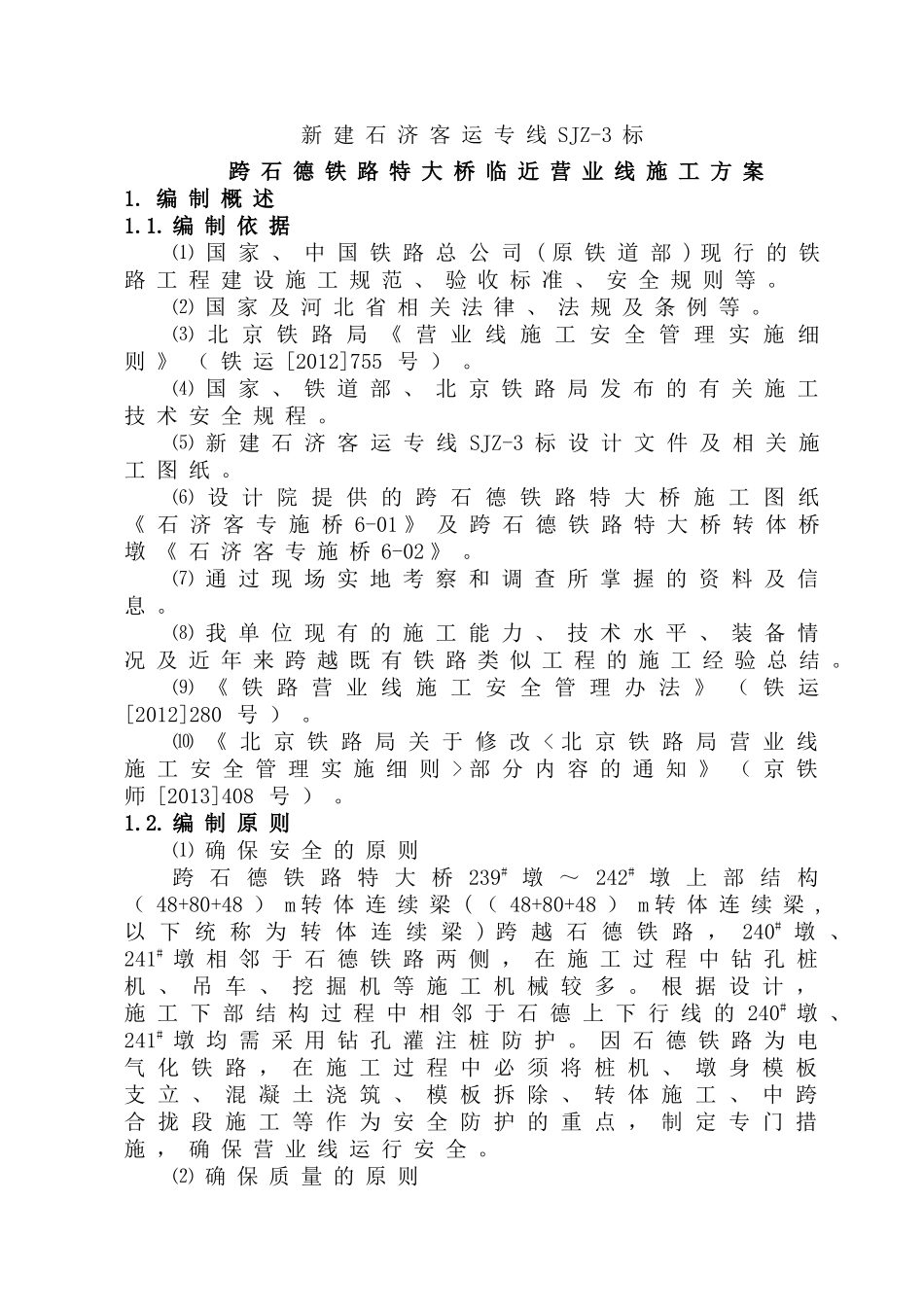

新建石济客运专线SJZ-3标跨石德铁路特大桥临近营业线施工方案1
编制依据⑴国家、中国铁路总公司(原铁道部)现行的铁路工程建设施工规范、验收标准、安全规则等
⑵国家及河北省相关法律、法规及条例等
⑶北京铁路局《营业线施工安全管理实施细则》(铁运[2012]755号)
⑷国家、铁道部、北京铁路局发布的有关施工技术安全规程
⑸新建石济客运专线SJZ-3标设计文件及相关施工图纸
⑹设计院提供的跨石德铁路特大桥施工图纸《石济客专施桥6-01》及跨石德铁路特大桥转体桥墩《石济客专施桥6-02》
⑺通过现场实地考察和调查所掌握的资料及信息
⑻我单位现有的施工能力、技术水平、装备情况及近年来跨越既有铁路类似工程的施工经验总结
⑼《铁路营业线施工安全管理办法》(铁运[2012]280号)
⑽《北京铁路局关于修改部分内容的通知》(京铁师[2013]408号)

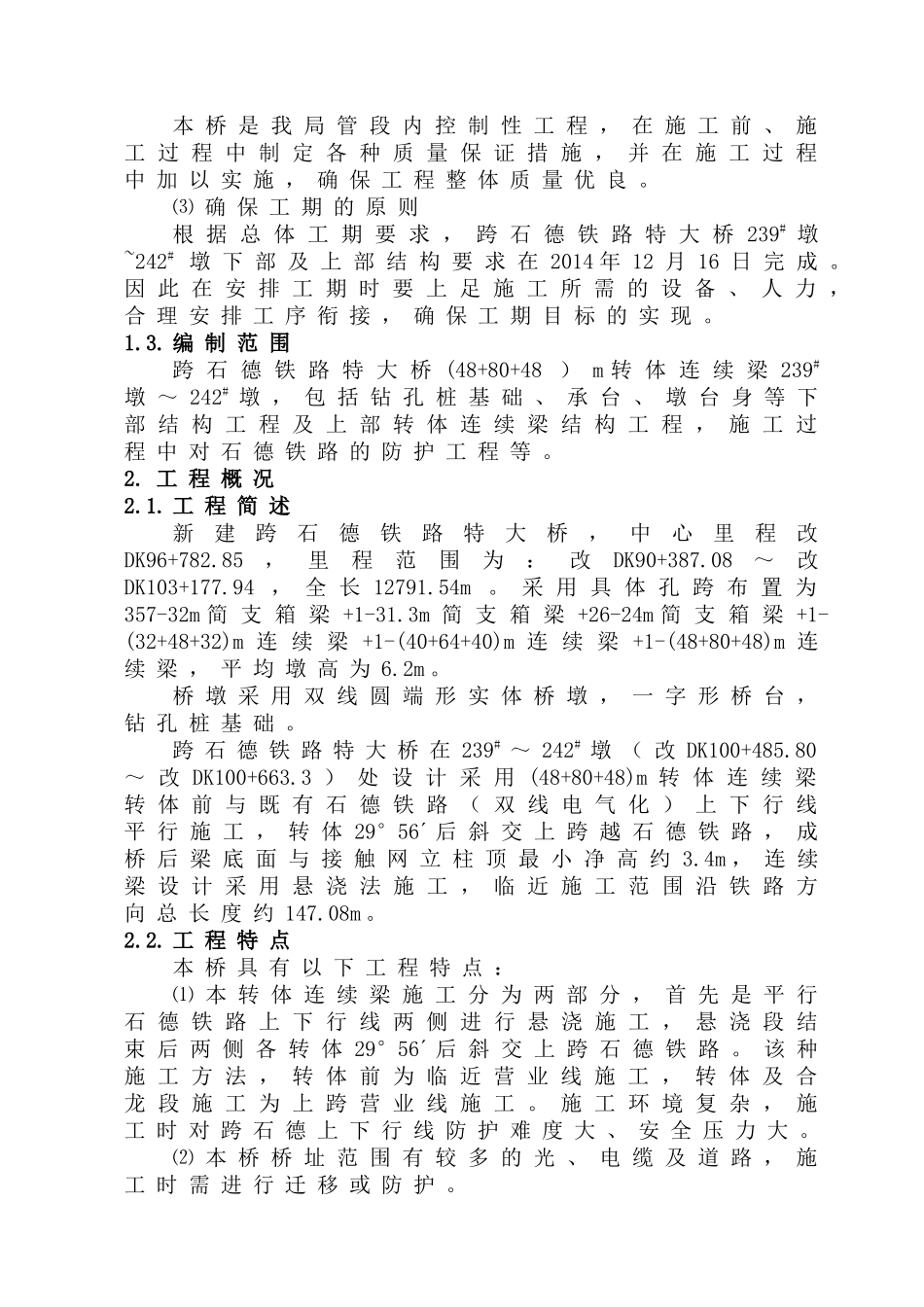

编制原则⑴确保安全的原则跨石德铁路特大桥239#墩~242#墩上部结构(48+80+48)m转体连续梁((48+80+48)m转体连续梁,以下统称为转体连续梁)跨越石德铁路,240#墩、241#墩相邻于石德铁路两侧,在施工过程中钻孔桩机、吊车、挖掘机等施工机械较多
根据设计,施工下部结构过程中相邻于石德上下行线的240#墩、241#墩均需采用钻孔灌注桩防护
因石德铁路为电气化铁路,在施工过程中必须将桩机、墩身模板支立、混凝土浇筑、模板拆除、转体施工、中跨合拢段施工等作为安全防护的重点,制定专门措施,确保营业线运行安全
⑵确保质量的原则本桥是我局管段内控制性工程,在施工前、施工过程中制定各种质量保证措施,并在施工过程中加以实施,确保工程整体质量优良
⑶确保工期的原则根据总体工期要求,跨石德铁路特大桥239#墩~242#墩下部及上部结构要求在2014年12月16日完成

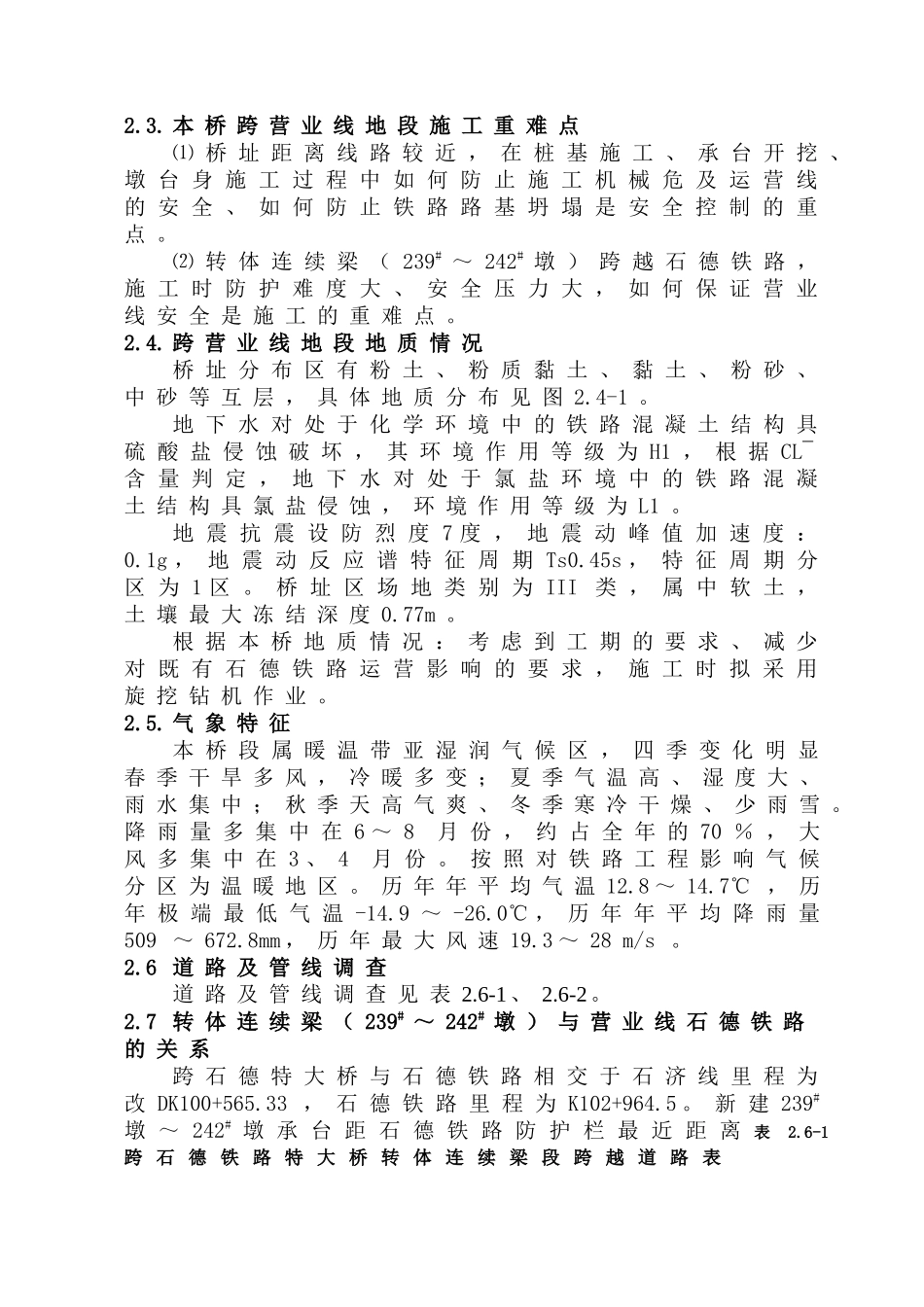

因此在安排工期时要上足施工所需的设备、人力,合理
