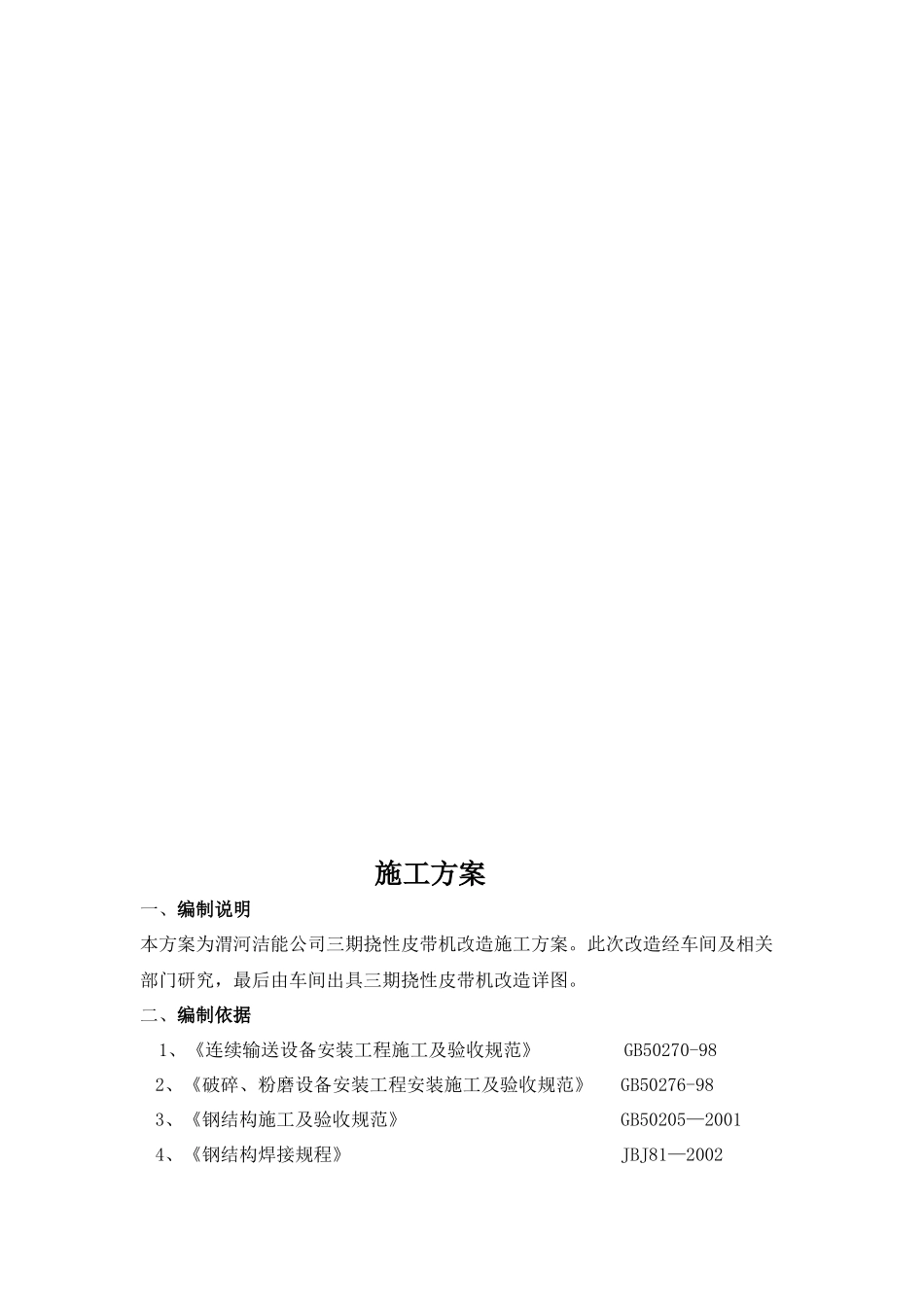

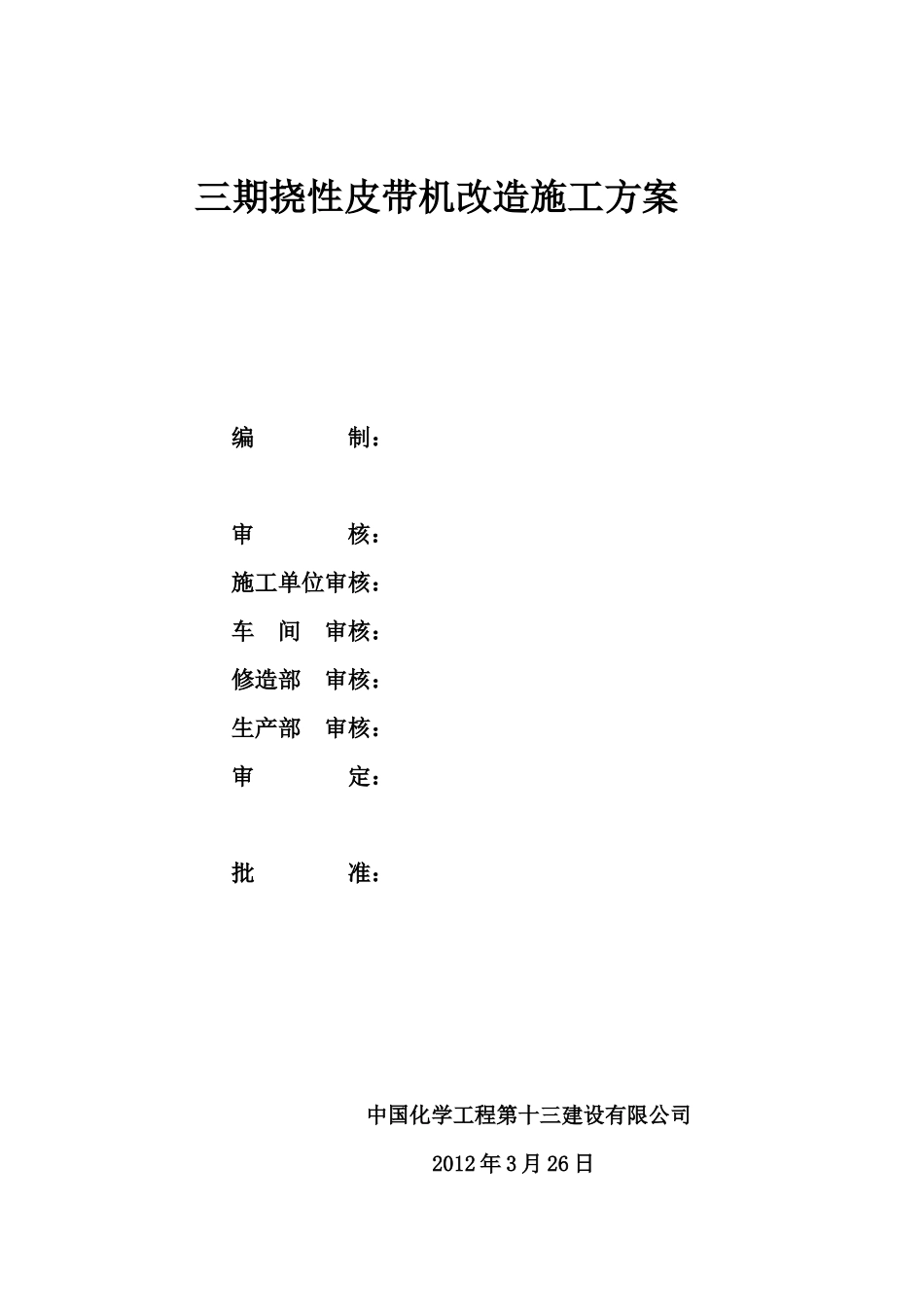

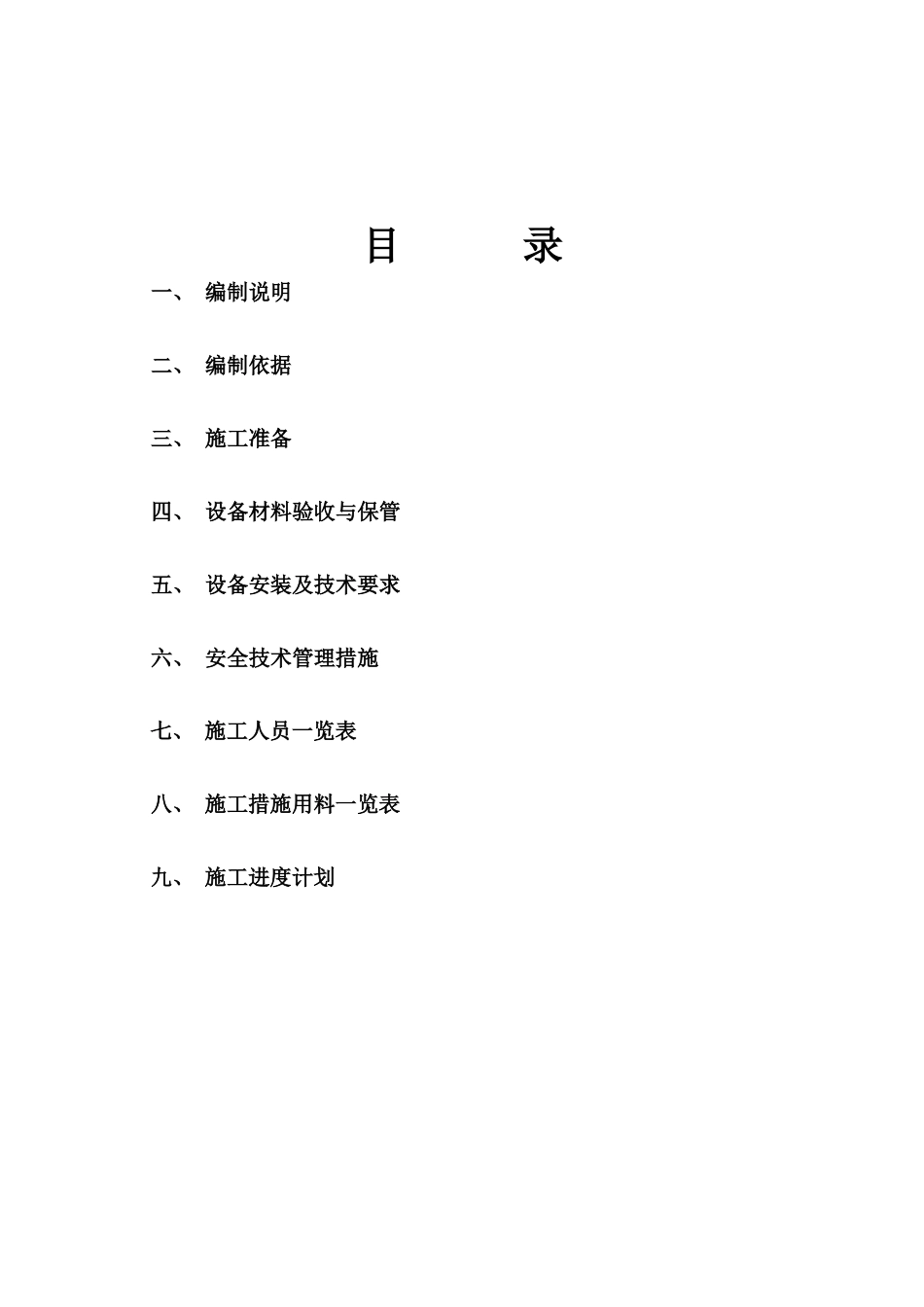

三期挠性皮带机改造施工方案编制:审核:施工单位审核:车间审核:修造部审核:生产部审核:审定:批准:中国化学工程第十三建设有限公司2012年3月26日目录一、编制说明二、编制依据三、施工准备四、设备材料验收与保管五、设备安装及技术要求六、安全技术管理措施七、施工人员一览表八、施工措施用料一览表九、施工进度计划施工方案一、编制说明本方案为渭河洁能公司三期挠性皮带机改造施工方案
此次改造经车间及相关部门研究,最后由车间出具三期挠性皮带机改造详图
二、编制依据1、《连续输送设备安装工程施工及验收规范》GB50270-982、《破碎、粉磨设备安装工程安装施工及验收规范》GB50276-983、《钢结构施工及验收规范》GB50205—20014、《钢结构焊接规程》JBJ81—20025、《建筑防腐工程施工及验收》GB50212-916、《石油化工施工安全技术规程》SH3505-19997、《机械设备安装工程施工及验收通用规范》GB502318、《化工建设安装工程起重施工规范》HG202019、《垂直式斗提机技术条件》JB3926三、施工准备1、施工机具、吊装索具、起重设备到场并检查确认满足施工要求
2、人员、材料到位,施工现场达到施工条件四、设备、材料的验收及保管1、安装辅助材料的检查验收:对安装辅助材料如:垫铁、地脚螺栓、电焊条等按照相应的标准规范,不合格不得使用
施工机具的选择在满足施工工艺要求的前提下,应结合本单位的技术装备现状及现有机械可能利用的情况,充分发挥施工机械的效率和利用程度
测量及计量器具连通管、水准仪、经纬仪、框式水平尺、直径为0
5钢丝线、线锤、钢卷尺、钢盘尺及钢板尺
五、设备安装及技术要求1、改造顺序:1、将挠性带转至检修位置,要求原粘接口在尾部;2、工艺确认交出,停机断电;3、原落料管拆除;4、拆除皮带尾部所有上盖板及侧盖板5、断开刮板回收机
