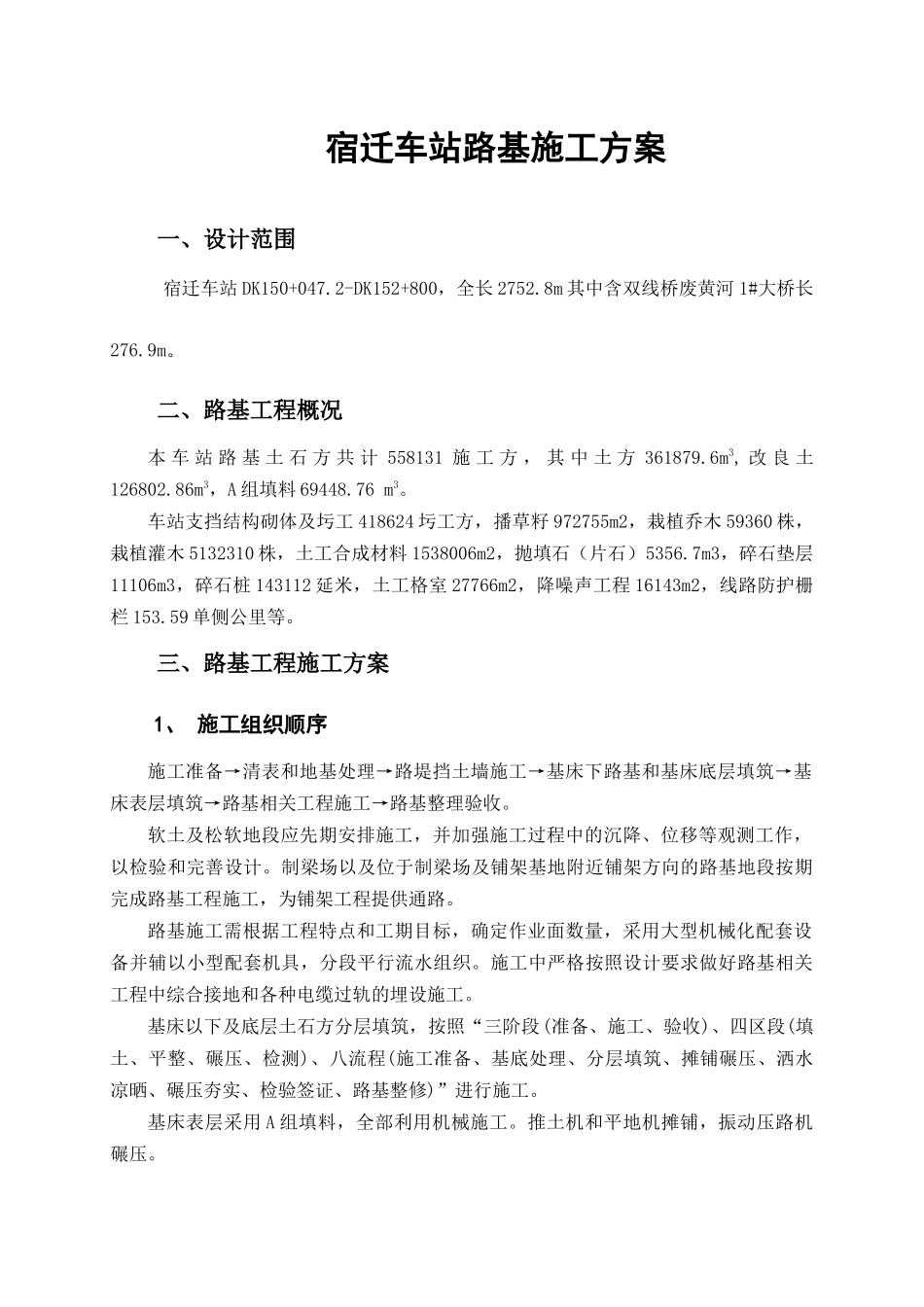

宿迁车站路基施工方案一、设计范围宿迁车站DK150+047
2-DK152+800,全长2752
8m其中含双线桥废黄河1#大桥长276
二、路基工程概况本车站路基土石方共计558131施工方,其中土方361879
6m3,改良土126802
86m3,A组填料69448
车站支挡结构砌体及圬工418624圬工方,播草籽972755m2,栽植乔木59360株,栽植灌木5132310株,土工合成材料1538006m2,抛填石(片石)5356
7m3,碎石垫层11106m3,碎石桩143112延米,土工格室27766m2,降噪声工程16143m2,线路防护栅栏153
59单侧公里等
三、路基工程施工方案1、施工组织顺序施工准备→清表和地基处理→路堤挡土墙施工→基床下路基和基床底层填筑→基床表层填筑→路基相关工程施工→路基整理验收
软土及松软地段应先期安排施工,并加强施工过程中的沉降、位移等观测工作,以检验和完善设计
制梁场以及位于制梁场及铺架基地附近铺架方向的路基地段按期完成路基工程施工,为铺架工程提供通路
路基施工需根据工程特点和工期目标,确定作业面数量,采用大型机械化配套设备并辅以小型配套机具,分段平行流水组织
施工中严格按照设计要求做好路基相关工程中综合接地和各种电缆过轨的埋设施工
基床以下及底层土石方分层填筑,按照“三阶段(准备、施工、验收)、四区段(填土、平整、碾压、检测)、八流程(施工准备、基底处理、分层填筑、摊铺碾压、洒水凉晒、碾压夯实、检验签证、路基整修)”进行施工
基床表层采用A组填料,全部利用机械施工
推土机和平地机摊铺,振动压路机碾压

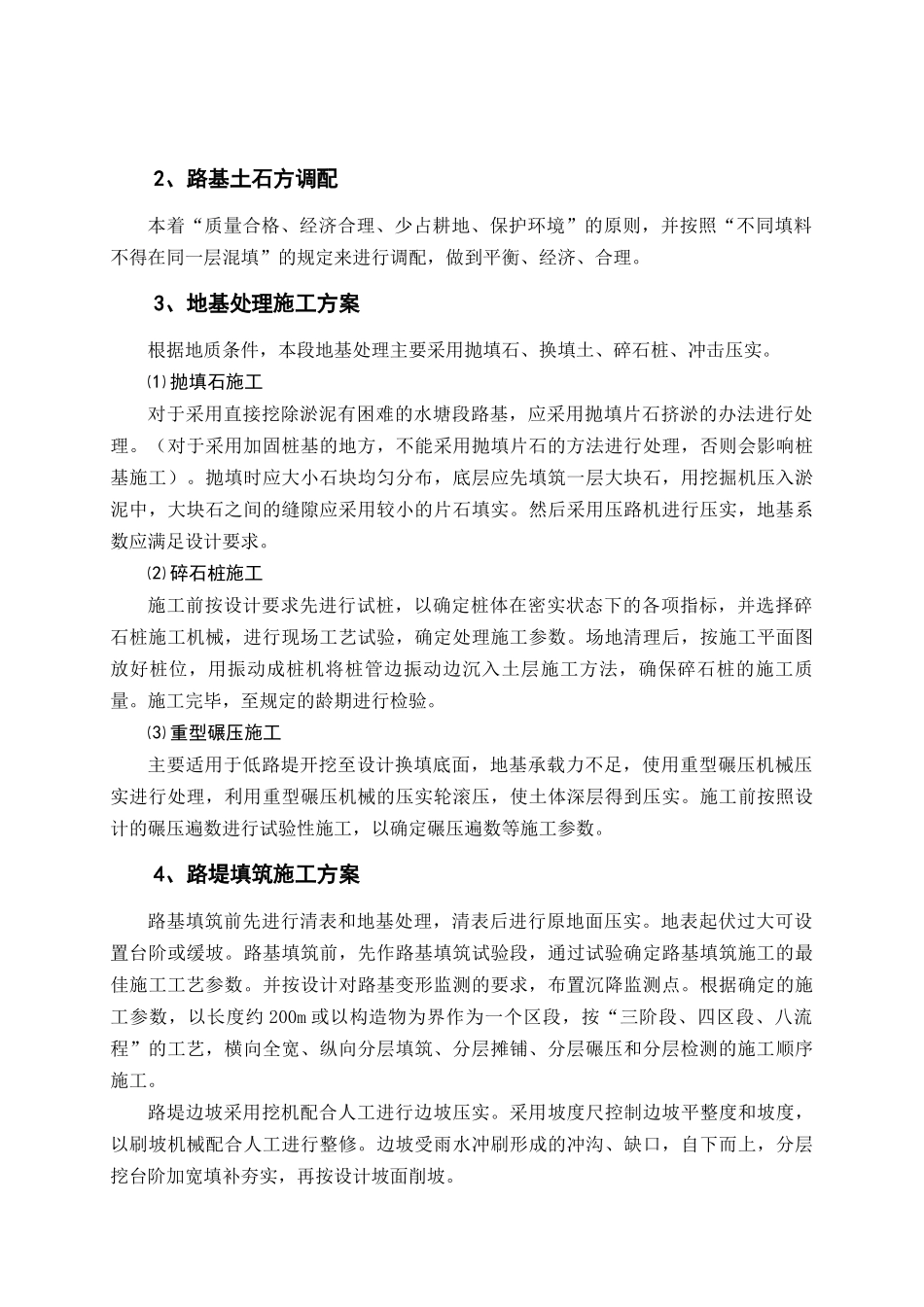

2、路基土石方调配本着“质量合格、经济合理、少占耕地、保护环境”的原则,并按照“不同填料不得在同一层混填”的规定来进行调配,做到平衡、经济、合理

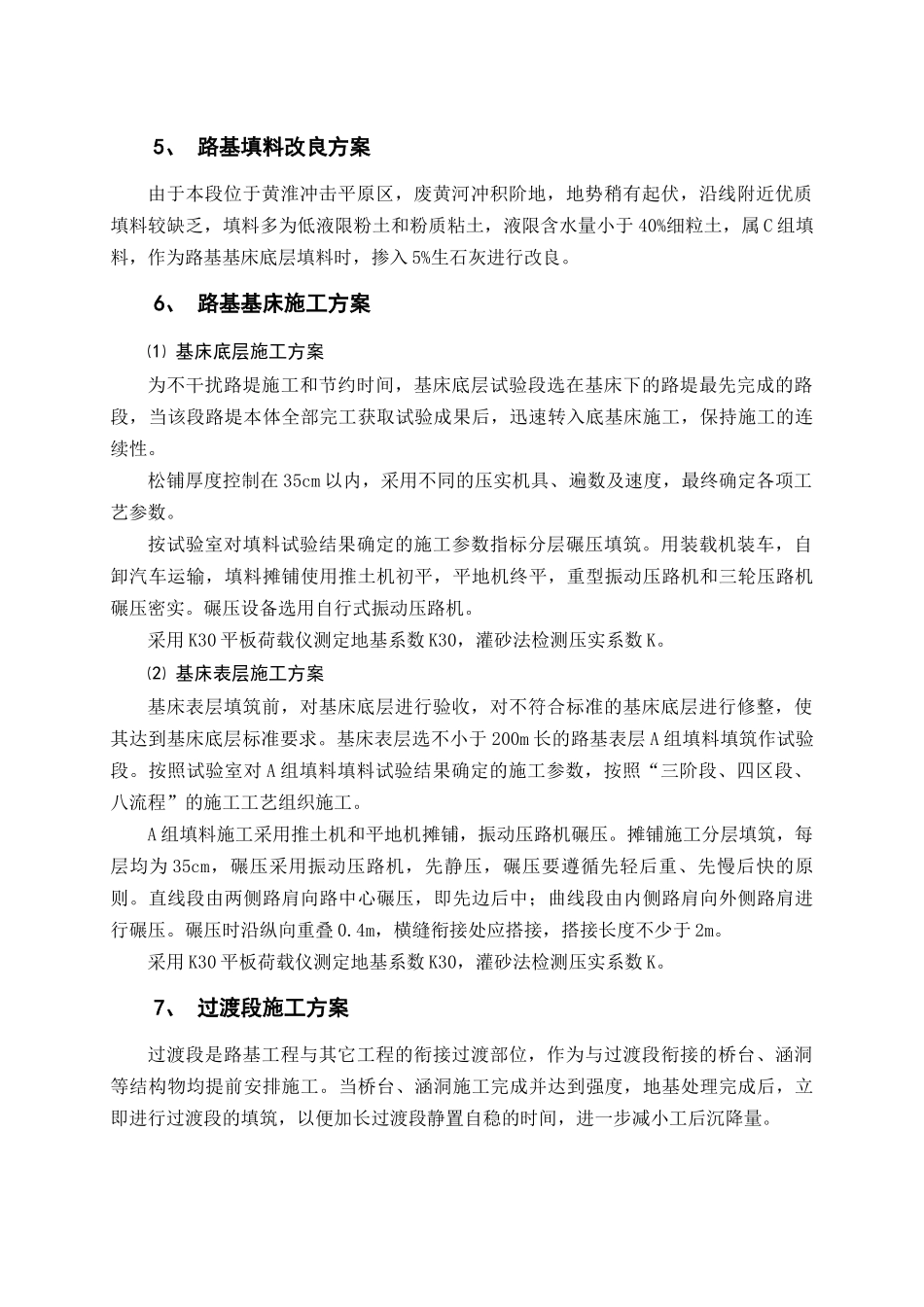

3、地基处理施工方案根据地质条件,本段地基处理主要采用抛填石、
