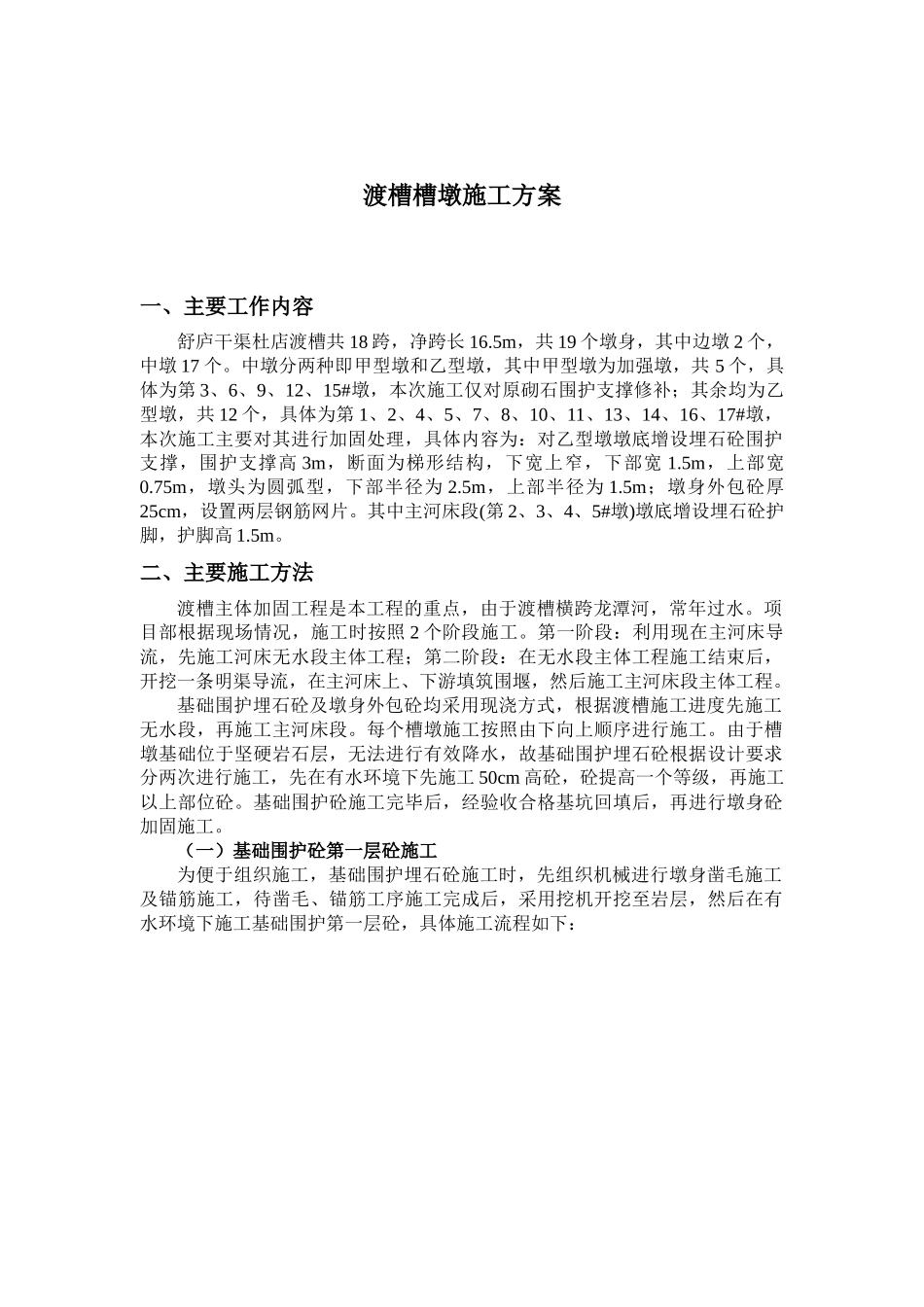

渡槽槽墩施工方案一、主要工作内容舒庐干渠杜店渡槽共18跨,净跨长16
5m,共19个墩身,其中边墩2个,中墩17个
中墩分两种即甲型墩和乙型墩,其中甲型墩为加强墩,共5个,具体为第3、6、9、12、15#墩,本次施工仅对原砌石围护支撑修补;其余均为乙型墩,共12个,具体为第1、2、4、5、7、8、10、11、13、14、16、17#墩,本次施工主要对其进行加固处理,具体内容为:对乙型墩墩底增设埋石砼围护支撑,围护支撑高3m,断面为梯形结构,下宽上窄,下部宽1
5m,上部宽0
75m,墩头为圆弧型,下部半径为2
5m,上部半径为1
5m;墩身外包砼厚25cm,设置两层钢筋网片
其中主河床段(第2、3、4、5#墩)墩底增设埋石砼护脚,护脚高1
二、主要施工方法渡槽主体加固工程是本工程的重点,由于渡槽横跨龙潭河,常年过水
项目部根据现场情况,施工时按照2个阶段施工
第一阶段:利用现在主河床导流,先施工河床无水段主体工程;第二阶段:在无水段主体工程施工结束后,开挖一条明渠导流,在主河床上、下游填筑围堰,然后施工主河床段主体工程
基础围护埋石砼及墩身外包砼均采用现浇方式,根据渡槽施工进度先施工无水段,再施工主河床段
每个槽墩施工按照由下向上顺序进行施工
由于槽墩基础位于坚硬岩石层,无法进行有效降水,故基础围护埋石砼根据设计要求分两次进行施工,先在有水环境下先施工50cm高砼,砼提高一个等级,再施工以上部位砼
基础围护砼施工完毕后,经验收合格基坑回填后,再进行墩身砼加固施工

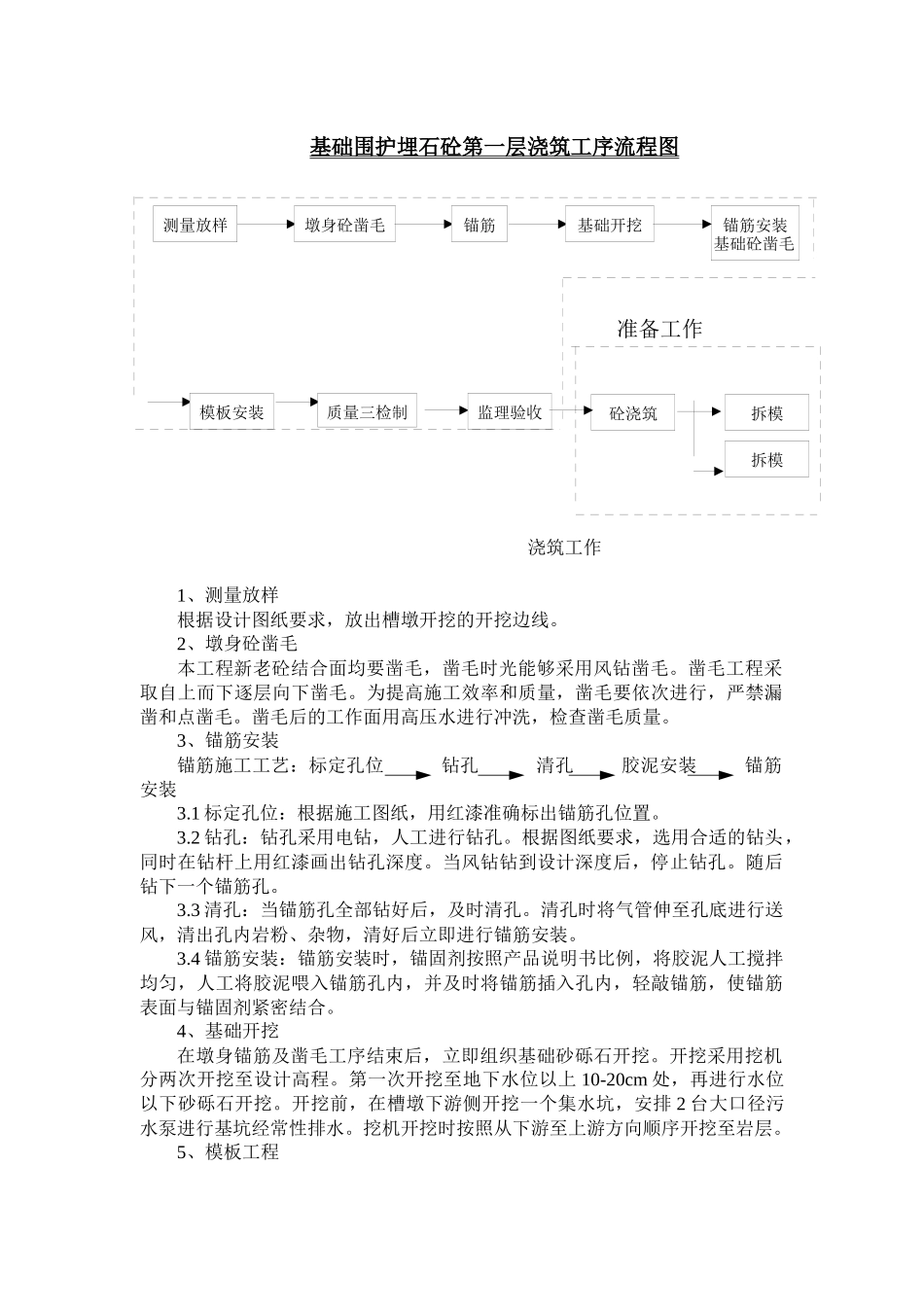

(一)基础围护砼第一层砼施工为便于组织施工,基础围护埋石砼施工时,先组织机械进行墩身凿毛施工及锚筋施工,待凿毛、锚筋工序施工完成后,采用挖机开挖至岩层,然后在有水环境下施工基础围护第一层砼,具体施工流程如下:基础围护埋石砼第一层浇筑工序流程图准备工作浇筑工作1、测量放样根据设计图纸要求,放出槽墩开挖的开挖边线
