竹镇金磁西代小区二组团屋面施工方案编制单位:编制人:审核人:审批人:编制日期:二零零一年八月二十一日一

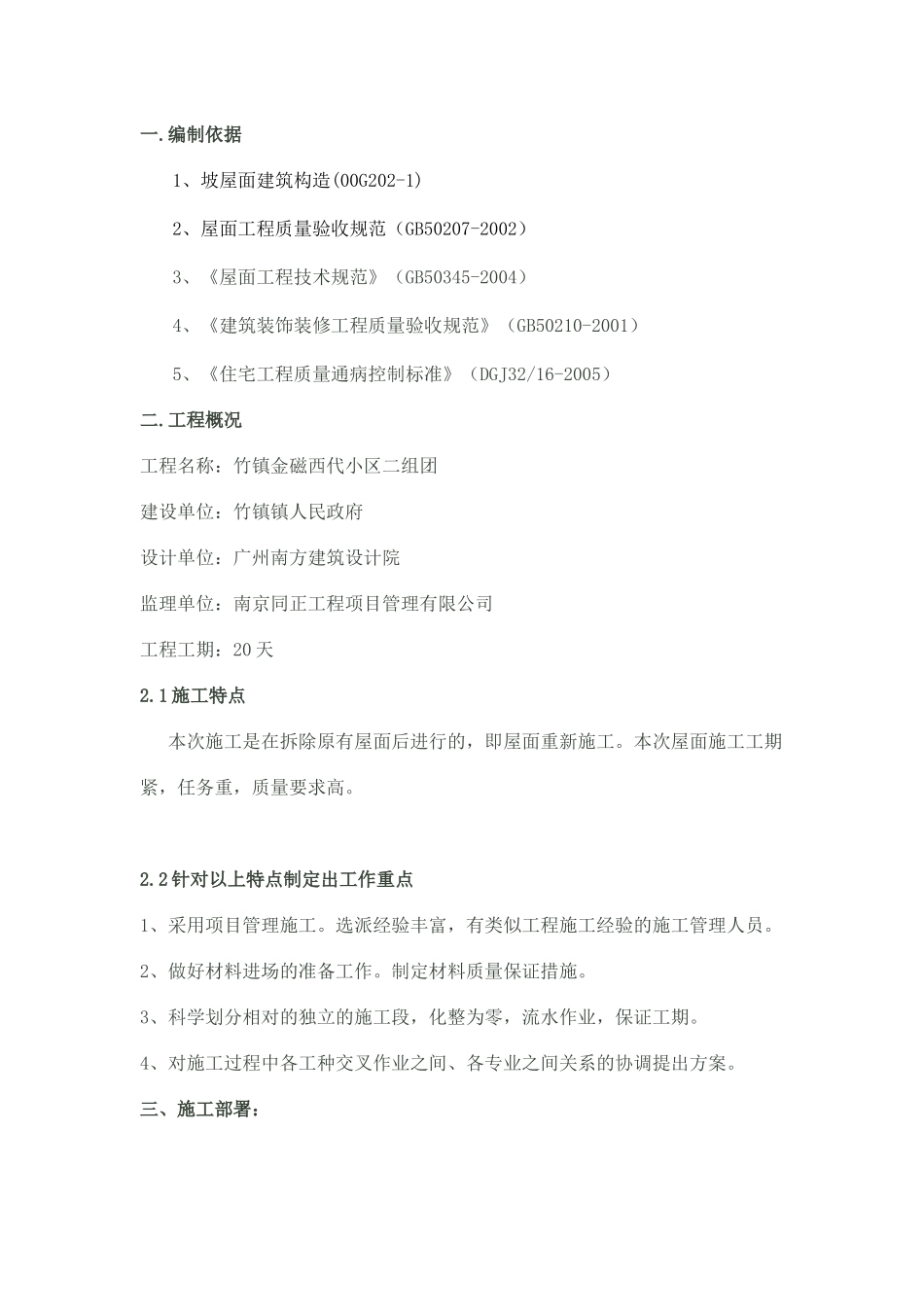

编制依据1、坡屋面建筑构造(00G202-1)2、屋面工程质量验收规范(GB50207-2002)3、《屋面工程技术规范》(GB50345-2004)4、《建筑装饰装修工程质量验收规范》(GB50210-2001)5、《住宅工程质量通病控制标准》(DGJ32/16-2005)二
工程概况工程名称:竹镇金磁西代小区二组团建设单位:竹镇镇人民政府设计单位:广州南方建筑设计院监理单位:南京同正工程项目管理有限公司工程工期:20天2
1施工特点本次施工是在拆除原有屋面后进行的,即屋面重新施工
本次屋面施工工期紧,任务重,质量要求高
2针对以上特点制定出工作重点1、采用项目管理施工
选派经验丰富,有类似工程施工经验的施工管理人员
2、做好材料进场的准备工作
制定材料质量保证措施
3、科学划分相对的独立的施工段,化整为零,流水作业,保证工期
4、对施工过程中各工种交叉作业之间、各专业之间关系的协调提出方案

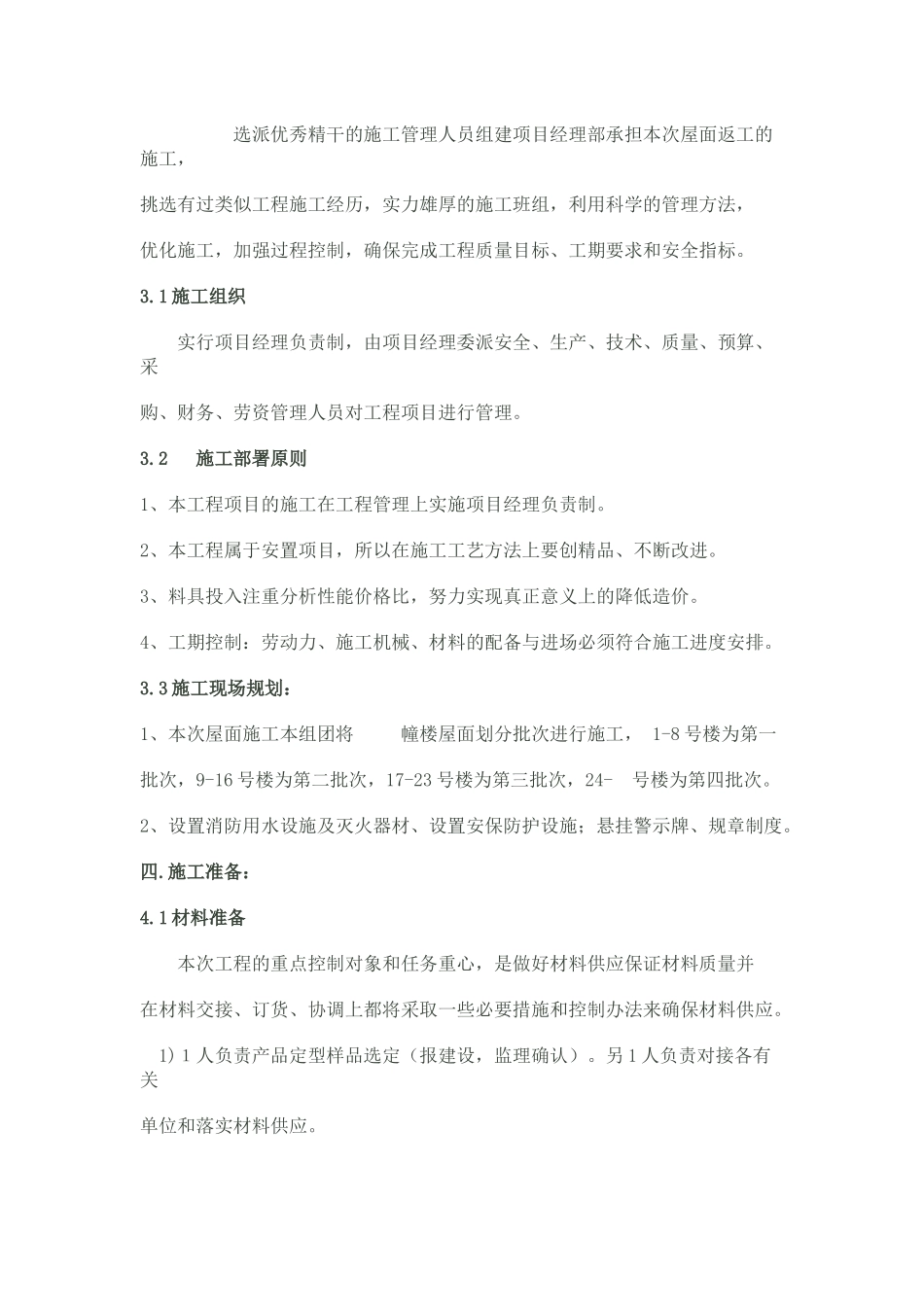

三、施工部署:选派优秀精干的施工管理人员组建项目经理部承担本次屋面返工的施工,挑选有过类似工程施工经历,实力雄厚的施工班组,利用科学的管理方法,优化施工,加强过程控制,确保完成工程质量目标、工期要求和安全指标
1施工组织实行项目经理负责制,由项目经理委派安全、生产、技术、质量、预算、采购、财务、劳资管理人员对工程项目进行管理
2施工部署原则1、本工程项目的施工在工程管理上实施项目经理负责制
2、本工程属于安置项目,所以在施工工艺方法上要创精品、不断改进
3、料具投入注重分析性能价格比,努力实现真正意义上的降低造价
4、工期控制:劳动力、施工机械、材料的配备与进场必须符合施工进度安排
3施工现场规划:1、本次屋面施工本组团将幢楼屋面划分批次进行施工,1-8号楼为第一批
