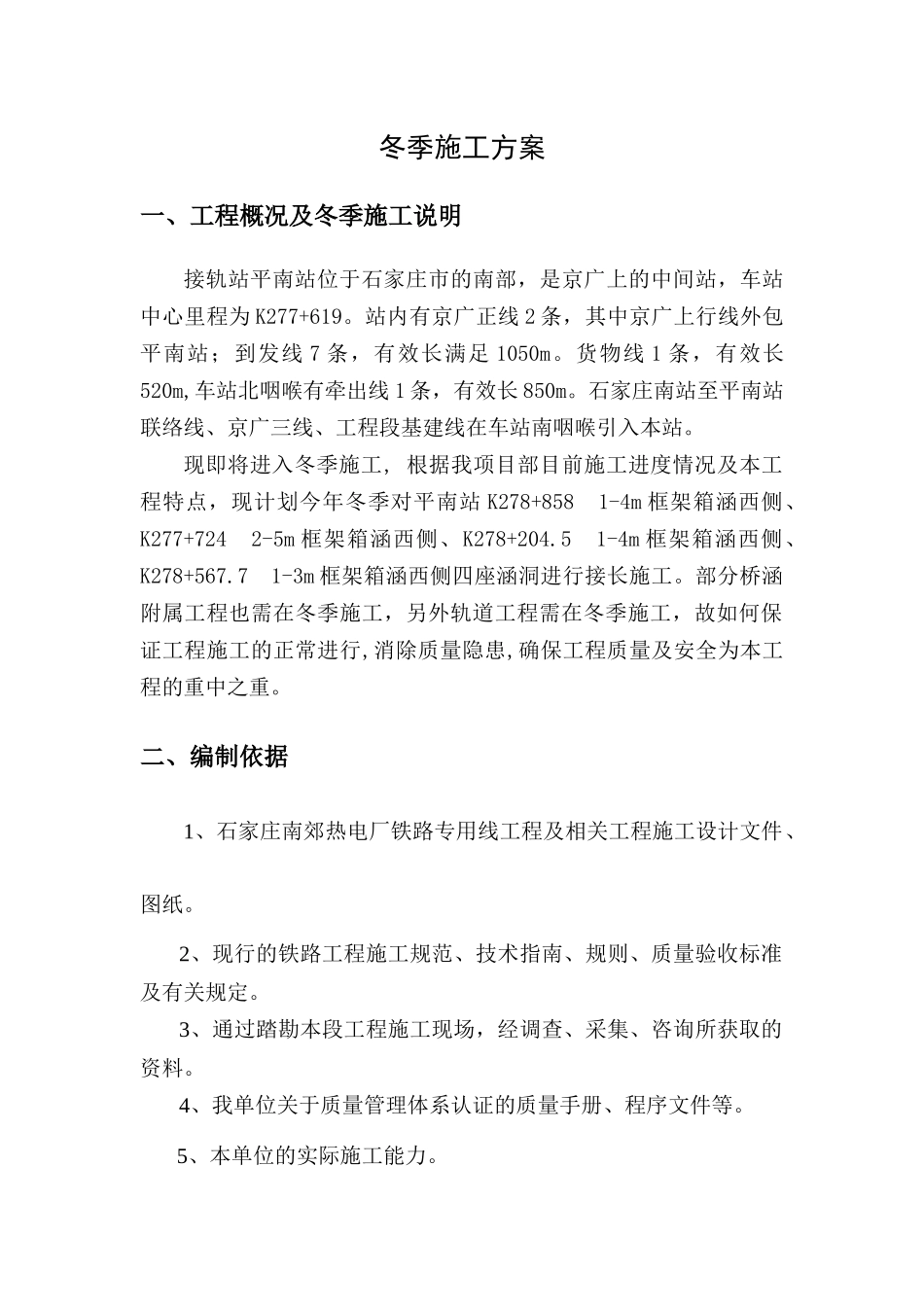

冬季施工方案一、工程概况及冬季施工说明接轨站平南站位于石家庄市的南部,是京广上的中间站,车站中心里程为K277+619
站内有京广正线2条,其中京广上行线外包平南站;到发线7条,有效长满足1050m
货物线1条,有效长520m,车站北咽喉有牵出线1条,有效长850m
石家庄南站至平南站联络线、京广三线、工程段基建线在车站南咽喉引入本站
现即将进入冬季施工,根据我项目部目前施工进度情况及本工程特点,现计划今年冬季对平南站K278+8581-4m框架箱涵西侧、K277+7242-5m框架箱涵西侧、K278+204
51-4m框架箱涵西侧、K278+567
71-3m框架箱涵西侧四座涵洞进行接长施工
部分桥涵附属工程也需在冬季施工,另外轨道工程需在冬季施工,故如何保证工程施工的正常进行,消除质量隐患,确保工程质量及安全为本工程的重中之重
二、编制依据1、石家庄南郊热电厂铁路专用线工程及相关工程施工设计文件、图纸
2、现行的铁路工程施工规范、技术指南、规则、质量验收标准及有关规定
3、通过踏勘本段工程施工现场,经调查、采集、咨询所获取的资料
4、我单位关于质量管理体系认证的质量手册、程序文件等
5、本单位的实际施工能力

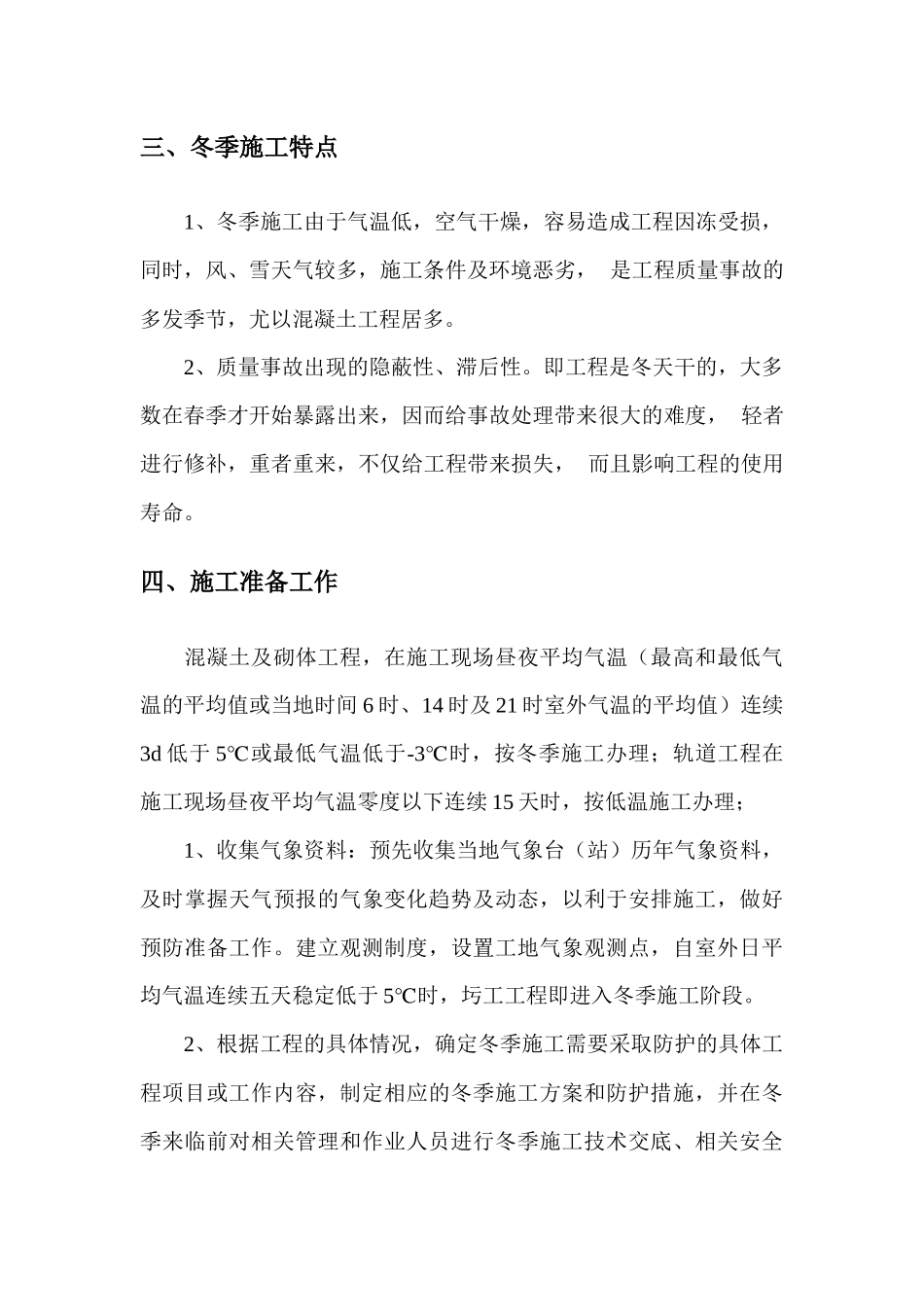

三、冬季施工特点1、冬季施工由于气温低,空气干燥,容易造成工程因冻受损,同时,风、雪天气较多,施工条件及环境恶劣,是工程质量事故的多发季节,尤以混凝土工程居多
2、质量事故出现的隐蔽性、滞后性
即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响工程的使用寿命

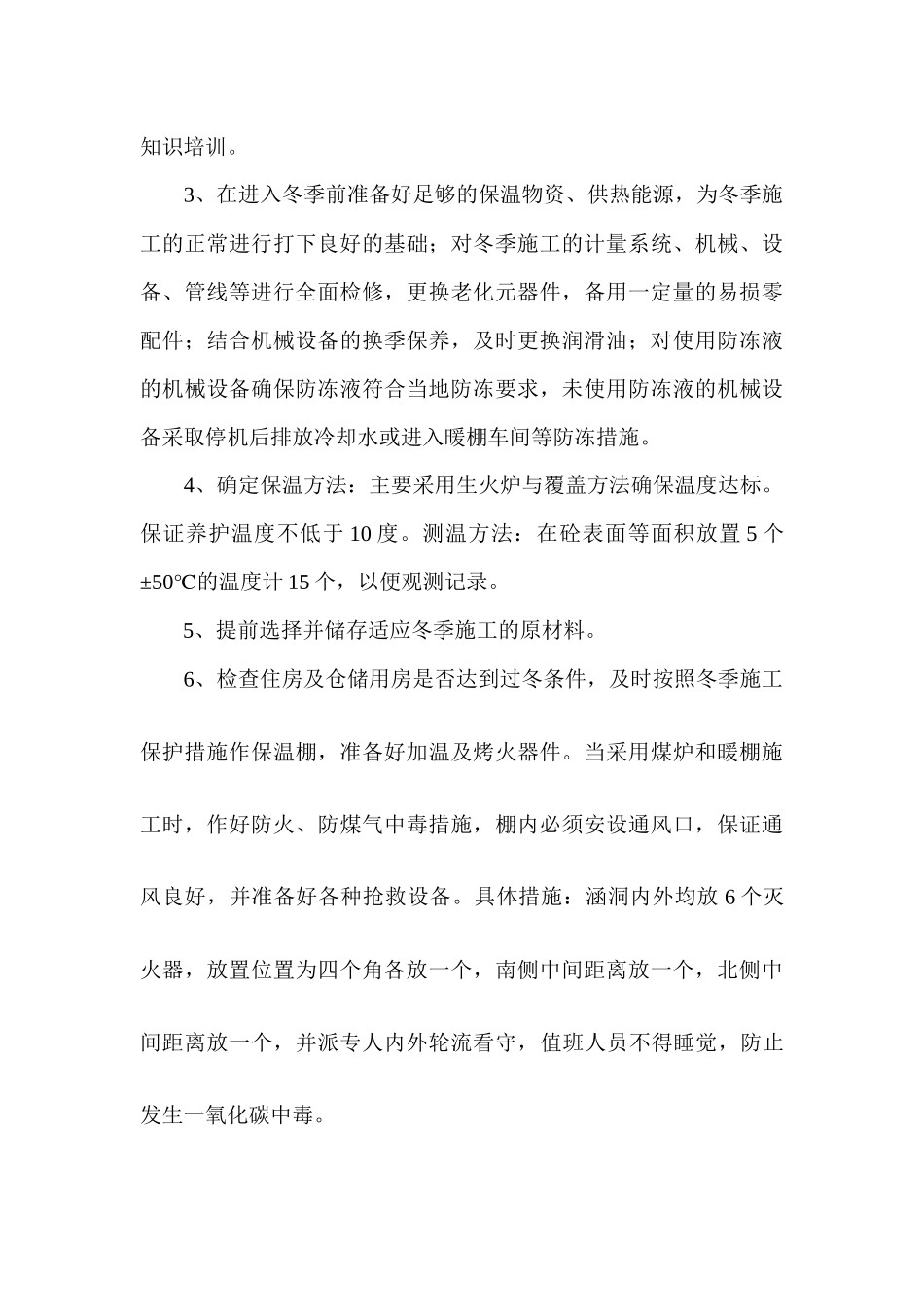

四、施工准备工作混凝土及砌体工程,在施工现场昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续3d低于5℃或最低气温低于-3℃时,按冬季施工办理;轨道工程在施工现场昼夜平均气温零度以下连续1
