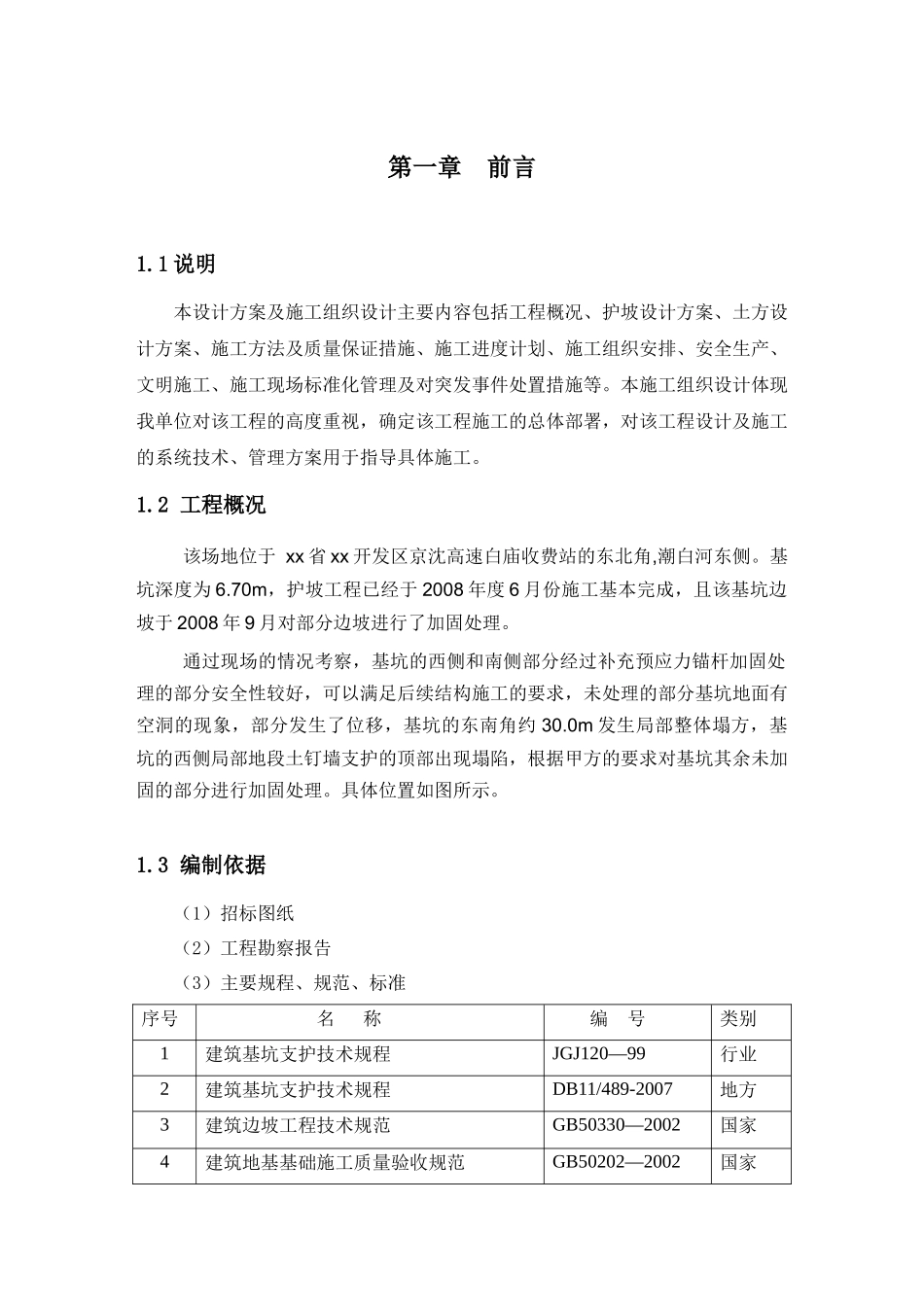

第一章前言1.1说明本设计方案及施工组织设计主要内容包括工程概况、护坡设计方案、土方设计方案、施工方法及质量保证措施、施工进度计划、施工组织安排、安全生产、文明施工、施工现场标准化管理及对突发事件处置措施等。本施工组织设计体现我单位对该工程的高度重视,确定该工程施工的总体部署,对该工程设计及施工的系统技术、管理方案用于指导具体施工。1.2工程概况该场地位于xx省xx开发区京沈高速白庙收费站的东北角,潮白河东侧。基坑深度为6.70m,护坡工程已经于2008年度6月份施工基本完成,且该基坑边坡于2008年9月对部分边坡进行了加固处理。通过现场的情况考察,基坑的西侧和南侧部分经过补充预应力锚杆加固处理的部分安全性较好,可以满足后续结构施工的要求,未处理的部分基坑地面有空洞的现象,部分发生了位移,基坑的东南角约30.0m发生局部整体塌方,基坑的西侧局部地段土钉墙支护的顶部出现塌陷,根据甲方的要求对基坑其余未加固的部分进行加固处理。具体位置如图所示。1.3编制依据(1)招标图纸(2)工程勘察报告(3)主要规程、规范、标准序号名称编号类别1建筑基坑支护技术规程JGJ120—99行业2建筑基坑支护技术规程DB11/489-2007地方3建筑边坡工程技术规范GB50330—2002国家4建筑地基基础施工质量验收规范GB50202—2002国家5土方与爆破工程施工及验收规范GBJ201—83国家6工程测量规范GB50026—93国家7混凝土结构设计规范GB50010—2002国家8混凝土结构工程施工质量验收规范GB50204—2002国家9建筑工程施工质量验收统一标准GB50300—2001国家10建筑机械使用安全技术规程JGJ33—2001行业11施工现场临时用电安全技术规范JGJ46—2005行业12建筑工程施工现场供电安全规范GB50194—93国家13钢筋焊接及验收规范JGJ18—2003行业14钢筋焊接接头试验方法JGJ27—2001行业15钢筋机械连接通用规程JGJ107—2003行业16钢筋直螺纹连接施工与验收规程JGJ109—96行业17建筑施工安全检查标准JGJ159—99行业18混凝土质量控制标准GB50164—92国家19建筑变形测量规程JGJ/T8—97行业20建筑工程资料管理规程DBJ01-51-2003地方21建筑工程施工技术管理规程DBJ01-80-2003地方22建设工程施工现场安全资料管理规程DB11/383-2006地方(4)主要法规、规定序号名称编号1中华人民共和国建筑法2中华人民共和国环境保护法3中华人民共和国消防法4中华人民共和国计量法5建筑工程质量管理条例6建筑安全生产监理管理规定建设部第13号令7建设工程施工现场管理规定建设部第15号令8北京市防火安全工作管理规定政府第53号令9北京市建设工程施工现场管理方法政府第72号令第二章场地工程地质条件2.1地层岩性根据中冶地勘岩土工程总公司提供的勘察报告,地层岩性简述如下:素填土①层:黄褐色,稍湿,松散,主要成分为粉土。厚度1.10~4.3m。粘质粉土②层:褐黄色,可塑,含氧化铁。厚度1.5~5.6m。细砂③层:灰褐色,湿~饱和,中密。厚度1.8~8.1m。粉质粘土④层:灰色,可塑,含有机质。厚度0.5~4.7m。粉土⑤层:灰色稍湿,密实,厚度0.2~4.5m。2.2地下水勘察期间共测得二层地下水,主要含水层为第③层细砂、第⑥层中粗砂、第九层中砂及第⑾层细砂,近3~5年地下水位埋深3.00m左右。2.3周边管线勘察由于本工程东侧为市政主路,各种地下管线较多,且无法获得准确管线布置图及具体敷设深度。因此在护坡施工前必须对场区外侧管线位置进行勘察,采用人工小面积开挖探明管线位置及深度。待明确管线位置及走向深度后方可进行护坡挖孔。另外,针对场区南北两侧已有住宅的管线,施工前必须查阅图纸详细了解管线位置,在确保所有管线不影响边坡成孔的前提下方可进行施工。第三章基坑加固支护设计方案3.1设计主要考虑因素分析3.1.1基坑支护设计原则和重要性等级建筑基坑支护设计的原则是“技术先进、经济合理、安全可靠”,从而确保地下结构施工期间基坑边坡稳定、基坑周围建筑物、道路及地下设施安全。基坑支护设计与施工,尚应综合考虑工程地质与水文地质条件、基坑开挖深度、周边环境、基坑周边荷载等因素,因地制宜、合理设计、精心施工、严格监测。本工程地面超载部分按20kPa考虑,基坑变形按3级控制;3.2基坑支护设计1...
