**金融中心工程基础筏板工程施工方案审批:审核:编制:中国****金融中心项目经理部2010年8月23日第一章地下人防工程底板施工第一节工程概况**经济开发区投资公司投资建设的**金融中心地下人防工程底板标高为-9
6M,底板厚度为:2400mm、1400mm、800mm、500mm
地下人防工程承台、柱帽、地梁模板采用砖胎膜
混凝土浇捣采用三台砼泵,二台塔吊配合进行浇捣
地下人防工程底板、柱帽、顶板、地下室外墙砼强度为C35、混凝土抗渗等级S6,底板、内外墙防水等级为一级,采用防水密实性混凝土,内掺3%WJB型混凝土复合液

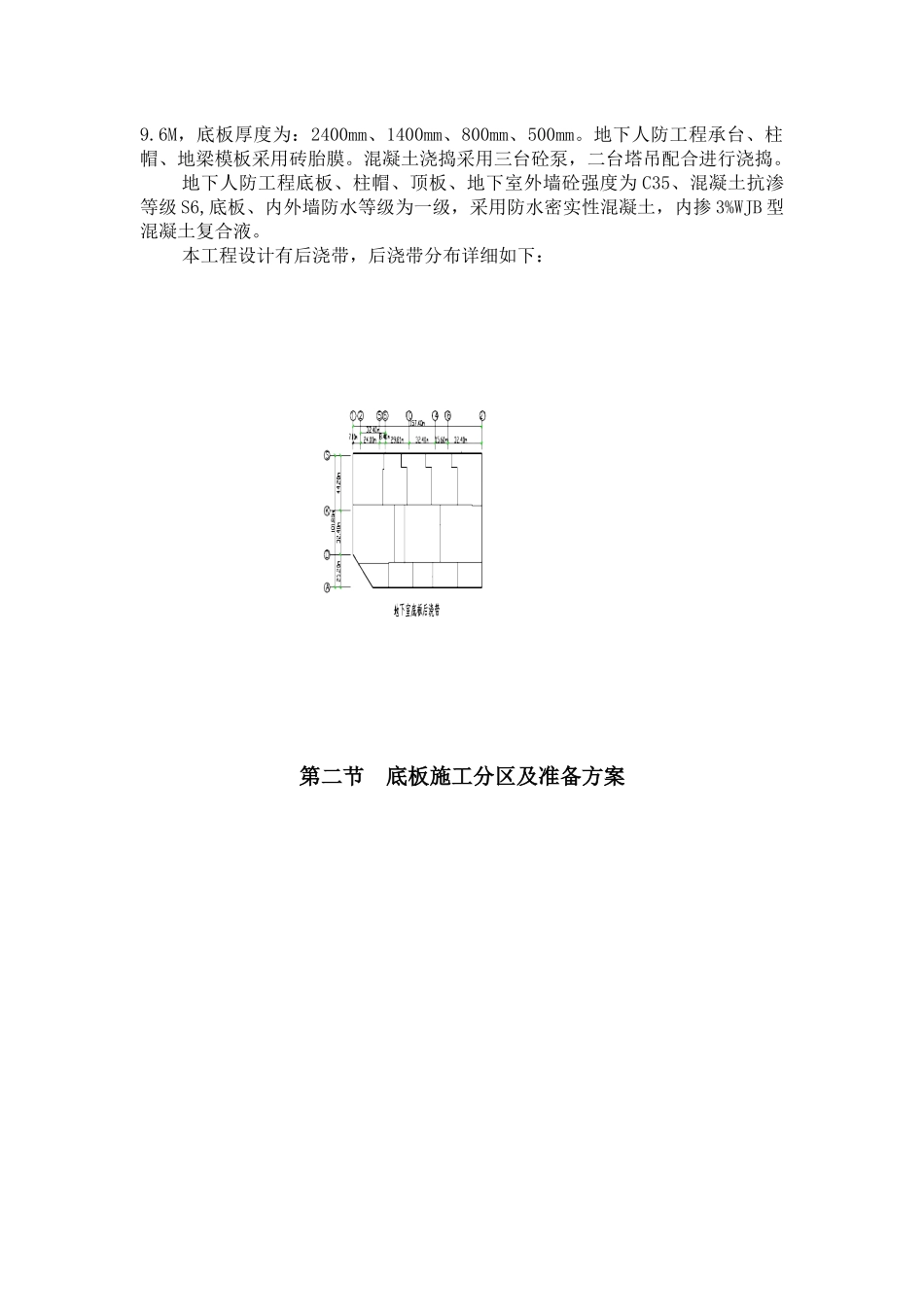

本工程设计有后浇带,后浇带分布详细如下:第二节底板施工分区及准备方案2
1底板施工分区本工程底板面积较大,底板施工工序为:测量放线→底板、承台、地梁土方开挖、排水→底板砼垫层→桩头处理→砖模→防水→承台、地梁钢筋绑扎→底板筋底层钢筋绑扎→管线预埋→底板上层钢筋及竖向插筋固定→止水带安装→底板高低差处及止水带下墙模板安装加固→底板砼浇筑

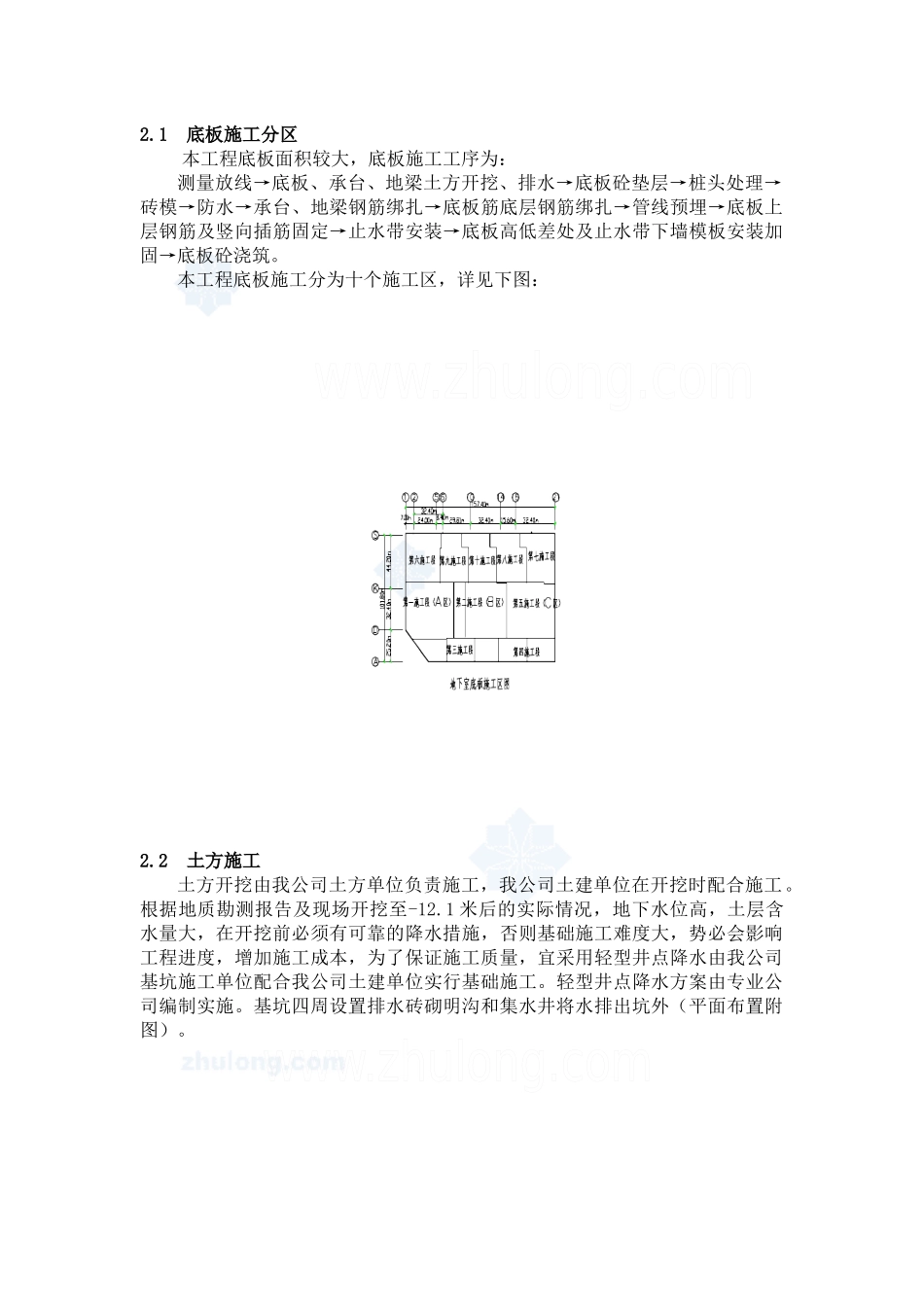

本工程底板施工分为十个施工区,详见下图:2
2土方施工土方开挖由我公司土方单位负责施工,我公司土建单位在开挖时配合施工
根据地质勘测报告及现场开挖至-12
1米后的实际情况,地下水位高,土层含水量大,在开挖前必须有可靠的降水措施,否则基础施工难度大,势必会影响工程进度,增加施工成本,为了保证施工质量,宜采用轻型井点降水由我公司基坑施工单位配合我公司土建单位实行基础施工
轻型井点降水方案由专业公司编制实施
基坑四周设置排水砖砌明沟和集水井将水排出坑外(平面布置附图)
3切除桩头施工桩头超高部分的切除,按照设计桩顶标高,将高出部分全部切掉
切除方法:1、按设计要求打控制标高,在每根桩上弹墨线
2、以切割机沿周边切入
3、超深预应力管桩由我单位桩基施工单位负责接桩处理
4、所有桩全部采用机械切割,切割后,用水清洗干净,以便
