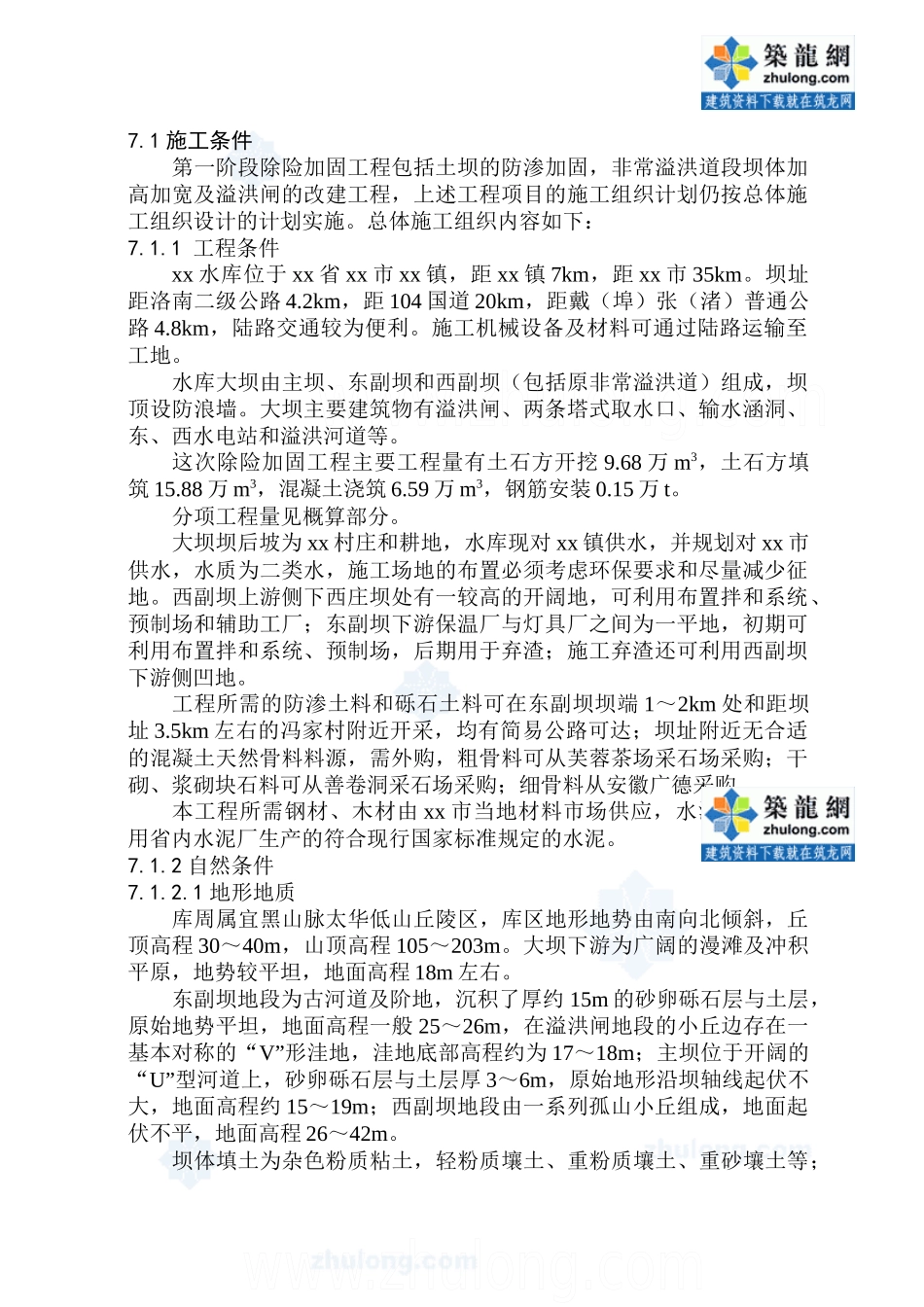

1施工条件第一阶段除险加固工程包括土坝的防渗加固,非常溢洪道段坝体加高加宽及溢洪闸的改建工程,上述工程项目的施工组织计划仍按总体施工组织设计的计划实施
总体施工组织内容如下:7
1工程条件xx水库位于xx省xx市xx镇,距xx镇7km,距xx市35km
坝址距洛南二级公路4
2km,距104国道20km,距戴(埠)张(渚)普通公路4
8km,陆路交通较为便利
施工机械设备及材料可通过陆路运输至工地
水库大坝由主坝、东副坝和西副坝(包括原非常溢洪道)组成,坝顶设防浪墙
大坝主要建筑物有溢洪闸、两条塔式取水口、输水涵洞、东、西水电站和溢洪河道等
这次除险加固工程主要工程量有土石方开挖9
68万m3,土石方填筑15
88万m3,混凝土浇筑6
59万m3,钢筋安装0
分项工程量见概算部分

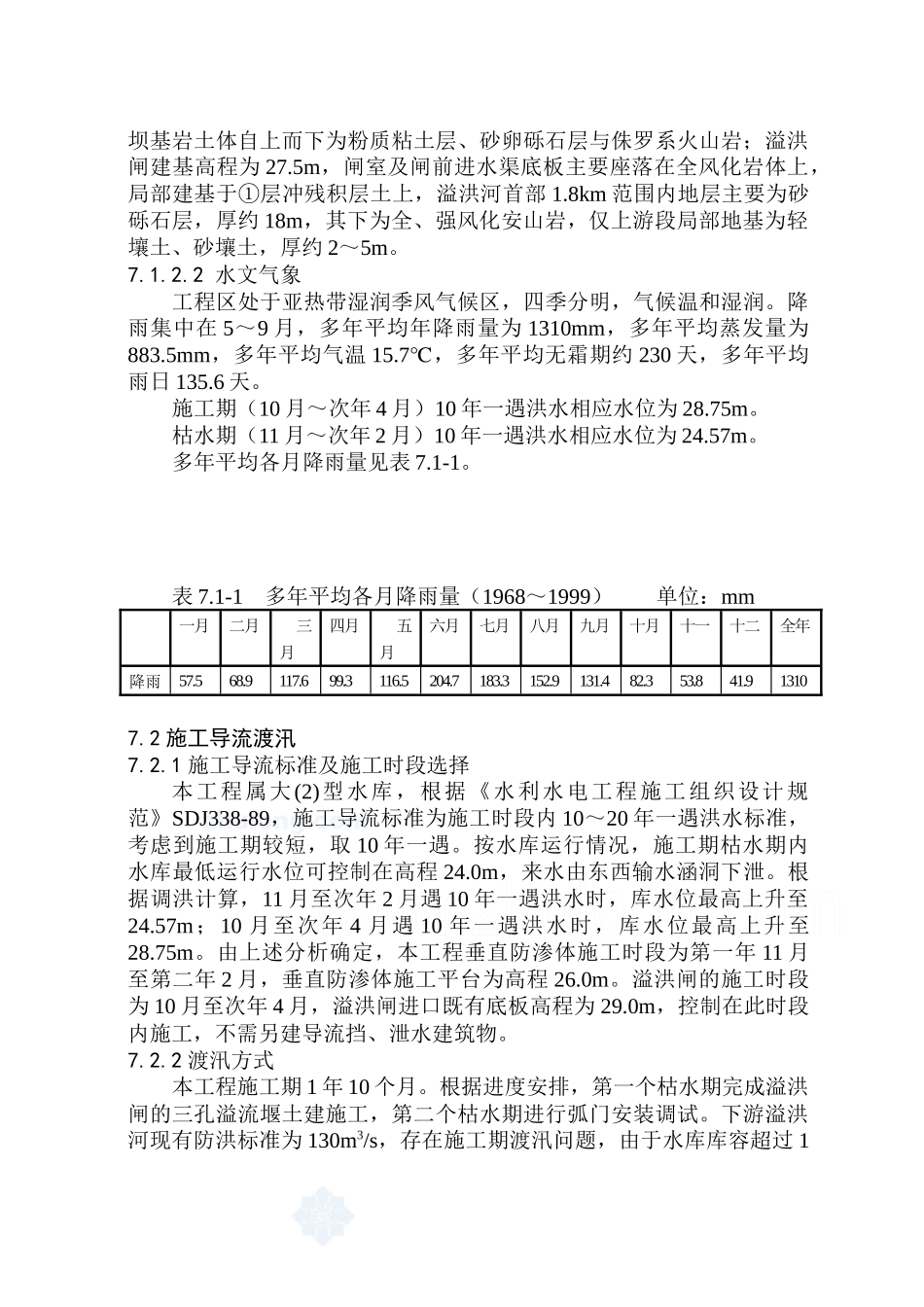

大坝坝后坡为xx村庄和耕地,水库现对xx镇供水,并规划对xx市供水,水质为二类水,施工场地的布置必须考虑环保要求和尽量减少征地
西副坝上游侧下西庄坝处有一较高的开阔地,可利用布置拌和系统、预制场和辅助工厂;东副坝下游保温厂与灯具厂之间为一平地,初期可利用布置拌和系统、预制场,后期用于弃渣;施工弃渣还可利用西副坝下游侧凹地
工程所需的防渗土料和砾石土料可在东副坝坝端1~2km处和距坝址3
5km左右的冯家村附近开采,均有简易公路可达;坝址附近无合适的混凝土天然骨料料源,需外购,粗骨料可从芙蓉茶场采石场采购;干砌、浆砌块石料可从善卷洞采石场采购;细骨料从安徽广德采购
本工程所需钢材、木材由xx市当地材料市场供应,水泥拟就近采用省内水泥厂生产的符合现行国家标准规定的水泥

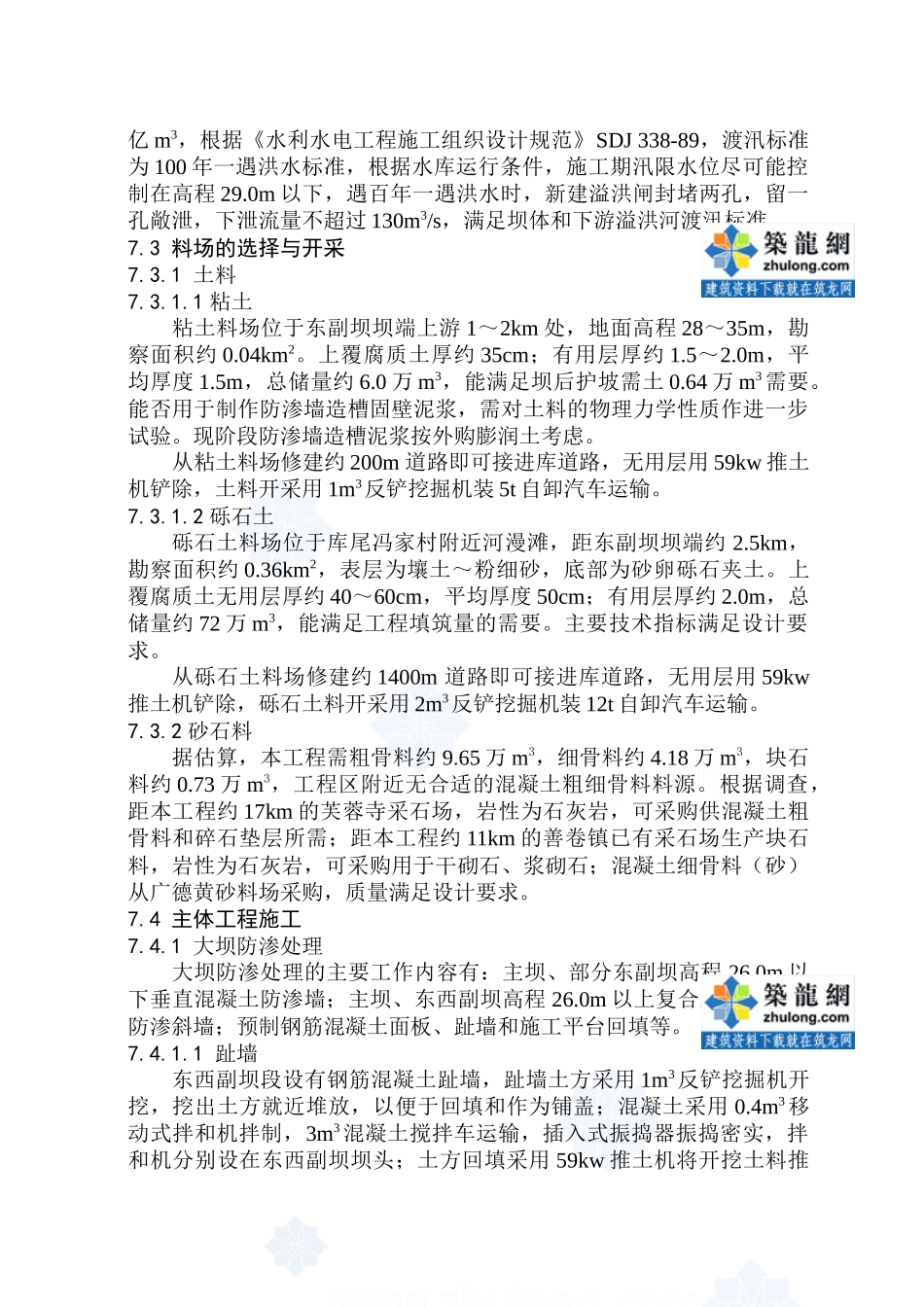

2自然条件7
1地形地质库周属宜黑山脉太华低山丘陵区,库区地形地势由南向北倾斜,丘顶高程30~40m,山顶高程105~203m
大坝下游为广阔的漫滩及冲积平原,地势较平坦,地面高程18m左右
