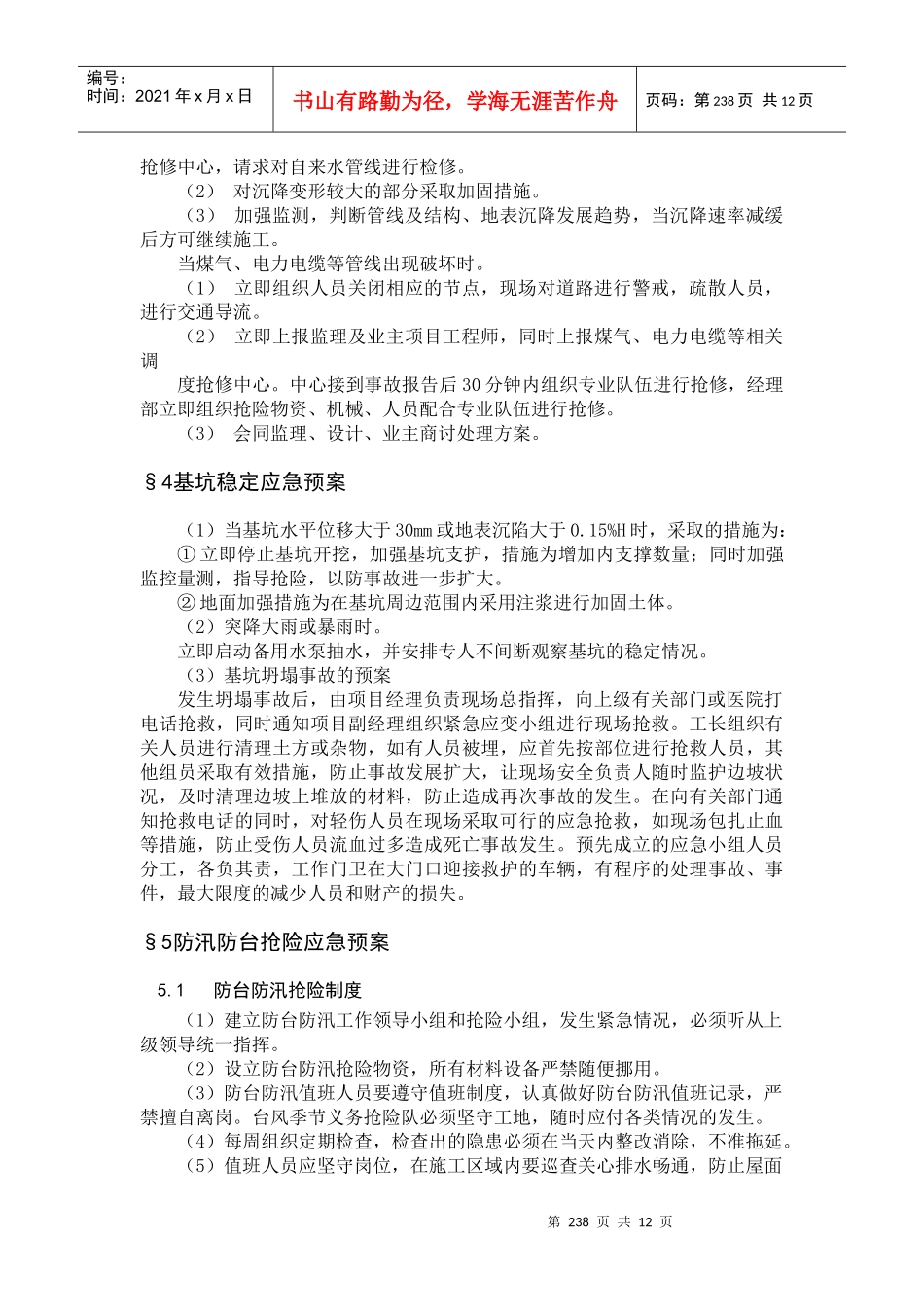

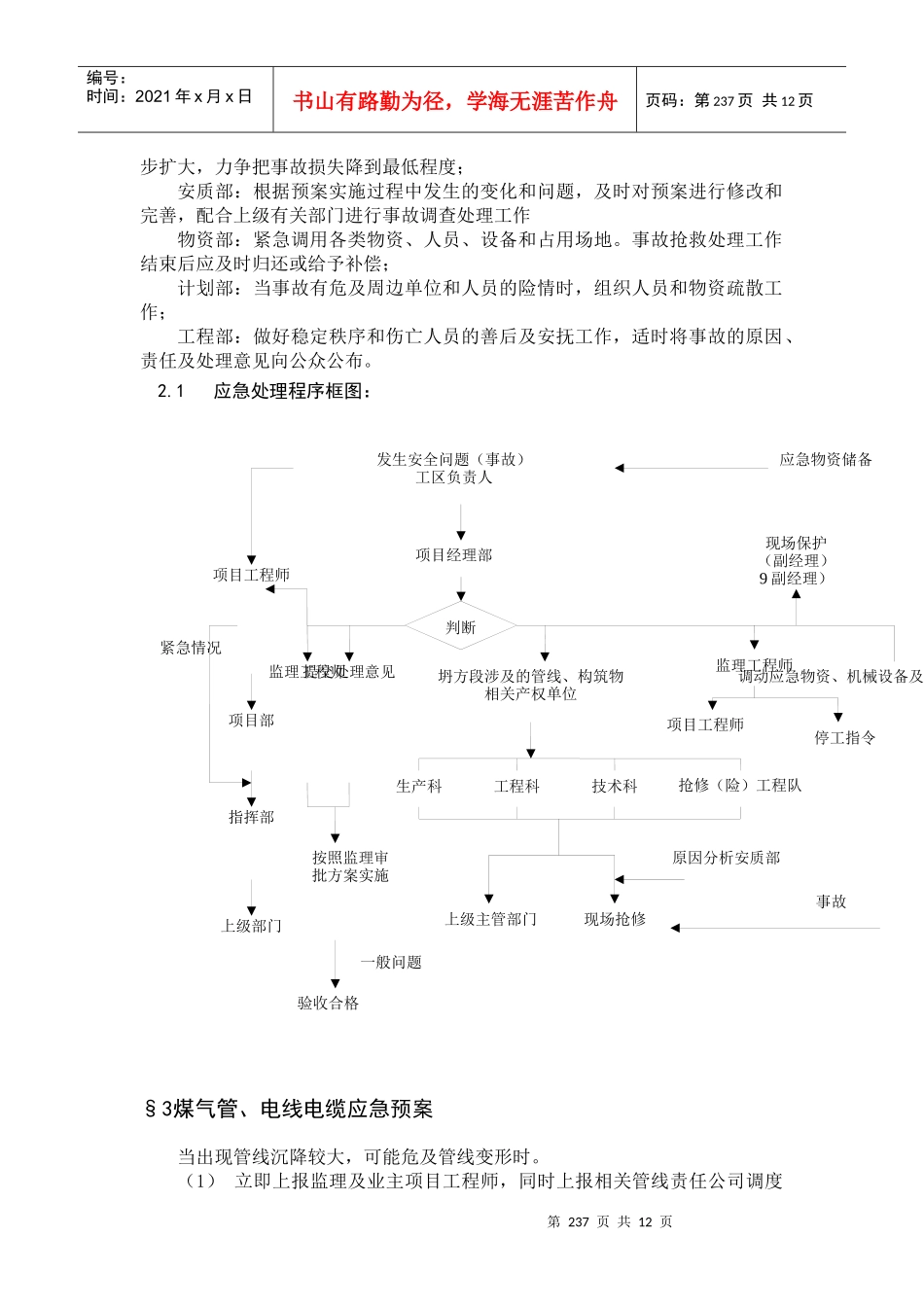

第236页共12页组长项目经理副组长总工程师副组长书记副组长副经理工程部安质部抢险一队物资部计划部抢险二队抢险三队抢险四队编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第236页共12页第十一章应急预案§1方针和原则为了快速、有效处置轨道交通施工过程中,可能发生的各种紧急情况,高效、有序地组织事故抢救工作,最大限度地减少人员伤亡和财产损失,确保轨道交通工程的安全和稳定,特制定本预案。依据“以人为本,安全优先”的原则,做好工程施工应急预案的各项准备工作,凸现预防为主、高效协调、抢险及时、减轻损失的理念。真正把应急预案工作落实到实处。§2抢险组织机构及上报应急处理程序框图为保证南京地铁三号线D3-TA12标段安全,危险点一旦出现险情,能够做到及时、迅速、有效抢险,将险情控制在最小范围,将损失减小到最低限度,特成立抢险领导小组,小组机构图如下:说明:当被报告人不在位或联系不上时,可以报告给被报告人平级的人进行处理,平级人也不在位时,可以向上一级进行报告以保证事故报告过程的畅通。当事故发生时,要求业主项目工程师在第一时间知道事故相关信息!抢险小组成员职责:组长:接到报告后,应迅速通知有关部门,并根据情况调动人员赶往现场,根据事故发生状态,统一布置应急预案的实施工作,并对应急处理工作中发生的争议采取紧急处理措施;副组长:组织有关部门按照应急预案迅速开展抢救工作,防止事故的进一第237页共12页第236页共12页发生安全问题(事故)工区负责人应急物资储备项目经理部现场保护(副经理)9副经理)判断坍方段涉及的管线、构筑物相关产权单位监理工程师调动应急物资、机械设备及人员进行抢(险)修项目工程师停工指令上级部门按照监理审批方案实施生产科工程科抢修(险)工程队上级主管部门现场抢修原因分析安质部验收合格监理工程师提交处理意见技术科项目工程师一般问题事故项目部指挥部紧急情况编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第237页共12页步扩大,力争把事故损失降到最低程度;安质部:根据预案实施过程中发生的变化和问题,及时对预案进行修改和完善,配合上级有关部门进行事故调查处理工作物资部:紧急调用各类物资、人员、设备和占用场地。事故抢救处理工作结束后应及时归还或给予补偿;计划部:当事故有危及周边单位和人员的险情时,组织人员和物资疏散工作;工程部:做好稳定秩序和伤亡人员的善后及安抚工作,适时将事故的原因、责任及处理意见向公众公布。2.1应急处理程序框图:§3煤气管、电线电缆应急预案当出现管线沉降较大,可能危及管线变形时。(1)立即上报监理及业主项目工程师,同时上报相关管线责任公司调度第238页共12页第237页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第238页共12页抢修中心,请求对自来水管线进行检修。(2)对沉降变形较大的部分采取加固措施。(3)加强监测,判断管线及结构、地表沉降发展趋势,当沉降速率减缓后方可继续施工。当煤气、电力电缆等管线出现破坏时。(1)立即组织人员关闭相应的节点,现场对道路进行警戒,疏散人员,进行交通导流。(2)立即上报监理及业主项目工程师,同时上报煤气、电力电缆等相关调度抢修中心。中心接到事故报告后30分钟内组织专业队伍进行抢修,经理部立即组织抢险物资、机械、人员配合专业队伍进行抢修。(3)会同监理、设计、业主商讨处理方案。§4基坑稳定应急预案(1)当基坑水平位移大于30mm或地表沉陷大于0.15%H时,采取的措施为:①立即停止基坑开挖,加强基坑支护,措施为增加内支撑数量;同时加强监控量测,指导抢险,以防事故进一步扩大。②地面加强措施为在基坑周边范围内采用注浆进行加固土体。(2)突降大雨或暴雨时。立即启动备用水泵抽水,并安排专人不间断观察基坑的稳定情况。(3)基坑坍塌事故的预案发生坍塌事故后,由项目经理负责现场总指挥,向上级有关部门或医院打电话抢救,同时通知项目副经理组织紧急应变小组进行现场抢救。工长组织有关人员进行清理土方或杂物,如有人员被埋,应首先按部位进行抢救人员,其他组员采取有效措施,...
