会议纪要编号:CNI23NF201105时间:2011年8月26日8:00地点:行政楼一楼会议室召集人:戴雄彪签发人:戴雄彪参加人员:李启彬、刘琪瑶、王东、徐涛、程小丽赵诚华、刘海珂、林海军、熊八喜记录:马雪莹页数:7一、商务合同方面(一)专业承包资质办理情况首先通报了工程专业承包资质办理情况,会议认为该资质本身对公司当前各项业务需求已无实际意义,只要配套业务不受影响,资质办理可以暂停
请程总会、林助理总体考虑

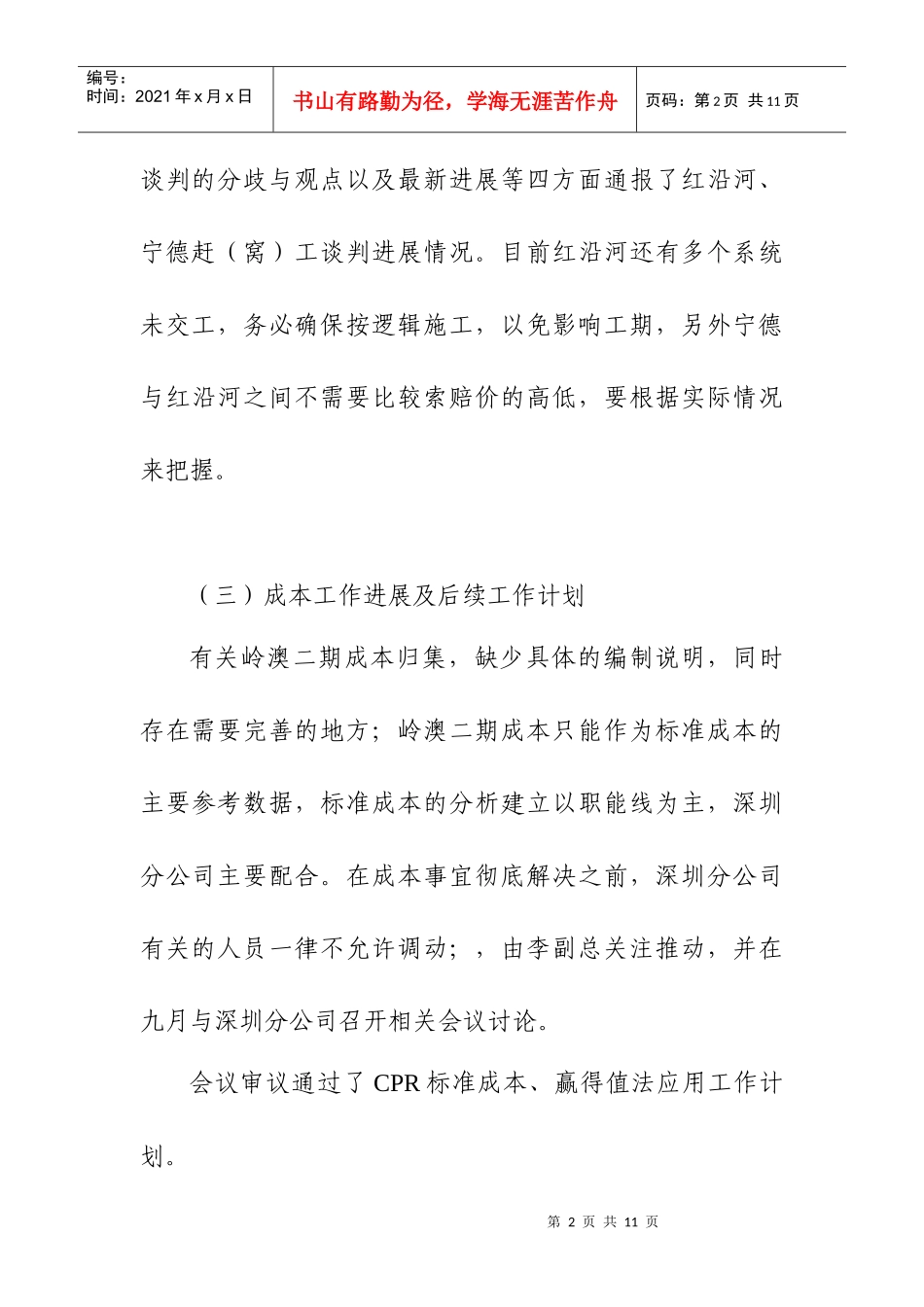

(二)AA/AB商务谈判进展情况通过赶窝工索赔报价过程、费用测算方案对比、双方第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页谈判的分歧与观点以及最新进展等四方面通报了红沿河、宁德赶(窝)工谈判进展情况
目前红沿河还有多个系统未交工,务必确保按逻辑施工,以免影响工期,另外宁德与红沿河之间不需要比较索赔价的高低,要根据实际情况来把握
(三)成本工作进展及后续工作计划有关岭澳二期成本归集,缺少具体的编制说明,同时存在需要完善的地方;岭澳二期成本只能作为标准成本的主要参考数据,标准成本的分析建立以职能线为主,深圳分公司主要配合
在成本事宜彻底解决之前,深圳分公司有关的人员一律不允许调动;,由李副总关注推动,并在九月与深圳分公司召开相关会议讨论
会议审议通过了CPR标准成本、赢得值法应用工作计划
第3页共11页第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页(四)专项工作进展1、通报各项目建造期间设备维修服务工作进展情况,今后各单位暂时不承接各项维修工作,如是AA/AB涉及影响冷试的,在参照按纽刻利的价格体系补偿的前提下,各单位酌情处理
2、关于惠州分公司与台山核电业主单独签订EM4碳钢预制合同请示信函,由刘副总与程总会在会后召开专题会议,应从公司整体利益看各单位局部利益,考虑将EM
