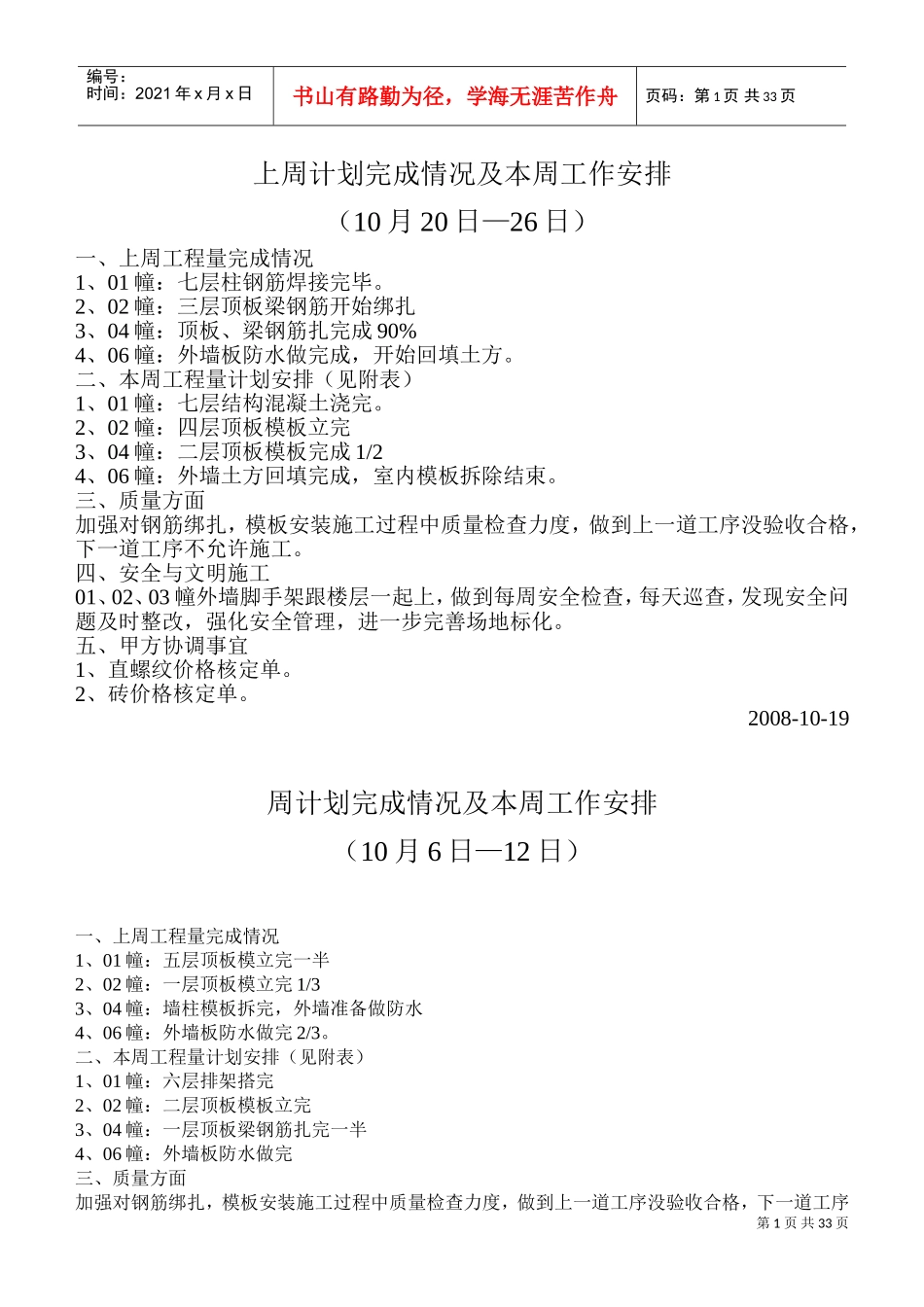

第1页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共33页上周计划完成情况及本周工作安排(10月20日—26日)一、上周工程量完成情况1、01幢:七层柱钢筋焊接完毕
2、02幢:三层顶板梁钢筋开始绑扎3、04幢:顶板、梁钢筋扎完成90%4、06幢:外墙板防水做完成,开始回填土方
二、本周工程量计划安排(见附表)1、01幢:七层结构混凝土浇完
2、02幢:四层顶板模板立完3、04幢:二层顶板模板完成1/24、06幢:外墙土方回填完成,室内模板拆除结束
三、质量方面加强对钢筋绑扎,模板安装施工过程中质量检查力度,做到上一道工序没验收合格,下一道工序不允许施工
四、安全与文明施工01、02、03幢外墙脚手架跟楼层一起上,做到每周安全检查,每天巡查,发现安全问题及时整改,强化安全管理,进一步完善场地标化
五、甲方协调事宜1、直螺纹价格核定单
2、砖价格核定单

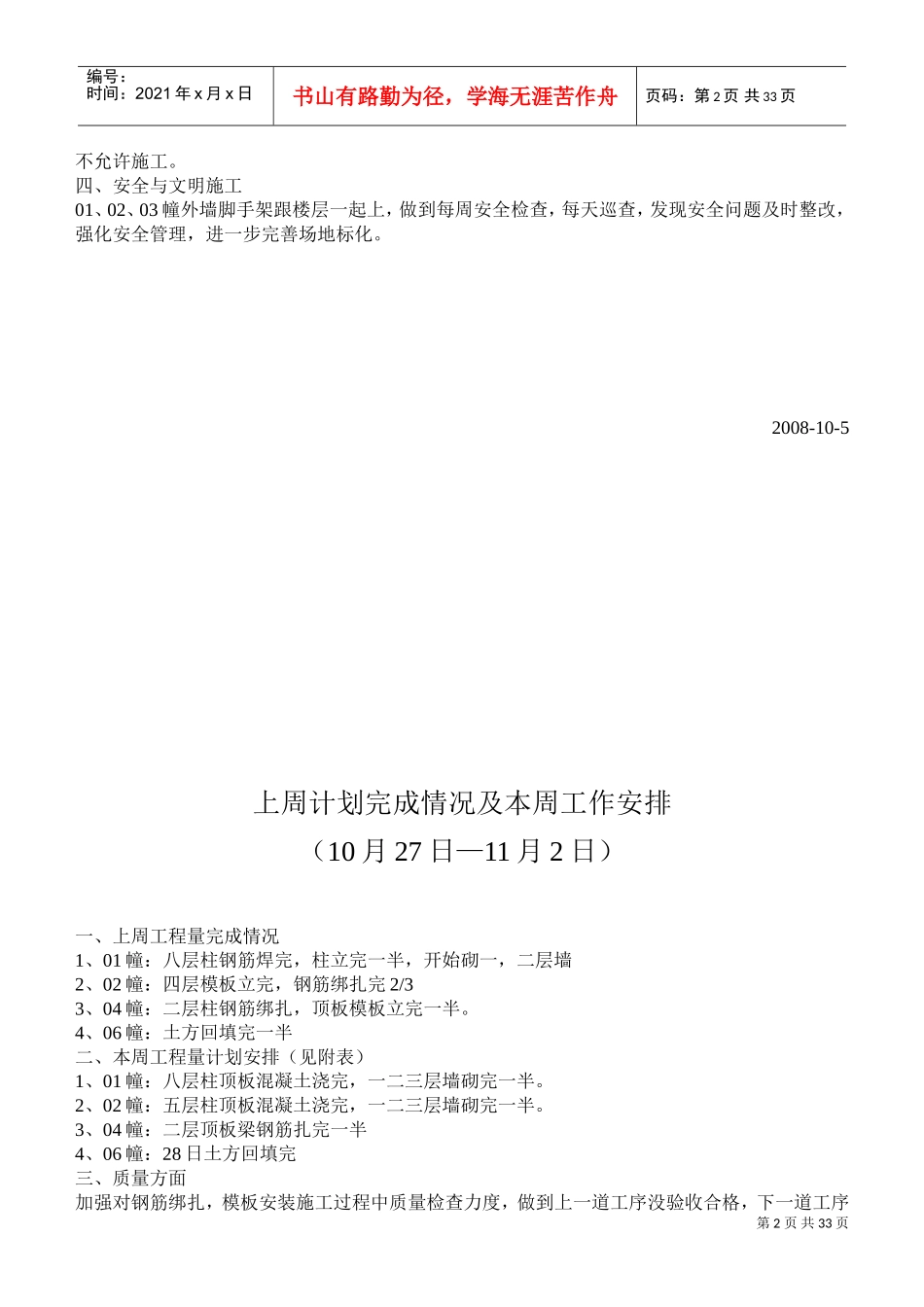

2008-10-19周计划完成情况及本周工作安排(10月6日—12日)一、上周工程量完成情况1、01幢:五层顶板模立完一半2、02幢:一层顶板模立完1/33、04幢:墙柱模板拆完,外墙准备做防水4、06幢:外墙板防水做完2/3
二、本周工程量计划安排(见附表)1、01幢:六层排架搭完2、02幢:二层顶板模板立完3、04幢:一层顶板梁钢筋扎完一半4、06幢:外墙板防水做完三、质量方面加强对钢筋绑扎,模板安装施工过程中质量检查力度,做到上一道工序没验收合格,下一道工序第2页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共33页不允许施工
四、安全与文明施工01、02、03幢外墙脚手架跟楼层一起上,做到每周安全检查,每天巡查,发现安全问题及时整改,强化安全管理,进一步完善场地标化

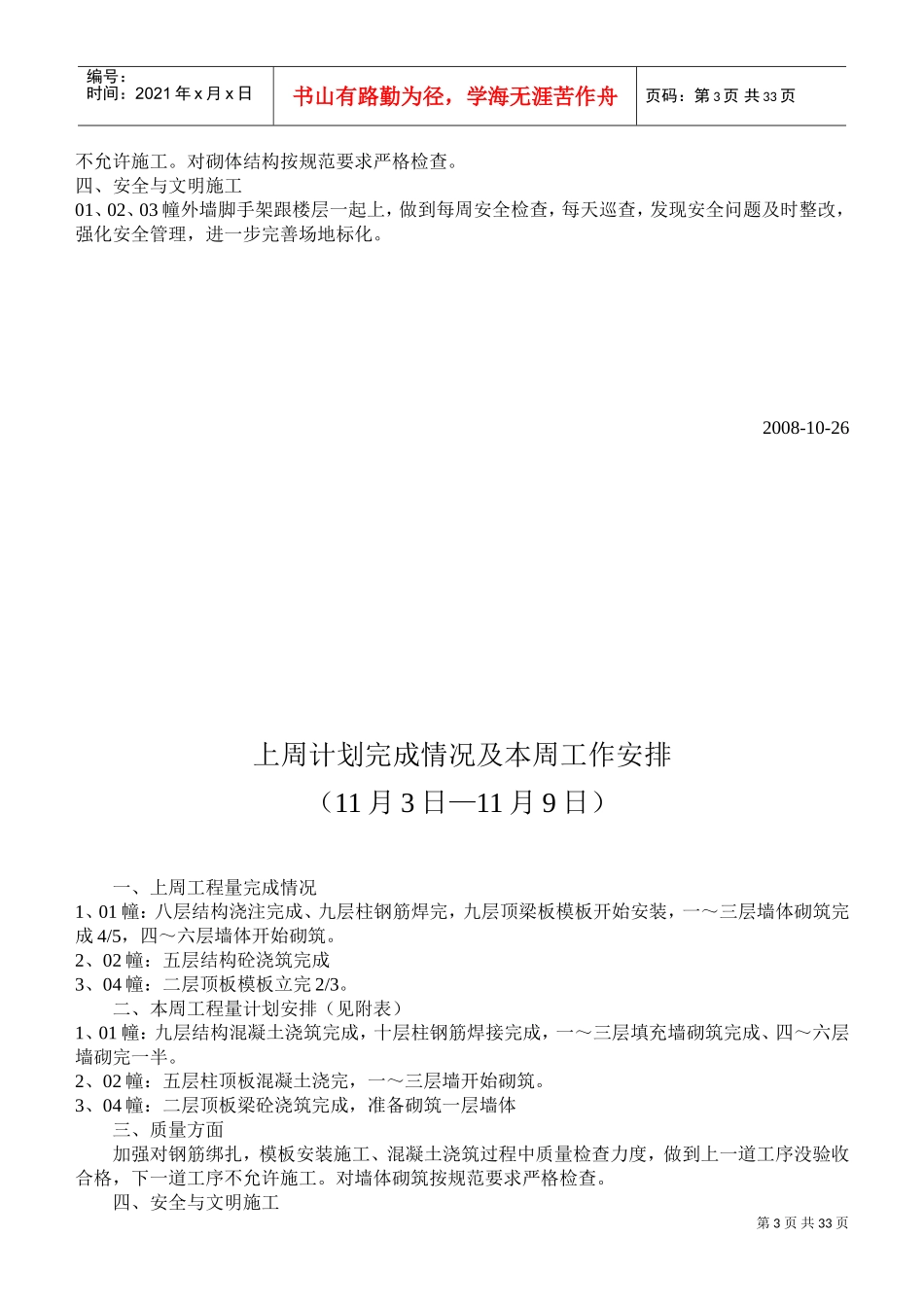

2008-10-5上周计划完成情况及本周工作安排(10月27日—11月2日)一、上周
