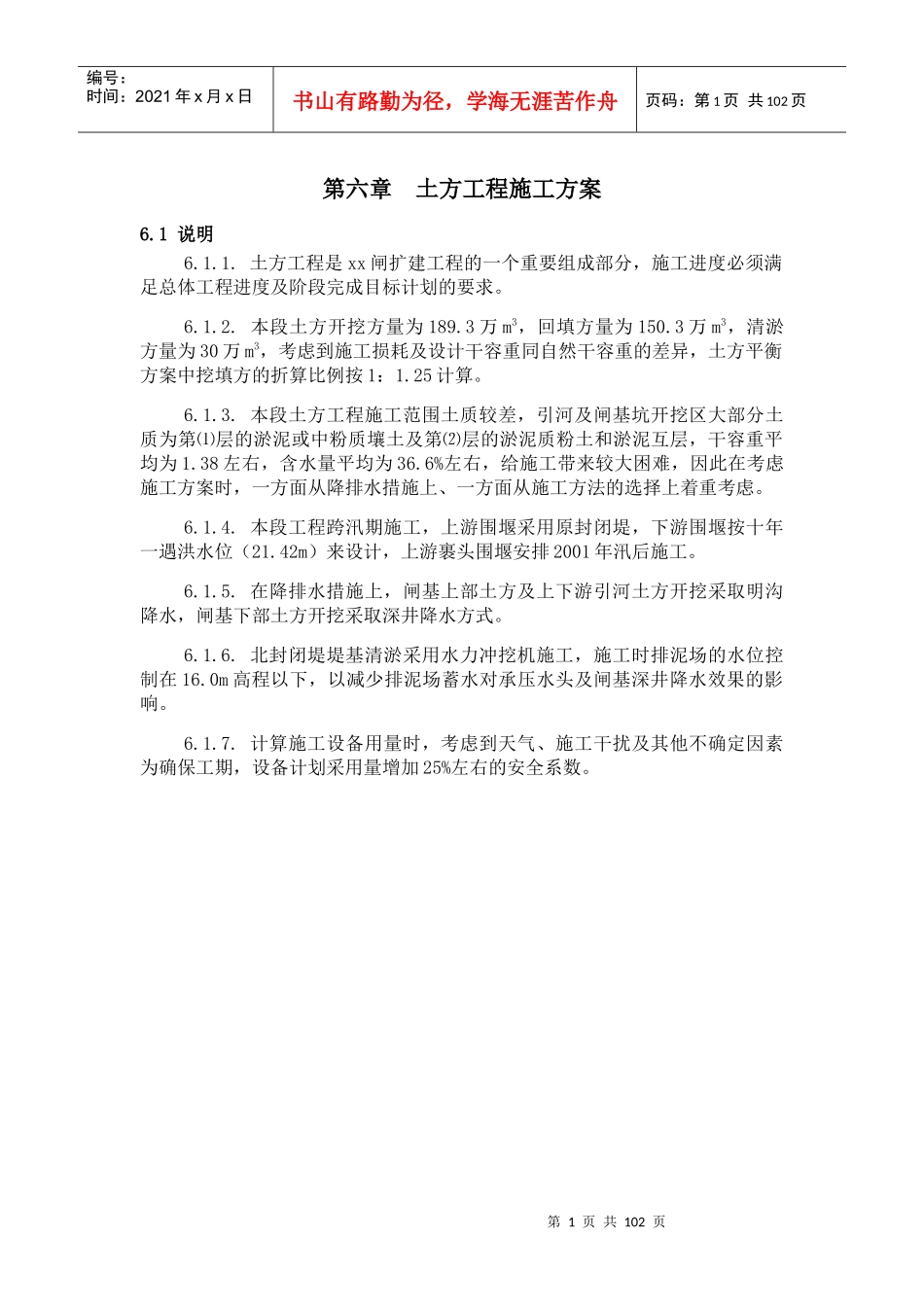

第1页共102页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共102页第六章土方工程施工方案6
土方工程是xx闸扩建工程的一个重要组成部分,施工进度必须满足总体工程进度及阶段完成目标计划的要求
本段土方开挖方量为189
3万m3,回填方量为150
3万m3,清淤方量为30万m3,考虑到施工损耗及设计干容重同自然干容重的差异,土方平衡方案中挖填方的折算比例按1:1
本段土方工程施工范围土质较差,引河及闸基坑开挖区大部分土质为第⑴层的淤泥或中粉质壤土及第⑵层的淤泥质粉土和淤泥互层,干容重平均为1
38左右,含水量平均为36
6%左右,给施工带来较大困难,因此在考虑施工方案时,一方面从降排水措施上、一方面从施工方法的选择上着重考虑
本段工程跨汛期施工,上游围堰采用原封闭堤,下游围堰按十年一遇洪水位(21
42m)来设计,上游裹头围堰安排2001年汛后施工
在降排水措施上,闸基上部土方及上下游引河土方开挖采取明沟降水,闸基下部土方开挖采取深井降水方式
北封闭堤堤基清淤采用水力冲挖机施工,施工时排泥场的水位控制在16
0m高程以下,以减少排泥场蓄水对承压水头及闸基深井降水效果的影响
计算施工设备用量时,考虑到天气、施工干扰及其他不确定因素为确保工期,设备计划采用量增加25%左右的安全系数

第2页共102页第1页共102页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共102页6
2土方平衡方案表6-1土方平衡表工程项目名称工程量(万m3)施工运距(m)备注土方开挖土方开挖上游引河(桩号0-535
5~0-60
90500表土弃至北部滩地1
88300填筑上游裹头围堰3
00300填筑南岸上游导水堤29
50300填筑
