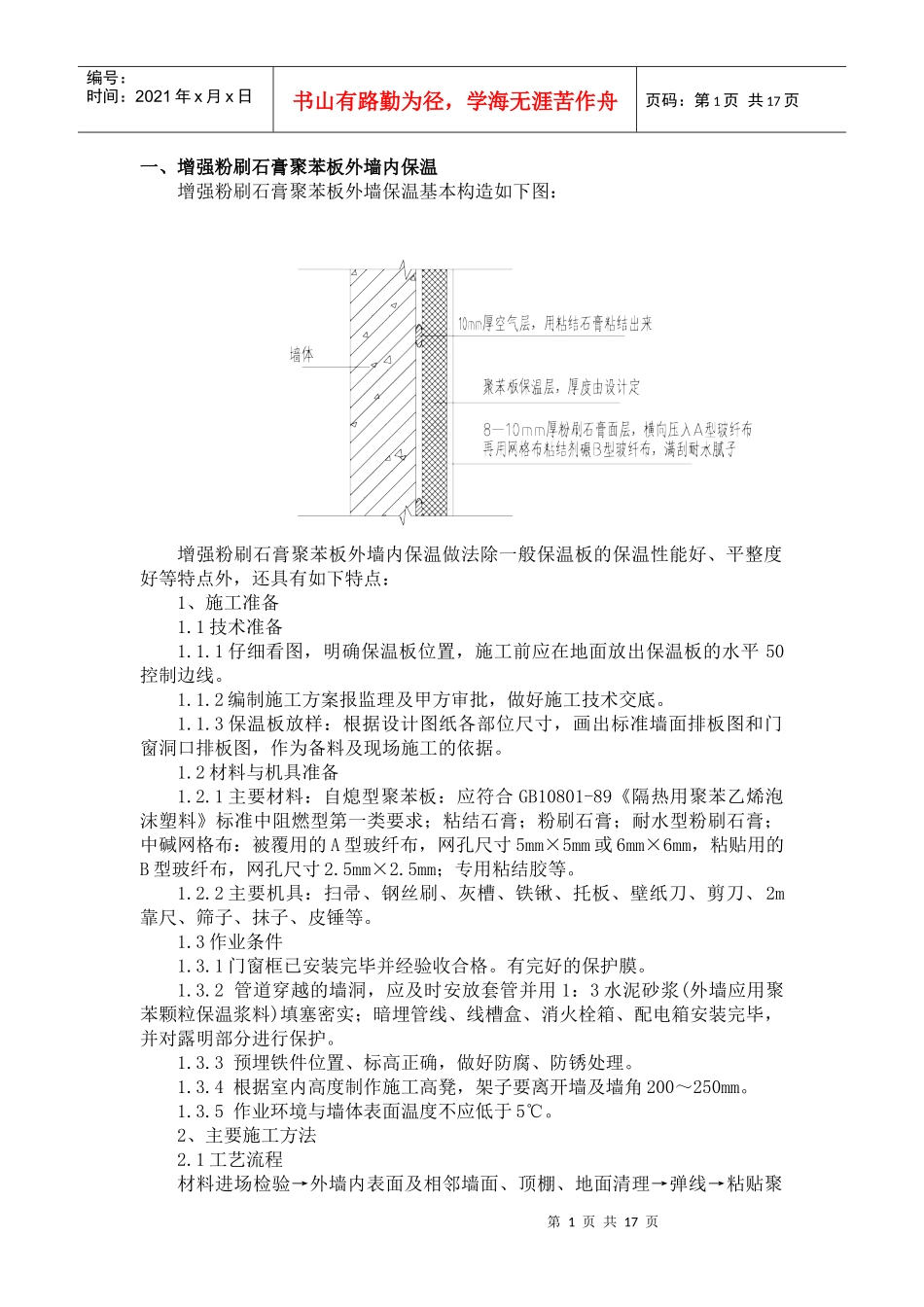

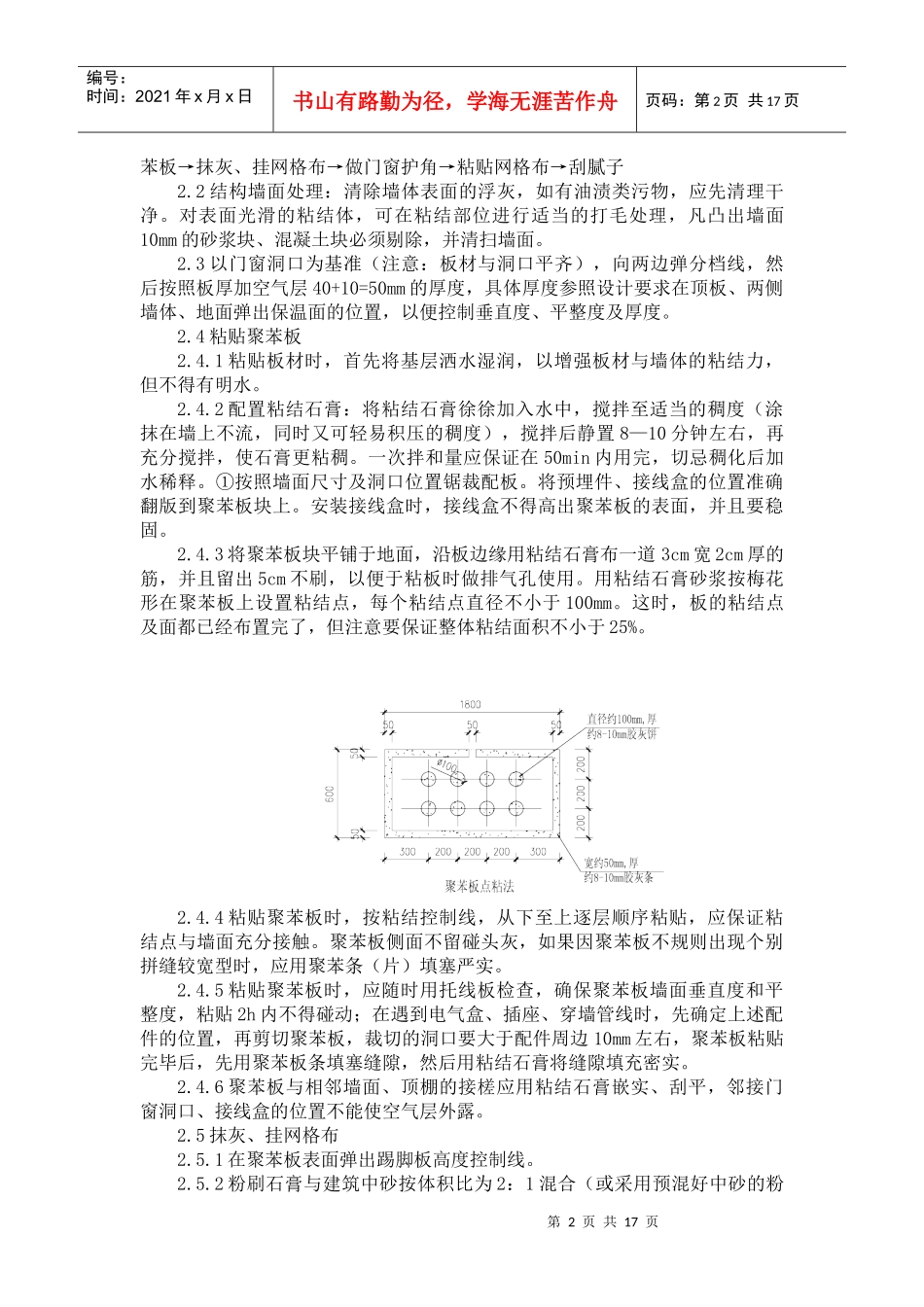

第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共17页一、增强粉刷石膏聚苯板外墙内保温增强粉刷石膏聚苯板外墙保温基本构造如下图:增强粉刷石膏聚苯板外墙内保温做法除一般保温板的保温性能好、平整度好等特点外,还具有如下特点:1、施工准备1.1技术准备1.1.1仔细看图,明确保温板位置,施工前应在地面放出保温板的水平50控制边线。1.1.2编制施工方案报监理及甲方审批,做好施工技术交底。1.1.3保温板放样:根据设计图纸各部位尺寸,画出标准墙面排板图和门窗洞口排板图,作为备料及现场施工的依据。1.2材料与机具准备1.2.1主要材料:自熄型聚苯板:应符合GB10801-89《隔热用聚苯乙烯泡沫塑料》标准中阻燃型第一类要求;粘结石膏;粉刷石膏;耐水型粉刷石膏;中碱网格布:被覆用的A型玻纤布,网孔尺寸5mm×5mm或6mm×6mm,粘贴用的B型玻纤布,网孔尺寸2.5mm×2.5mm;专用粘结胶等。1.2.2主要机具:扫帚、钢丝刷、灰槽、铁锹、托板、壁纸刀、剪刀、2m靠尺、筛子、抹子、皮锤等。1.3作业条件1.3.1门窗框已安装完毕并经验收合格。有完好的保护膜。1.3.2管道穿越的墙洞,应及时安放套管并用1:3水泥砂浆(外墙应用聚苯颗粒保温浆料)填塞密实;暗埋管线、线槽盒、消火栓箱、配电箱安装完毕,并对露明部分进行保护。1.3.3预埋铁件位置、标高正确,做好防腐、防锈处理。1.3.4根据室内高度制作施工高凳,架子要离开墙及墙角200~250mm。1.3.5作业环境与墙体表面温度不应低于5℃。2、主要施工方法2.1工艺流程材料进场检验→外墙内表面及相邻墙面、顶棚、地面清理→弹线→粘贴聚第2页共17页第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共17页苯板→抹灰、挂网格布→做门窗护角→粘贴网格布→刮腻子2.2结构墙面处理:清除墙体表面的浮灰,如有油渍类污物,应先清理干净。对表面光滑的粘结体,可在粘结部位进行适当的打毛处理,凡凸出墙面10mm的砂浆块、混凝土块必须剔除,并清扫墙面。2.3以门窗洞口为基准(注意:板材与洞口平齐),向两边弹分档线,然后按照板厚加空气层40+10=50mm的厚度,具体厚度参照设计要求在顶板、两侧墙体、地面弹出保温面的位置,以便控制垂直度、平整度及厚度。2.4粘贴聚苯板2.4.1粘贴板材时,首先将基层洒水湿润,以增强板材与墙体的粘结力,但不得有明水。2.4.2配置粘结石膏:将粘结石膏徐徐加入水中,搅拌至适当的稠度(涂抹在墙上不流,同时又可轻易积压的稠度),搅拌后静置8—10分钟左右,再充分搅拌,使石膏更粘稠。一次拌和量应保证在50min内用完,切忌稠化后加水稀释。①按照墙面尺寸及洞口位置锯裁配板。将预埋件、接线盒的位置准确翻版到聚苯板块上。安装接线盒时,接线盒不得高出聚苯板的表面,并且要稳固。2.4.3将聚苯板块平铺于地面,沿板边缘用粘结石膏布一道3cm宽2cm厚的筋,并且留出5cm不刷,以便于粘板时做排气孔使用。用粘结石膏砂浆按梅花形在聚苯板上设置粘结点,每个粘结点直径不小于100mm。这时,板的粘结点及面都已经布置完了,但注意要保证整体粘结面积不小于25%。2.4.4粘贴聚苯板时,按粘结控制线,从下至上逐层顺序粘贴,应保证粘结点与墙面充分接触。聚苯板侧面不留碰头灰,如果因聚苯板不规则出现个别拼缝较宽型时,应用聚苯条(片)填塞严实。2.4.5粘贴聚苯板时,应随时用托线板检查,确保聚苯板墙面垂直度和平整度,粘贴2h内不得碰动;在遇到电气盒、插座、穿墙管线时,先确定上述配件的位置,再剪切聚苯板,裁切的洞口要大于配件周边10mm左右,聚苯板粘贴完毕后,先用聚苯板条填塞缝隙,然后用粘结石膏将缝隙填充密实。2.4.6聚苯板与相邻墙面、顶棚的接槎应用粘结石膏嵌实、刮平,邻接门窗洞口、接线盒的位置不能使空气层外露。2.5抹灰、挂网格布2.5.1在聚苯板表面弹出踢脚板高度控制线。2.5.2粉刷石膏与建筑中砂按体积比为2:1混合(或采用预混好中砂的粉第3页共17页第2页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共17页刷石膏),加水,充分拌合到合适稠度,粉刷石膏砂浆的一次拌合量以保证在50min内用完。2.5.3用粉刷石膏...
