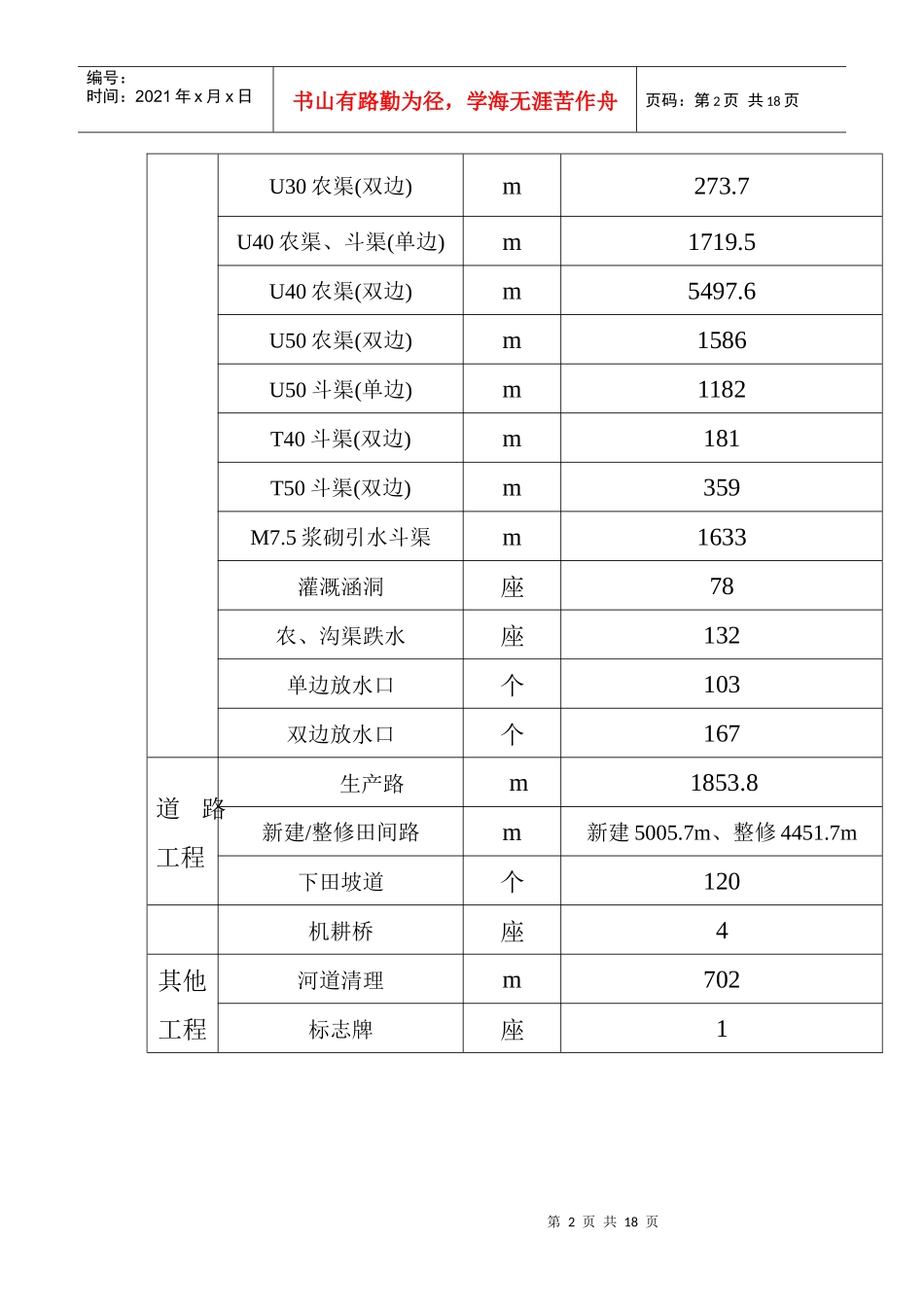

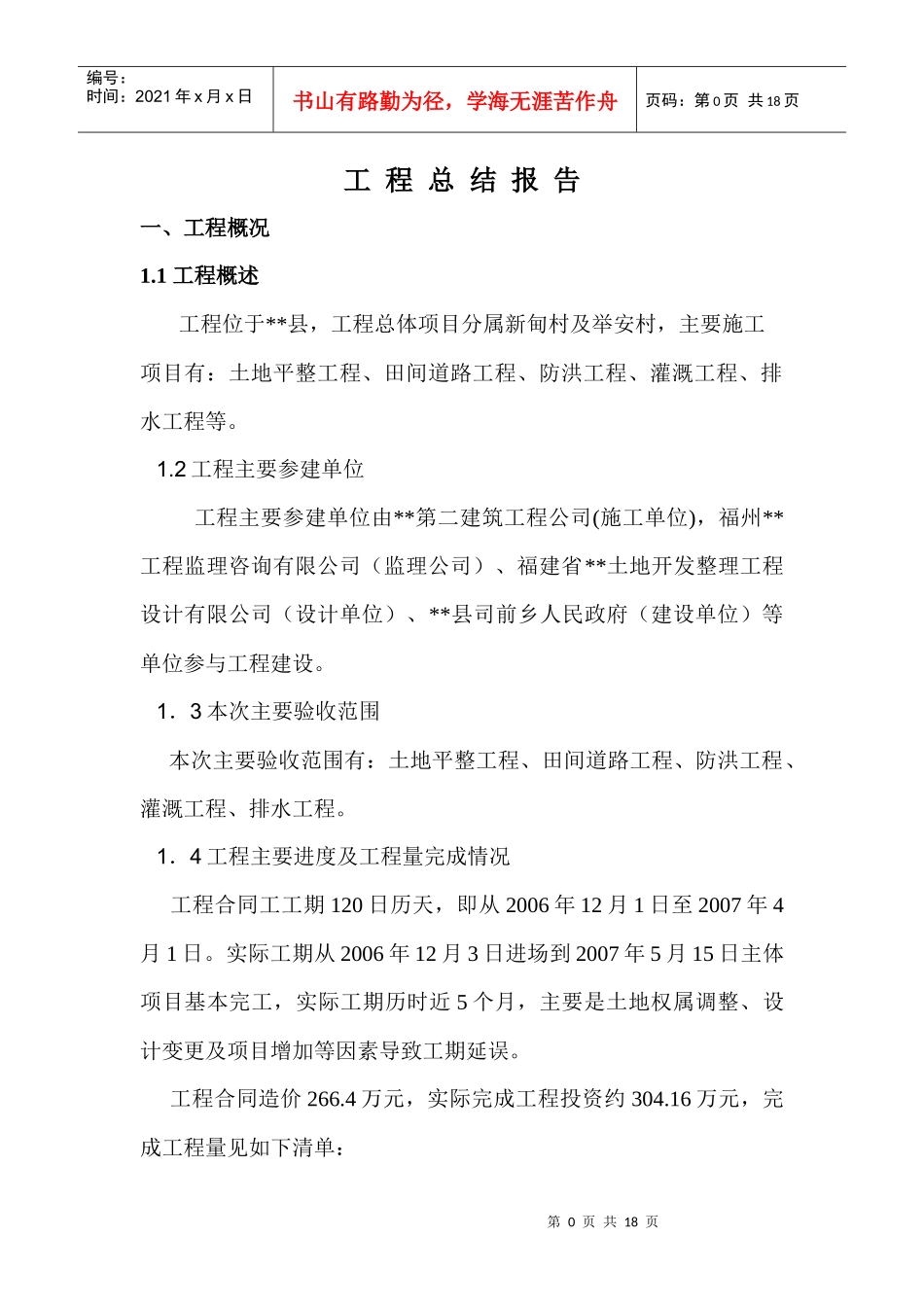

第0页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共18页工程总结报告一、工程概况1.1工程概述工程位于**县,工程总体项目分属新甸村及举安村,主要施工项目有:土地平整工程、田间道路工程、防洪工程、灌溉工程、排水工程等。1.2工程主要参建单位工程主要参建单位由**第二建筑工程公司(施工单位),福州**工程监理咨询有限公司(监理公司)、福建省**土地开发整理工程设计有限公司(设计单位)、**县司前乡人民政府(建设单位)等单位参与工程建设。1.3本次主要验收范围本次主要验收范围有:土地平整工程、田间道路工程、防洪工程、灌溉工程、排水工程。1.4工程主要进度及工程量完成情况工程合同工工期120日历天,即从2006年12月1日至2007年4月1日。实际工期从2006年12月3日进场到2007年5月15日主体项目基本完工,实际工期历时近5个月,主要是土地权属调整、设计变更及项目增加等因素导致工期延误。工程合同造价266.4万元,实际完成工程投资约304.16万元,完成工程量见如下清单:第1页共18页第0页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共18页项目工程内容单位实际工程量土地平整挖田块、山包、坟墓土方m393064田块土方回填m381250表土剥离回填m333753.81筑土质田埂m35702.1旧宅基地整理土方、垃圾土外运m311818客表土改良耕作层m36275农田水利防洪排涝工程浆砌石农沟m28干砌石农沟m1454.6T60型农沟、排灌渠m1292.8U40农沟(双边)m372U50农沟(双边)m260U30农沟(双边)m291.3排水沟跌水个65过路排水涵管座23灌溉工程第2页共18页第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共18页U30农渠(双边)m273.7U40农渠、斗渠(单边)m1719.5U40农渠(双边)m5497.6U50农渠(双边)m1586U50斗渠(单边)m1182T40斗渠(双边)m181T50斗渠(双边)m359M7.5浆砌引水斗渠m1633灌溉涵洞座78农、沟渠跌水座132单边放水口个103双边放水口个167道路工程生产路m1853.8新建/整修田间路m新建5005.7m、整修4451.7m下田坡道个120机耕桥座4其他工程河道清理m702标志牌座1第3页共18页第2页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共18页二、主要施工方法2.1施工测量放样施工前对测绘单位提供的三角网和水准点进行复核,并报请监理工程师确认后,采用经纬仪和水准仪引测到施工现场。并在施工区域内设置测量控制网,包括控制基线、轴线及水平基准点,做好轴线测量和校核,报请监理工程师复核无误后方可施工。2.2田间路、生产路施工2.2.1施工工艺流程测量设置样桩基面清理手摆石垫层施工砂、石质检合格验收合格下一道循环工序2.2.2道路施工前,先根据设计路面轴线宽度定出路面平面定位木桩,再根据设计路面高程进行测量,在木桩上作高程点标记,经监理工程师校核无误后,进行路面平整、开挖。2.2.3路面平整:道路路面土方采用挖掘机、装载机等机械配合施工,线路较长的路段采用分段施工,每150~200M作为一个施工段,平整时先将表层含有草根、垃圾、腐殖土等土层剥离,并运至施工场外业主指定的弃堆点弃之。表层土清理后,根据已作测量标记的木桩上路面进行土方开挖,采用装载机配合运土、推平、碾压,土方缺乏部分采用外运砂土填筑、碾压,待路基平整到临近路面高程,在其上层铺筑土方采用片石铺筑厚20CM的垫层,再在垫层上第4页共18页第3页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共18页浇筑10CM厚的混结碎石路面。2.3土地平整2.3.1施工工艺流程测量设置样桩土方开挖推运堆放质检下一循环段2.3.2施工方法土地平整采用机械开挖,汽车运输,遵循高挖低填的原则,因平整面积较大,平整时采用划分格田式分片分段施工,,平整挖填前,先将施工区域内的杂草、垃圾等清除干净。挖土厚度超过15CM的区域进行表土层剥离并运至施工场外。若格田土方量不大,可按土地面积30*100M左右来平整,若土方量较大,在不影响灌排情况下,格田内部或分为两小快,每块30*50M左右,若影响到灌排,则不再划分。2.4管槽开挖、埋管:2.4.1施工工艺流程:测量设置...
