燃油管道造工程投标书投标编号:投标单位:日期:目录一、编制说明二、编制依据三、工程概况四、施工组织设计1
施工技术要求3
分部工程施工方法五、工程质量、工期、安全文明施工目标及施工技术措施六、项目经理及主要人员情况(附相关人员证书)七、拟为本工程投入劳动力及施工机械计划八、公司及项目经理同类业绩(附合同复印件)九、企业概况十、特殊作业资格证书十一、施工进度计划一、编制说明本方案为燃油管道等改造项目工程而编制的,参照前期锅炉专业拆迁改造设计方案、生产技术部提供的基础资料、设计院提供的初设计图纸,以及现场踏勘收集的资料等情况,按照有关规范编制的此方案
二、编制依据1
《建筑工程施工质量验收统一标准》GB50300-20012
《混凝土结构工程施工质量验收规范》GB50210-20013
《混凝土结构工程质量验收规范》GB50204-20024
《电力建设施工及验收技术规范》(火力发电厂焊接篇)DL5007-925
《电力建设施工及验收技术规范》(管道篇)DL5031-946
《工业金属管道工程施工及验收规范》GB50235-977
《压力钢管制造安装及验收规范》DL5017-938
《火力发电厂水工设计规范》DL/T5339-20069
本工程的招标文件及现场勘察
三、工程概况四、施工组织设计1

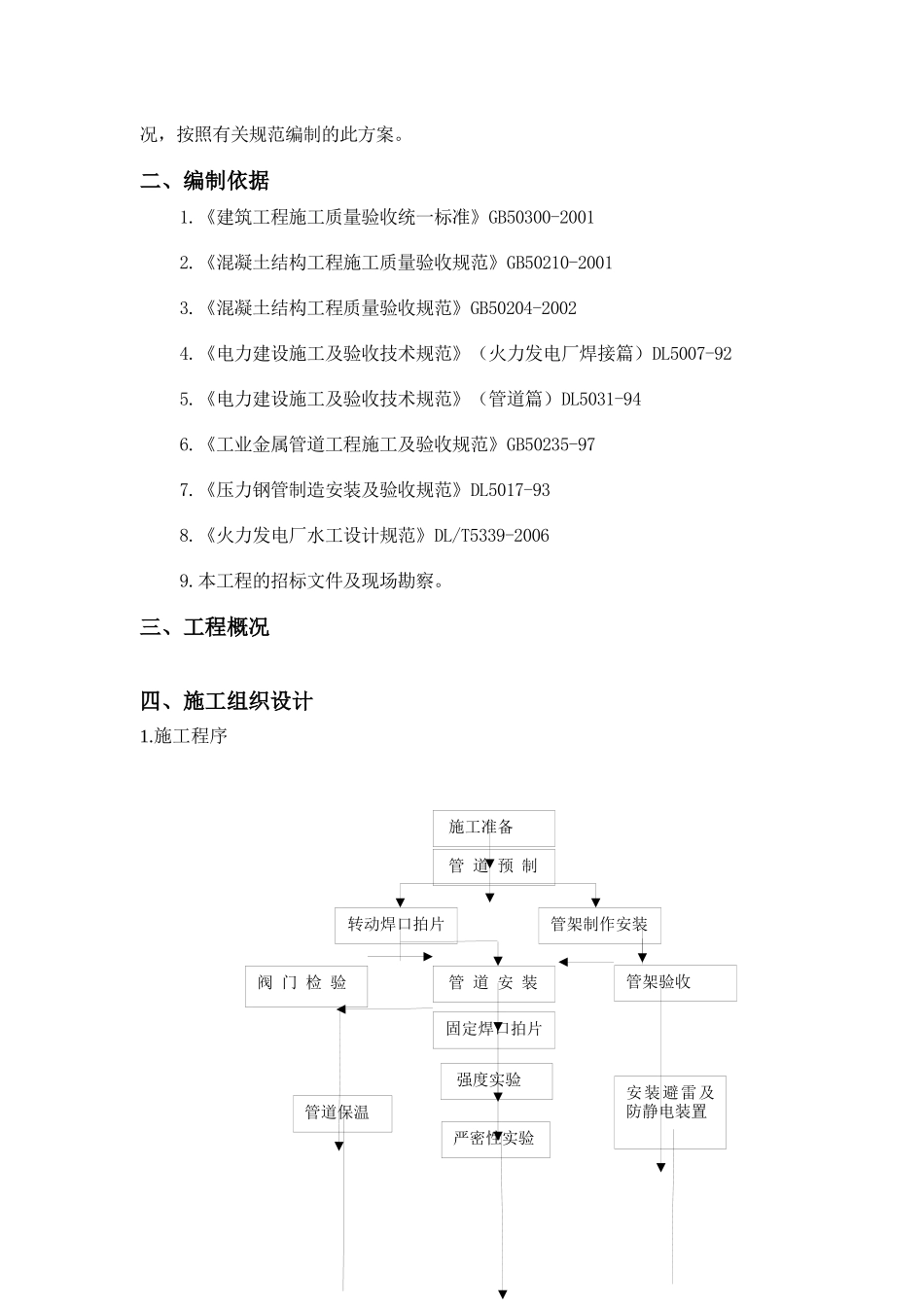

施工程序施工准备管道预制转动焊口拍片管架制作安装阀门检验管道安装固定焊口拍片强度实验严密性实验管架验收管道保温安装避雷及防静电装置2
施工技术要求:(1)、本项目为技改工程,遵循保持现有各系统运行不受影响的情况下开展施工
(2)、按照国家最新颁发的《工业金属管道施工规范》及其它相关规程规范进行施工
管道焊接工艺及质量标准按照电力建设施工及验收技术规范DL5007《焊接篇》进行;焊接接头探伤标准按照JB4730《无损检测》执行
(3)、管道支架采用钢筋砼支架,管道分层布置,管
