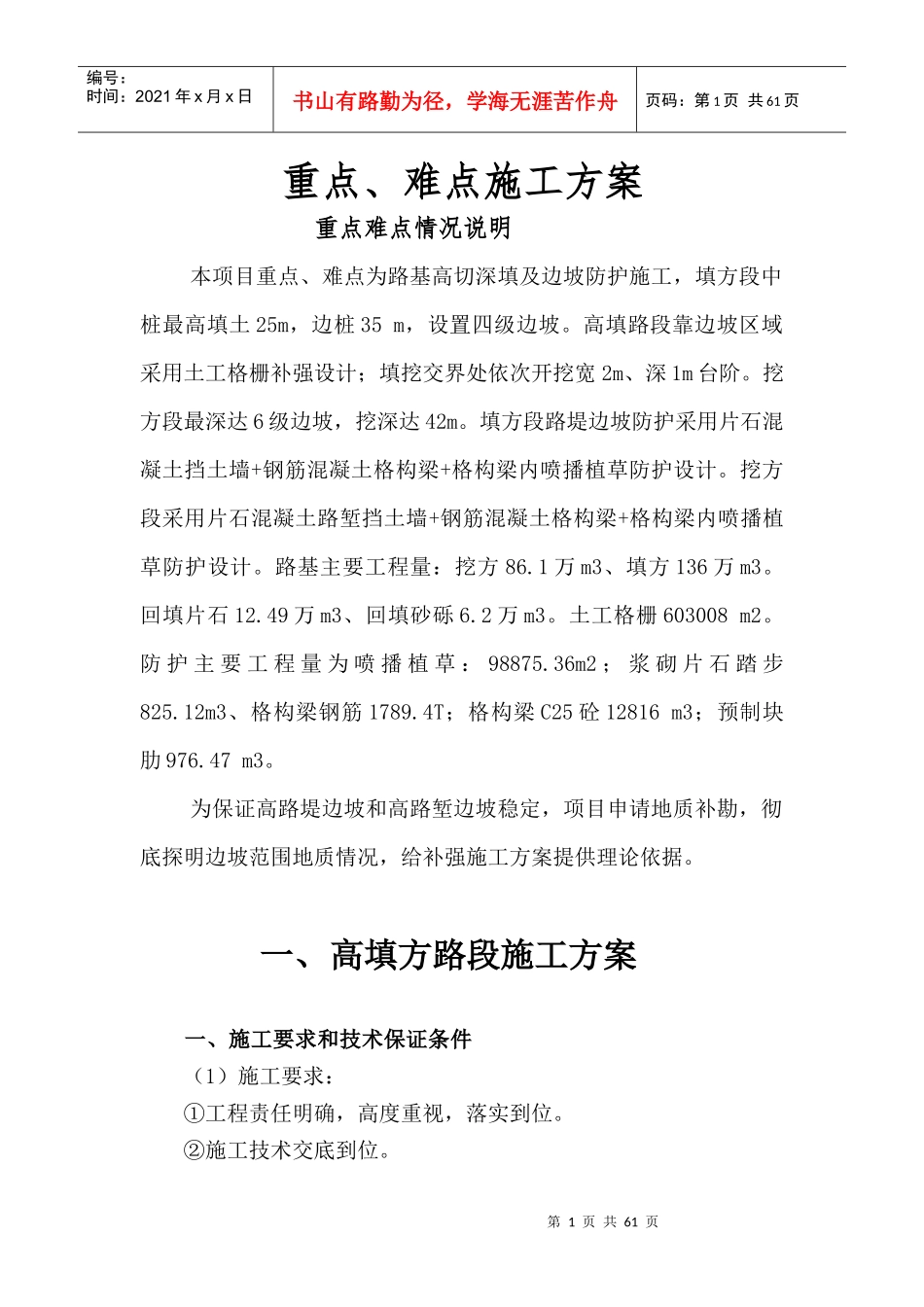

第1页共61页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共61页重点、难点施工方案重点难点情况说明本项目重点、难点为路基高切深填及边坡防护施工,填方段中桩最高填土25m,边桩35m,设置四级边坡
高填路段靠边坡区域采用土工格栅补强设计;填挖交界处依次开挖宽2m、深1m台阶
挖方段最深达6级边坡,挖深达42m
填方段路堤边坡防护采用片石混凝土挡土墙+钢筋混凝土格构梁+格构梁内喷播植草防护设计
挖方段采用片石混凝土路堑挡土墙+钢筋混凝土格构梁+格构梁内喷播植草防护设计
路基主要工程量:挖方86
1万m3、填方136万m3
回填片石12
49万m3、回填砂砾6
土工格栅603008m2
防护主要工程量为喷播植草:98875
36m2;浆砌片石踏步825
12m3、格构梁钢筋1789
4T;格构梁C25砼12816m3;预制块肋976
为保证高路堤边坡和高路堑边坡稳定,项目申请地质补勘,彻底探明边坡范围地质情况,给补强施工方案提供理论依据
一、高填方路段施工方案一、施工要求和技术保证条件(1)施工要求:①工程责任明确,高度重视,落实到位
②施工技术交底到位

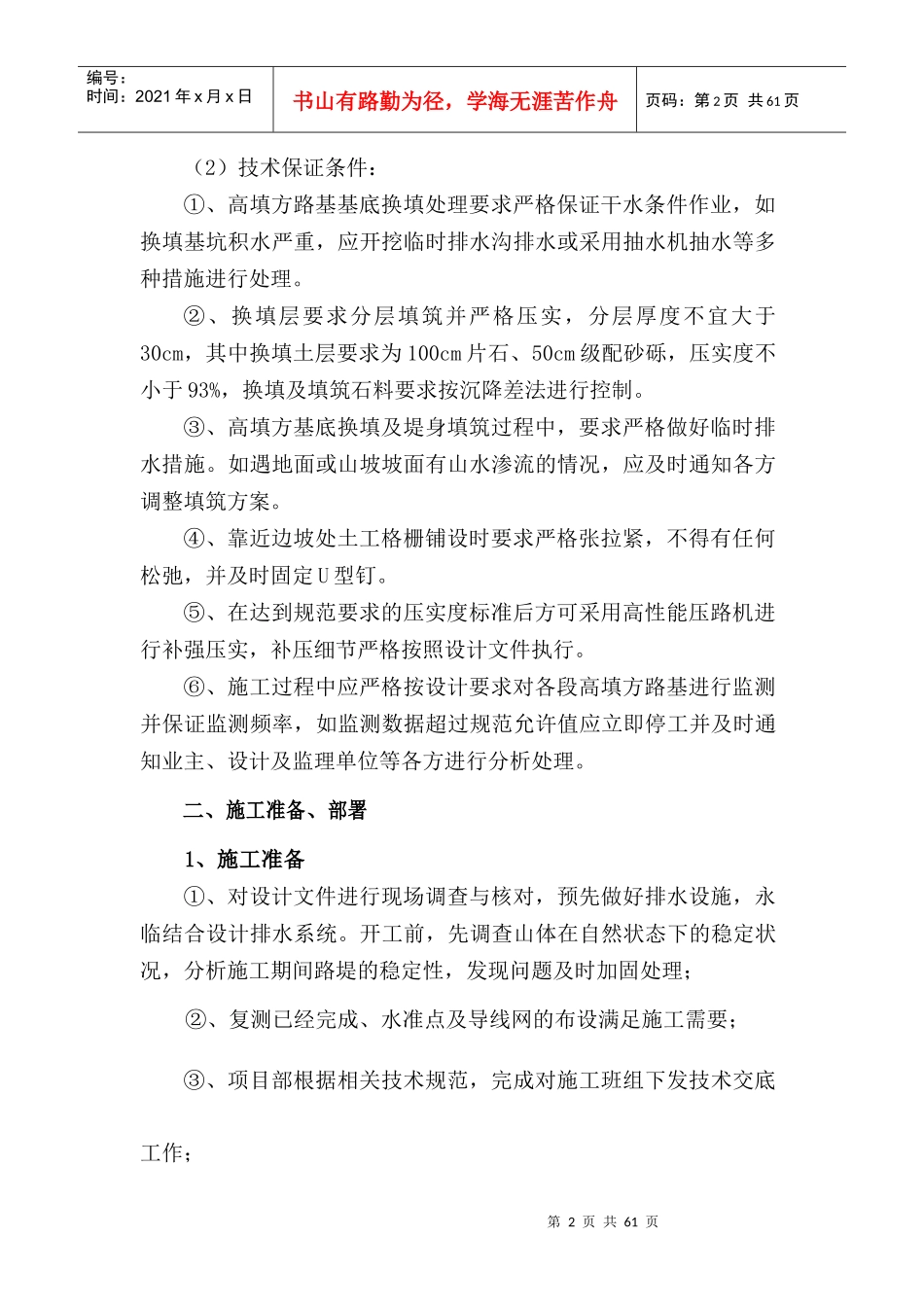

第2页共61页第1页共61页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共61页(2)技术保证条件:①、高填方路基基底换填处理要求严格保证干水条件作业,如换填基坑积水严重,应开挖临时排水沟排水或采用抽水机抽水等多种措施进行处理
②、换填层要求分层填筑并严格压实,分层厚度不宜大于30cm,其中换填土层要求为100cm片石、50cm级配砂砾,压实度不小于93%,换填及填筑石料要求按沉降差法进行控制
③、高填方基底换填及堤身填筑过程中,要求严格做好临时排水措施
如遇地面或山坡坡面有山水渗流的情况,应及时通知各方调整填筑方案
④、靠近边坡处土工格栅铺设时要求严
