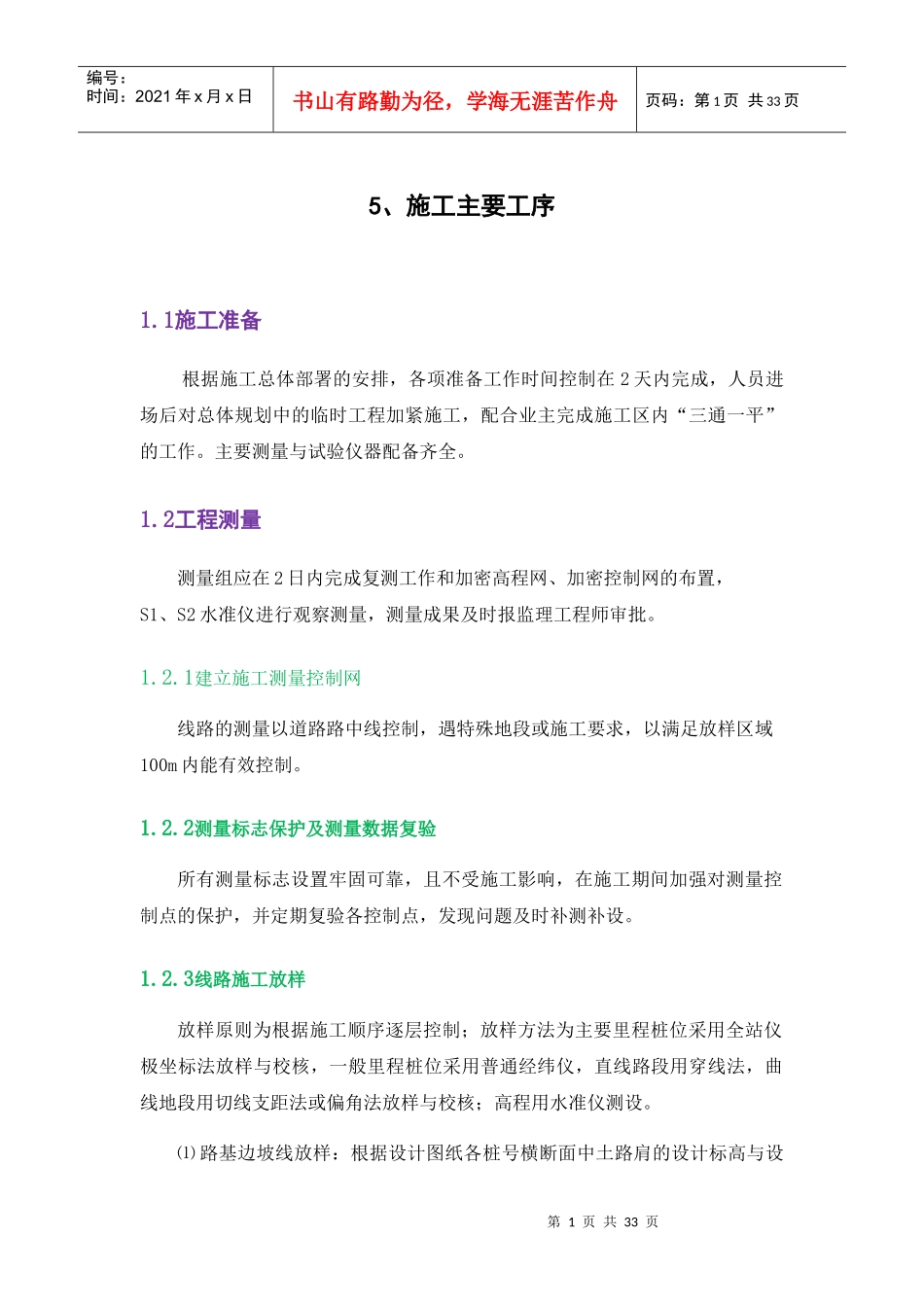

第1页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共33页5、施工主要工序1
1施工准备根据施工总体部署的安排,各项准备工作时间控制在2天内完成,人员进场后对总体规划中的临时工程加紧施工,配合业主完成施工区内“三通一平”的工作
主要测量与试验仪器配备齐全
2工程测量测量组应在2日内完成复测工作和加密高程网、加密控制网的布置,S1、S2水准仪进行观察测量,测量成果及时报监理工程师审批
1建立施工测量控制网线路的测量以道路路中线控制,遇特殊地段或施工要求,以满足放样区域100m内能有效控制
2测量标志保护及测量数据复验所有测量标志设置牢固可靠,且不受施工影响,在施工期间加强对测量控制点的保护,并定期复验各控制点,发现问题及时补测补设
3线路施工放样放样原则为根据施工顺序逐层控制;放样方法为主要里程桩位采用全站仪极坐标法放样与校核,一般里程桩位采用普通经纬仪,直线路段用穿线法,曲线地段用切线支距法或偏角法放样与校核;高程用水准仪测设
⑴路基边坡线放样:根据设计图纸各桩号横断面中土路肩的设计标高与设第2页共33页第1页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共33页计边坡,实测各断面坡脚的地面高程,计算路基断面宽度和两侧坡脚坐标,用极坐标法,测放路边线
⑵排水管沟及附属设施放样:方法同路基边坡线放样
3拆除人行道、路缘石、砖砌围墙1
1施工准备1、施工人员对现场进行实际勘察,确定拆除措施、采用需要机械及劳动力,围挡范围,拉警禁线
2、拆除前需配合相关办公人员与群众做好调协工作,保证拆除时暂停营业及人员出入,保证施工安全
3、拆除时需配专职人员对拆除范围的人员流动进行疏导
4、编制专项施工方案上报监理审批,审批合格后,对具体操作人员进行技术交底,编排施工计划
