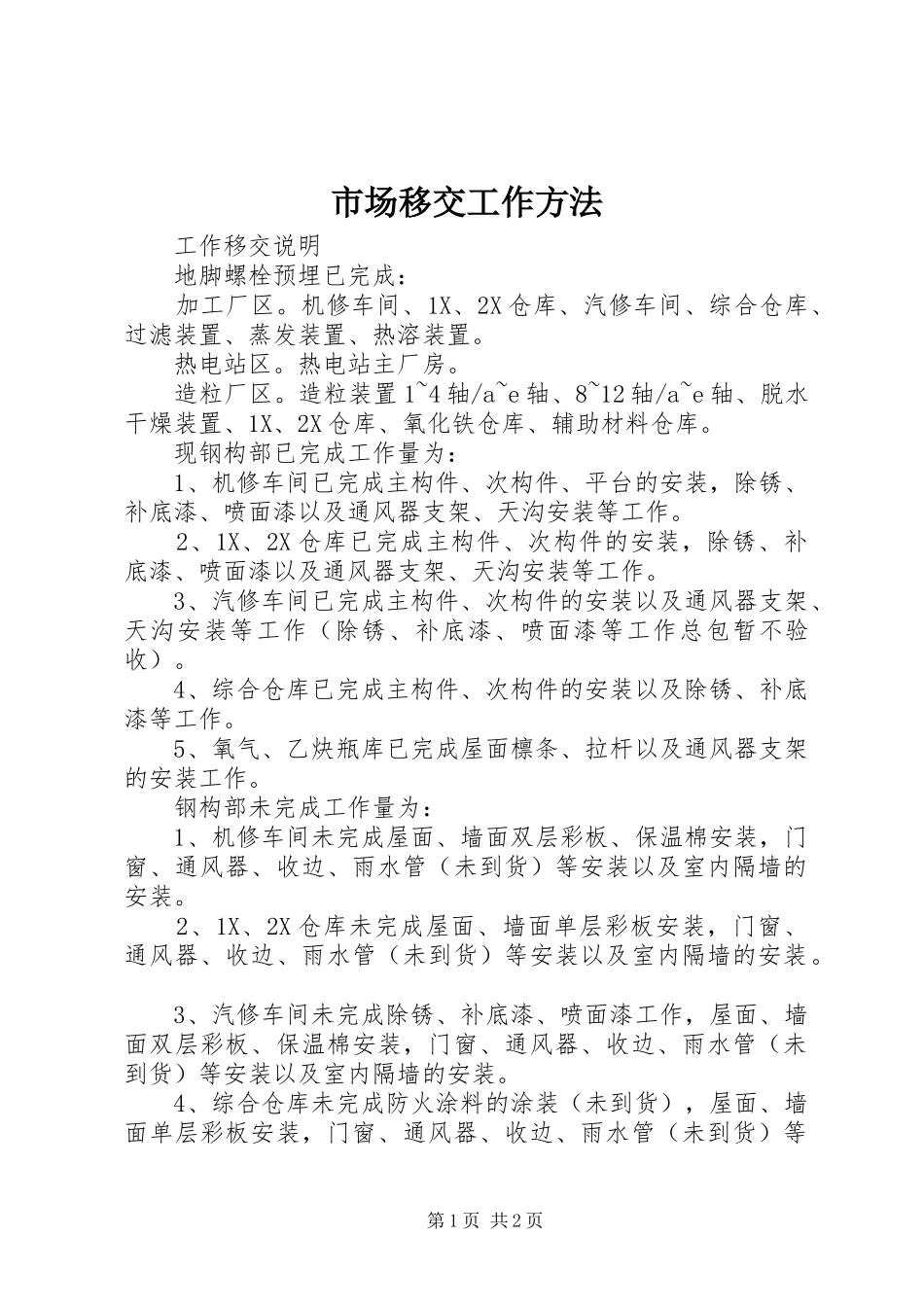

市场移交工作方法工作移交说明地脚螺栓预埋已完成:加工厂区
机修车间、1X、2X仓库、汽修车间、综合仓库、过滤装置、蒸发装置、热溶装置
热电站主厂房
造粒装置1~4轴/a~e轴、8~12轴/a~e轴、脱水干燥装置、1X、2X仓库、氧化铁仓库、辅助材料仓库
现钢构部已完成工作量为:1、机修车间已完成主构件、次构件、平台的安装,除锈、补底漆、喷面漆以及通风器支架、天沟安装等工作
2、1X、2X仓库已完成主构件、次构件的安装,除锈、补底漆、喷面漆以及通风器支架、天沟安装等工作
3、汽修车间已完成主构件、次构件的安装以及通风器支架、天沟安装等工作(除锈、补底漆、喷面漆等工作总包暂不验收)
4、综合仓库已完成主构件、次构件的安装以及除锈、补底漆等工作
5、氧气、乙炔瓶库已完成屋面檩条、拉杆以及通风器支架的安装工作
钢构部未完成工作量为:1、机修车间未完成屋面、墙面双层彩板、保温棉安装,门窗、通风器、收边、雨水管(未到货)等安装以及室内隔墙的安装
2、1X、2X仓库未完成屋面、墙面单层彩板安装,门窗、通风器、收边、雨水管(未到货)等安装以及室内隔墙的安装
3、汽修车间未完成除锈、补底漆、喷面漆工作,屋面、墙面双层彩板、保温棉安装,门窗、通风器、收边、雨水管(未到货)等安装以及室内隔墙的安装

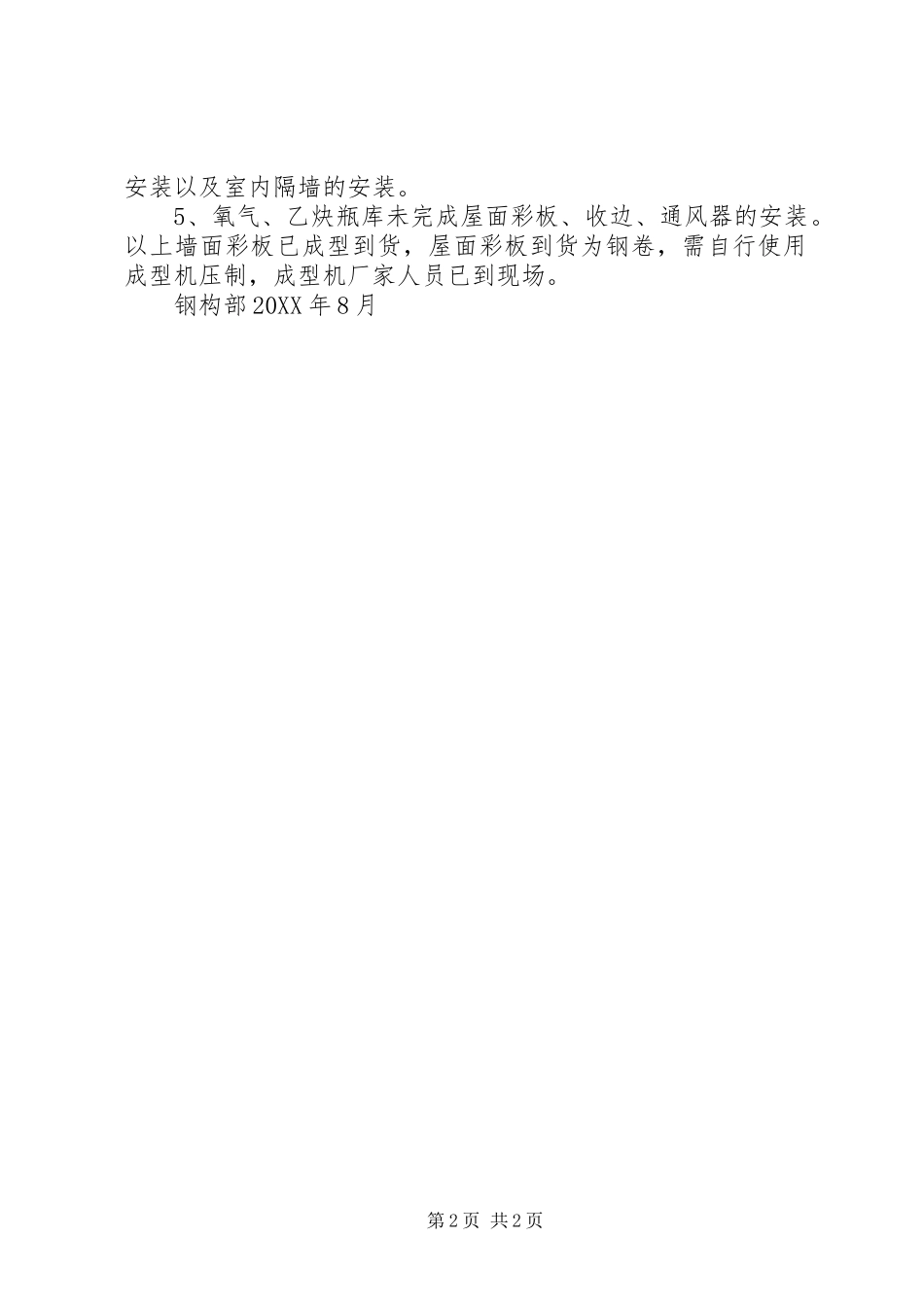

4、综合仓库未完成防火涂料的涂装(未到货),屋面、墙面单层彩板安装,门窗、通风器、收边、雨水管(未到货)等第1页共2页安装以及室内隔墙的安装
5、氧气、乙炔瓶库未完成屋面彩板、收边、通风器的安装
以上墙面彩板已成型到货,屋面彩板到货为钢卷,需自行使用成型机压制,成型机厂家人员已到现场
钢构部20XX年8月第2页共2页
