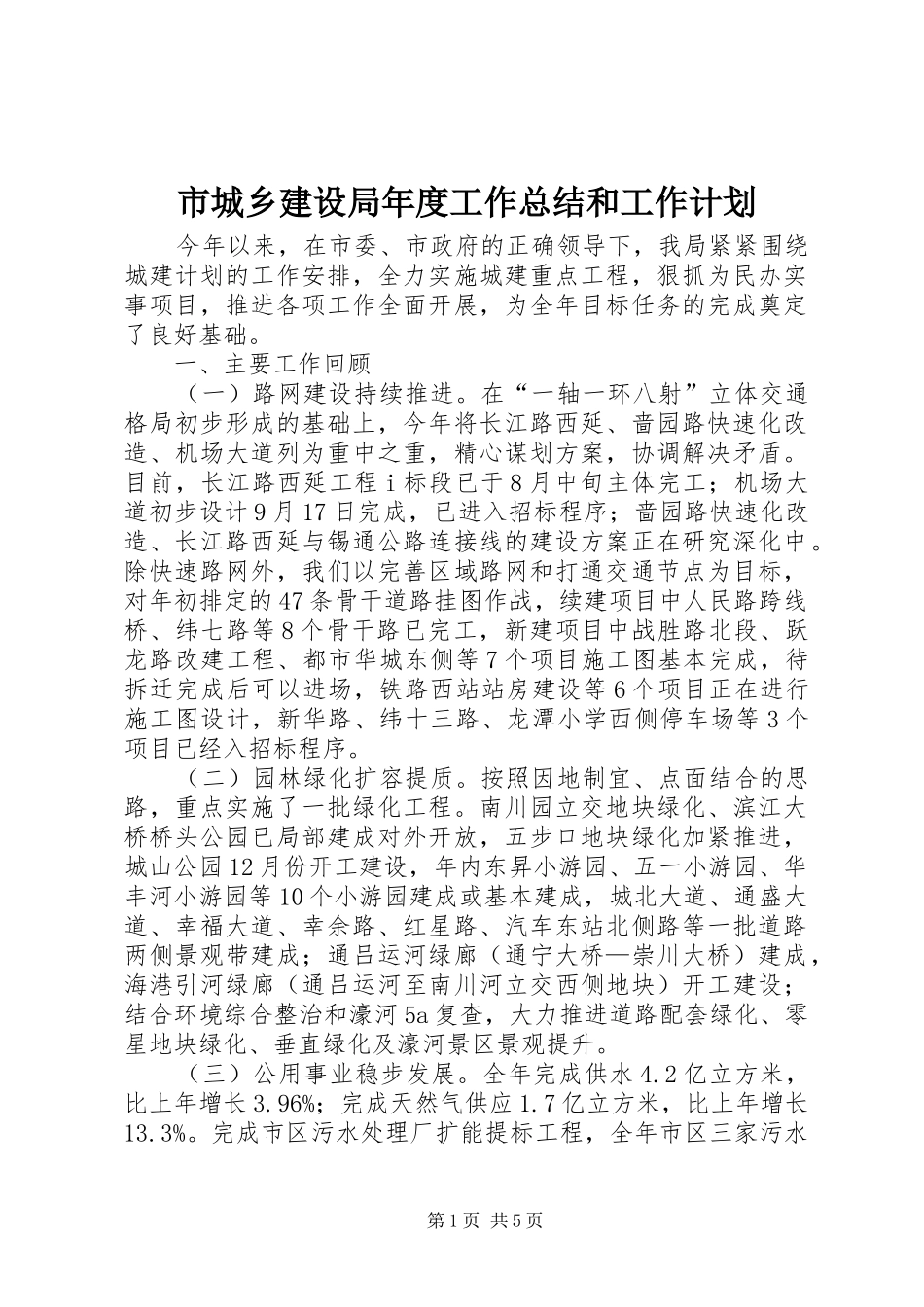

市城乡建设局年度工作总结和工作计划今年以来,在市委、市政府的正确领导下,我局紧紧围绕城建计划的工作安排,全力实施城建重点工程,狠抓为民办实事项目,推进各项工作全面开展,为全年目标任务的完成奠定了良好基础
一、主要工作回顾(一)路网建设持续推进
在“一轴一环八射”立体交通格局初步形成的基础上,今年将长江路西延、啬园路快速化改造、机场大道列为重中之重,精心谋划方案,协调解决矛盾
目前,长江路西延工程i标段已于8月中旬主体完工;机场大道初步设计9月17日完成,已进入招标程序;啬园路快速化改造、长江路西延与锡通公路连接线的建设方案正在研究深化中
除快速路网外,我们以完善区域路网和打通交通节点为目标,对年初排定的47条骨干道路挂图作战,续建项目中人民路跨线桥、纬七路等8个骨干路已完工,新建项目中战胜路北段、跃龙路改建工程、都市华城东侧等7个项目施工图基本完成,待拆迁完成后可以进场,铁路西站站房建设等6个项目正在进行施工图设计,新华路、纬十三路、龙潭小学西侧停车场等3个项目已经入招标程序
(二)园林绿化扩容提质
按照因地制宜、点面结合的思路,重点实施了一批绿化工程
南川园立交地块绿化、滨江大桥桥头公园已局部建成对外开放,五步口地块绿化加紧推进,城山公园12月份开工建设,年内东昇小游园、五一小游园、华丰河小游园等10个小游园建成或基本建成,城北大道、通盛大道、幸福大道、幸余路、红星路、汽车东站北侧路等一批道路两侧景观带建成;通吕运河绿廊(通宁大桥—崇川大桥)建成,海港引河绿廊(通吕运河至南川河立交西侧地块)开工建设;结合环境综合整治和濠河5a复查,大力推进道路配套绿化、零星地块绿化、垂直绿化及濠河景区景观提升

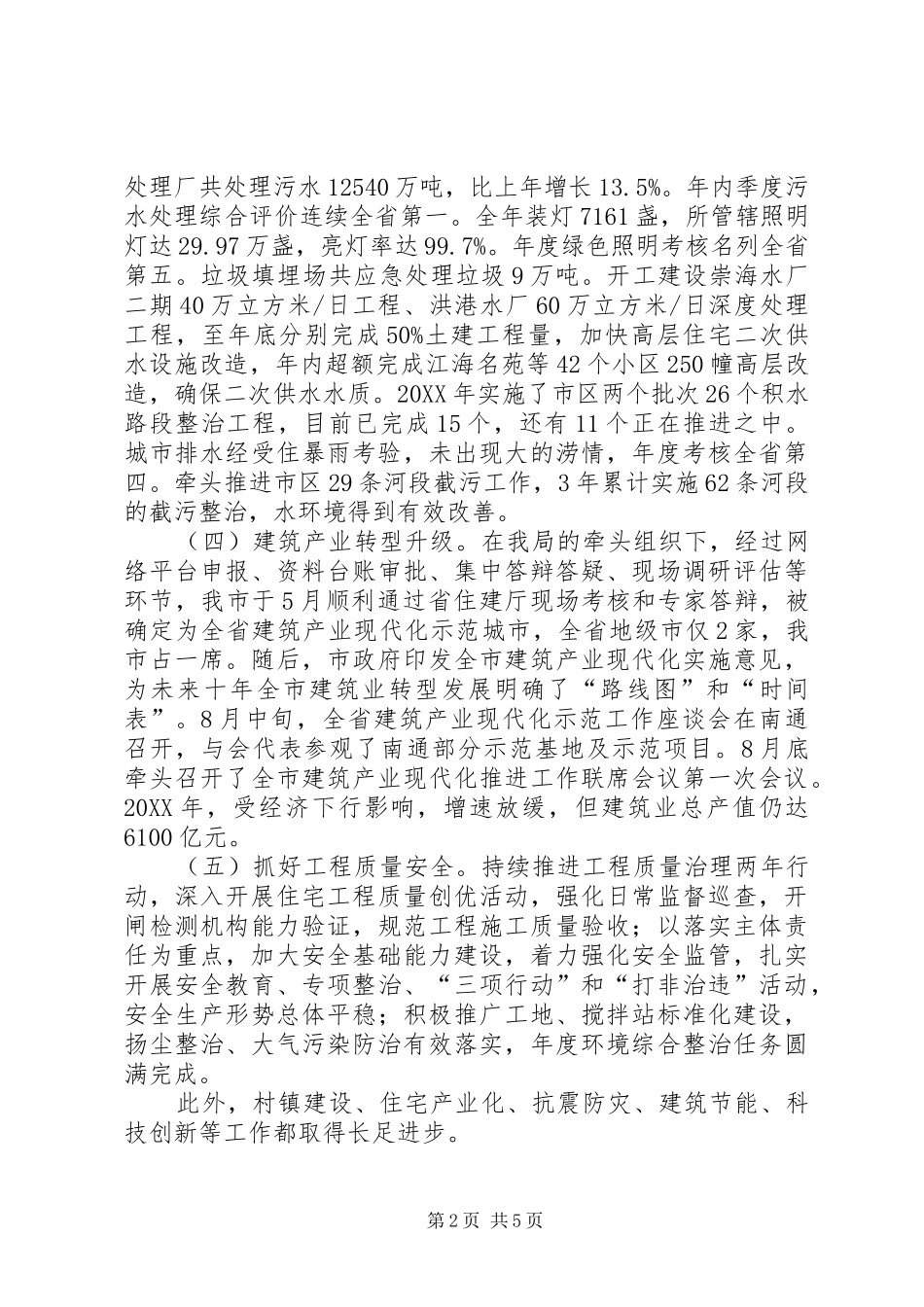

(三)公用事业稳步发展
全年完成供水4
2亿立方米,比上年增长3
96%;完成天然气供应1
7亿立方米,比上年增长13
完成市区污水处理厂扩能提标工程,全年市区三家污水第1页
