湿接缝施工首件申请一、工程概述1、本合同段K28+668
152~K35+000,路线全长6
沿线以水田为主,地势起伏不大
本标段有大桥一座,小桥一座,天桥5座,互通区一个,上部采用现浇连续梁或简支转连续箱梁
2、首件内容:K33+365大桥1#墩处简支转连续湿接缝
3、本桥位于半径为3000m的右偏圆曲线内,全长125m,结构形式为钻孔灌注桩基础,(肋板)柱式墩台,桥面宽12
5米预应力混凝土简支转连续箱梁桥
4、计划施工时间:2009年8月20日---2009年9月30日
二、首件工程编制依据及编制目的1、施工方案依据:(1)吉林省公路勘测设计院的相关设计施工图纸、相关技术规范
(2)现行公路桥涵施工的有关规范、标准
(3)现场实地考察资料
2、首件施工的目的:(1)确定人员与设备的合理配备及施工工艺、方法的合理性

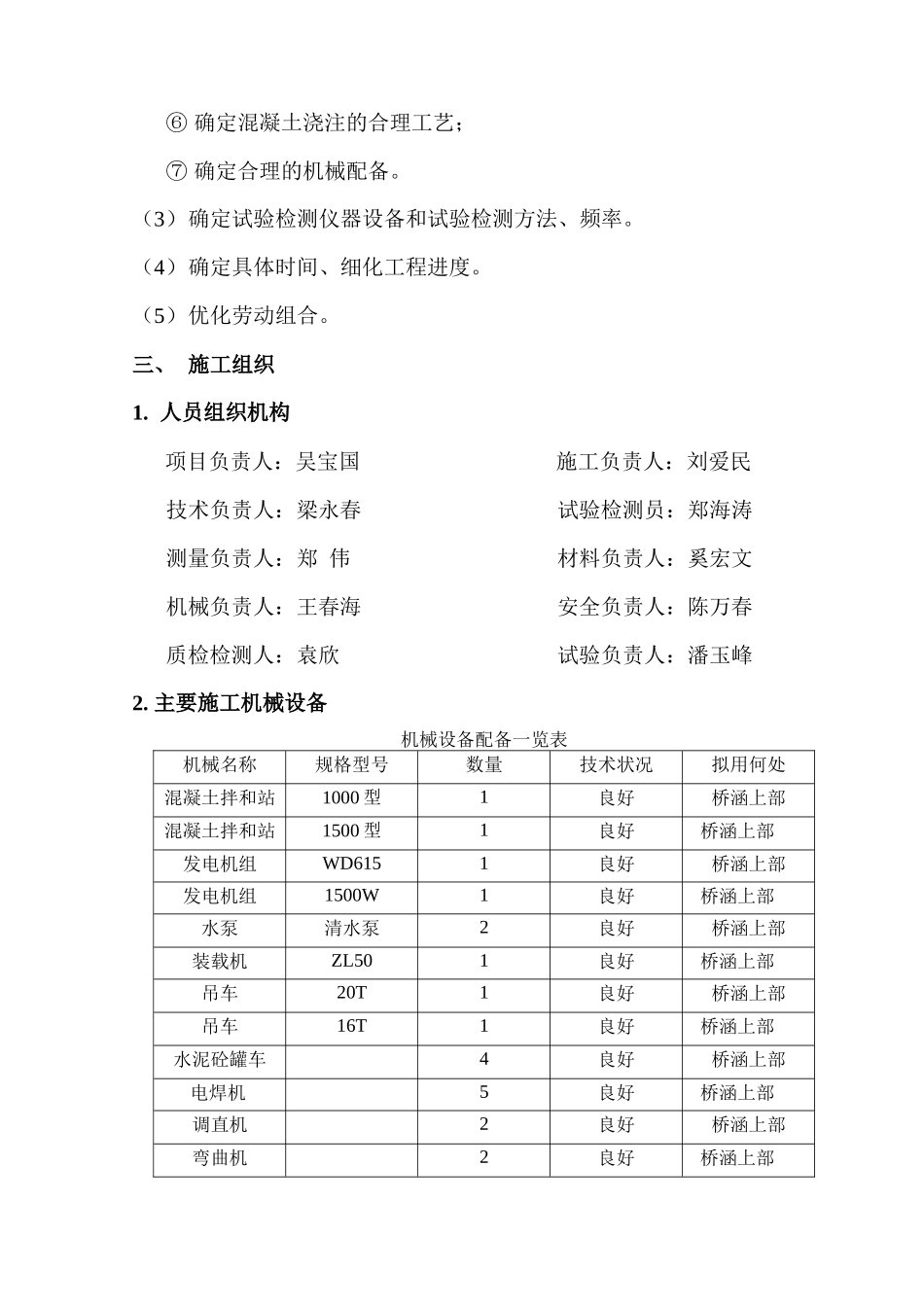

(2)确定标准施工方法:①确定混凝土养护、拆模时间;②人员的熟练程度对工序的影响;③混凝土的技术指标是否满足施工要求;④混凝土拌合站的拌合能力是否满足施工要求;⑤混凝土运输能力是否满足要求;⑥确定混凝土浇注的合理工艺;⑦确定合理的机械配备
(3)确定试验检测仪器设备和试验检测方法、频率
(4)确定具体时间、细化工程进度
(5)优化劳动组合
三、施工组织1
人员组织机构项目负责人:吴宝国施工负责人:刘爱民技术负责人:梁永春试验检测员:郑海涛测量负责人:郑伟材料负责人:奚宏文机械负责人:王春海安全负责人:陈万春质检检测人:袁欣试验负责人:潘玉峰2

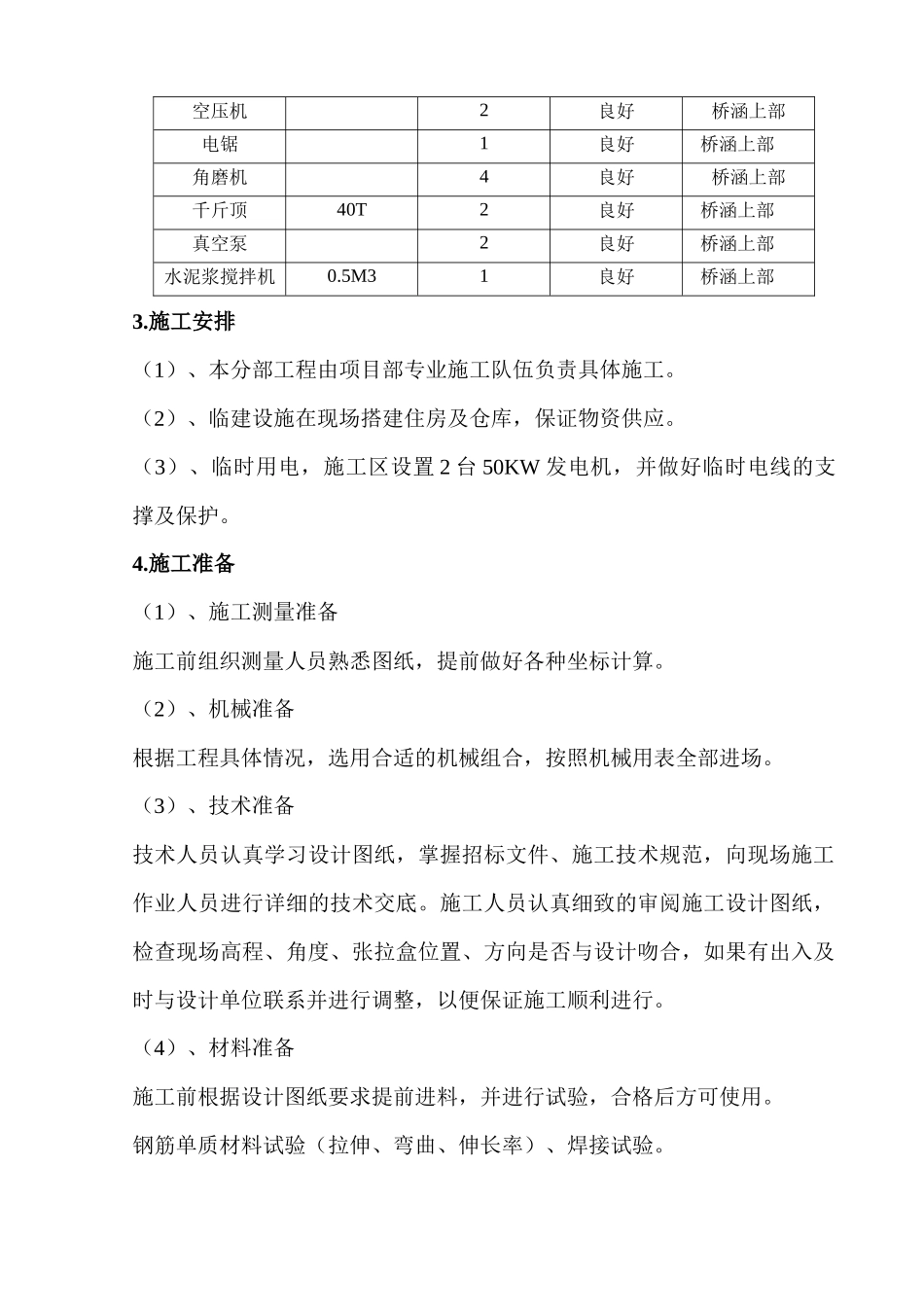

主要施工机械设备机械设备配备一览表机械名称规格型号数量技术状况拟用何处混凝土拌和站1000型1良好桥涵上部混凝土拌和站1500型1良好桥涵上部发电机组WD6151良好桥涵上部发电机组1500W1良好桥涵上部水泵清水泵2良好桥涵上部装载机ZL501良好桥涵上部吊车20T1良好桥涵上部吊车16T1良好桥涵上部水泥砼
