9313汇报材料(5000字)西峰董志至XX县区城三级公路改建工程(西峰段)汇报材料甘肃正德工程建设集团有限公司西峰董志至XX县区城三级公路改建工程(西峰段)项目部2014年09月1日尊敬的各位领导:大家好,现就我合同段施工生产、合同履约、工程质量、工程进度以及施工过程中安全、环保、文明施工等各项工作的落实情况向在座各位领导汇报如下:一、工程概况庆阳市西峰董志至XX县区城三级公路改建工程(西峰段),已由甘发改交运(2013)240号文批准建设,项目业主为庆阳市西峰区人民政府
本项目公路改建资金由省交通运输厅补助资金和地方政府自筹资金相结合
西峰区董志镇,起点位于s202线,途经马庄村、冯堡、南庄、终点北石窟寺,路线全长16
135公里,总投资2586
全线采用三级公路标准建设,设计车速分段采用40公里/小时和30公里/小时,路基宽度8
5米,路面宽度7米,全路段采用沥青碎石路面
新建涵洞设计荷载为公路-i级,设计洪水频率1/25,全线设置完善的防排水设施和安全警示设施
其他技术指标采用交通部颁发的≤公路工程技术标准≥(jtg-b01-2003)执行
2014年4月15日公开招标,甘肃正德工程建设集团有限公司中标承建,监理中标单位:北京华路捷公路工程技术咨询有限公司
该项目已于4月25日开工建设,目前,马庄路段征拆工作第1页共8页基本结束,路基拓宽砂垫层铺筑工作也已基本完成,现正在铺筑水泥稳定砂砾基层;冯堡至北石窟主线路段正在铺筑沥青混凝土面层

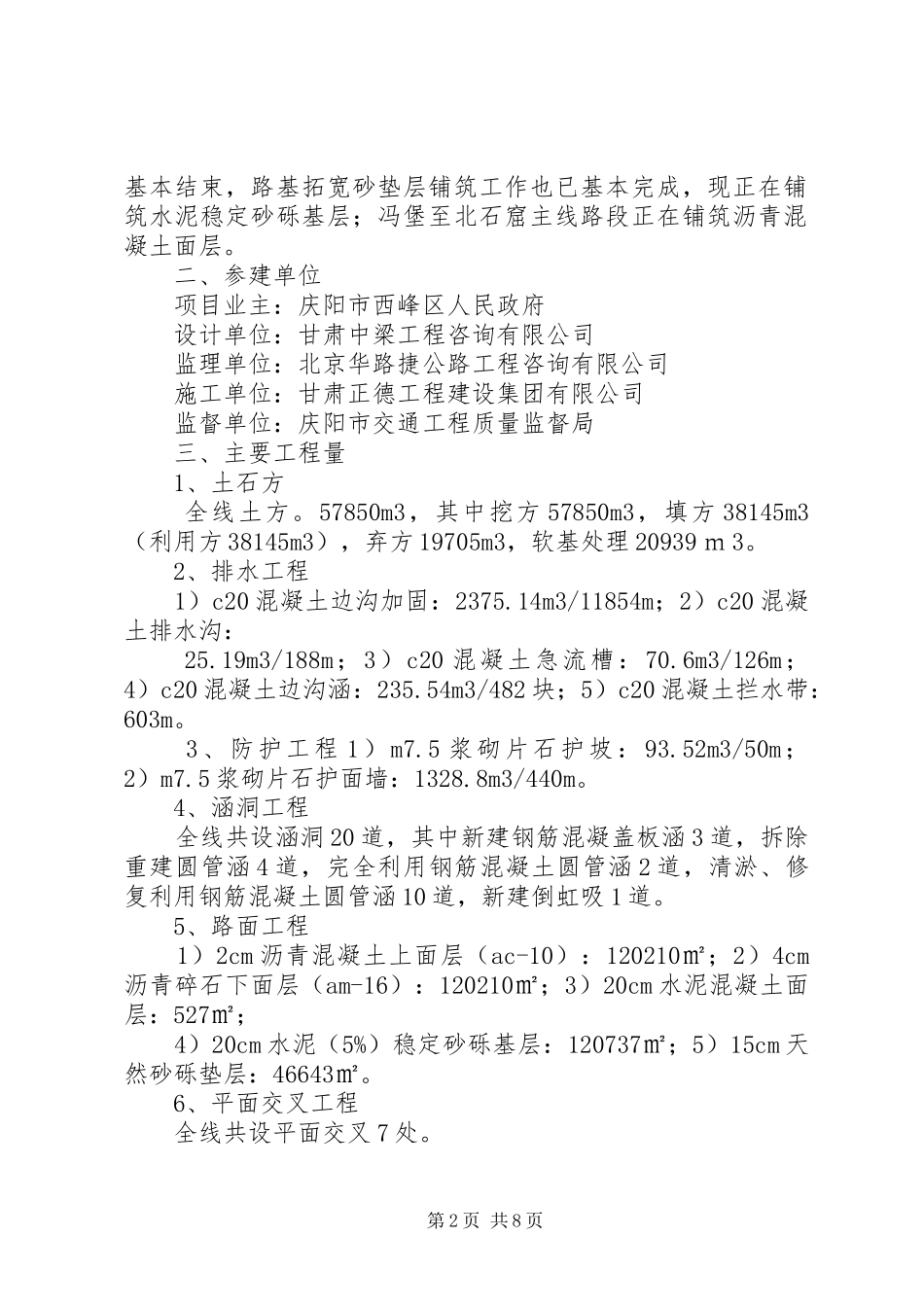

二、参建单位项目业主:庆阳市西峰区人民政府设计单位:甘肃中梁工程咨询有限公司监理单位:北京华路捷公路工程咨询有限公司施工单位:甘肃正德工程建设集团有限公司监督单位:庆阳市交通工程质量监督局三、主要工程量1、土石方全线土方

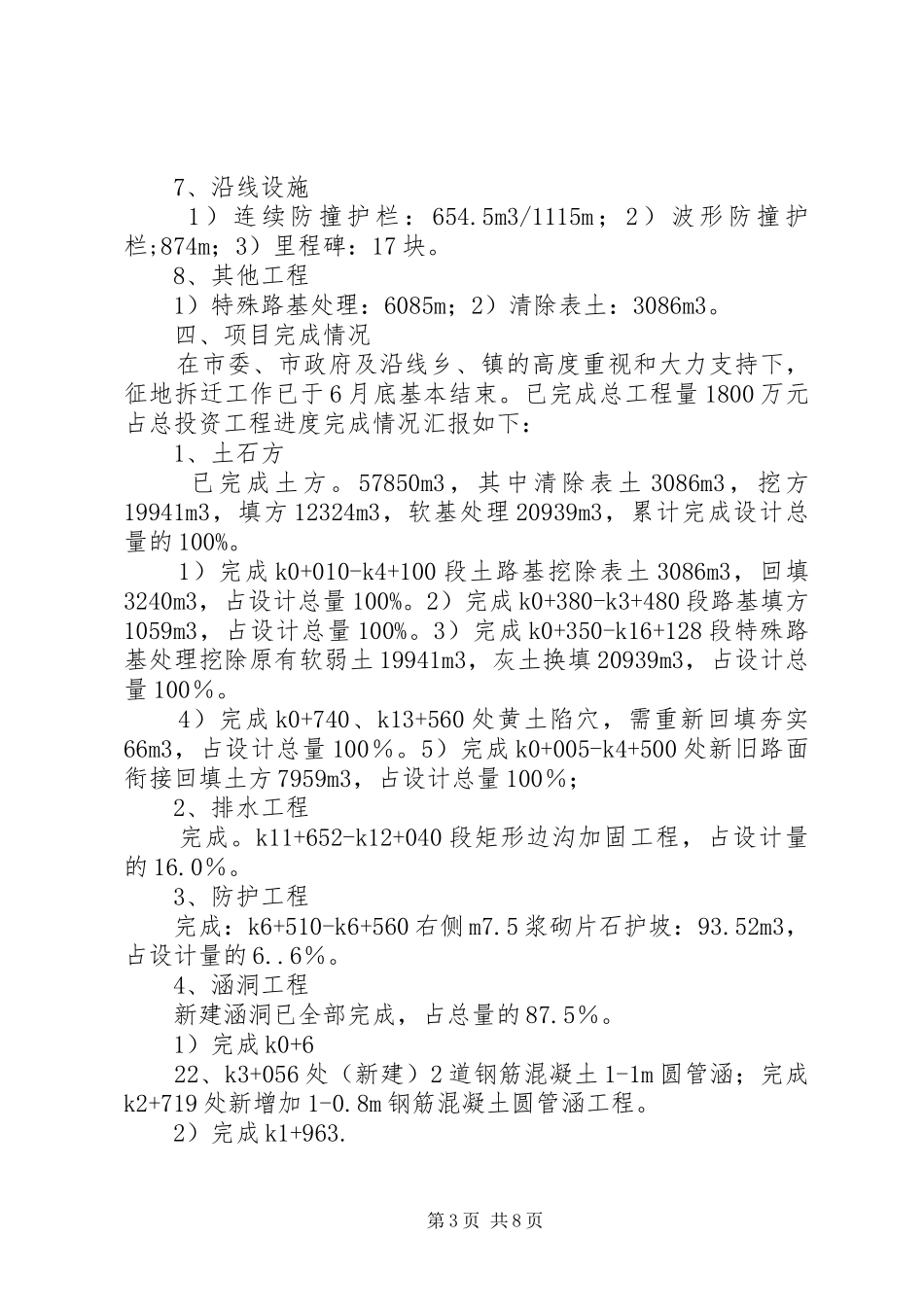

57850m3,其中挖方57850m3,填方38145m3(利用方38145m3),弃
