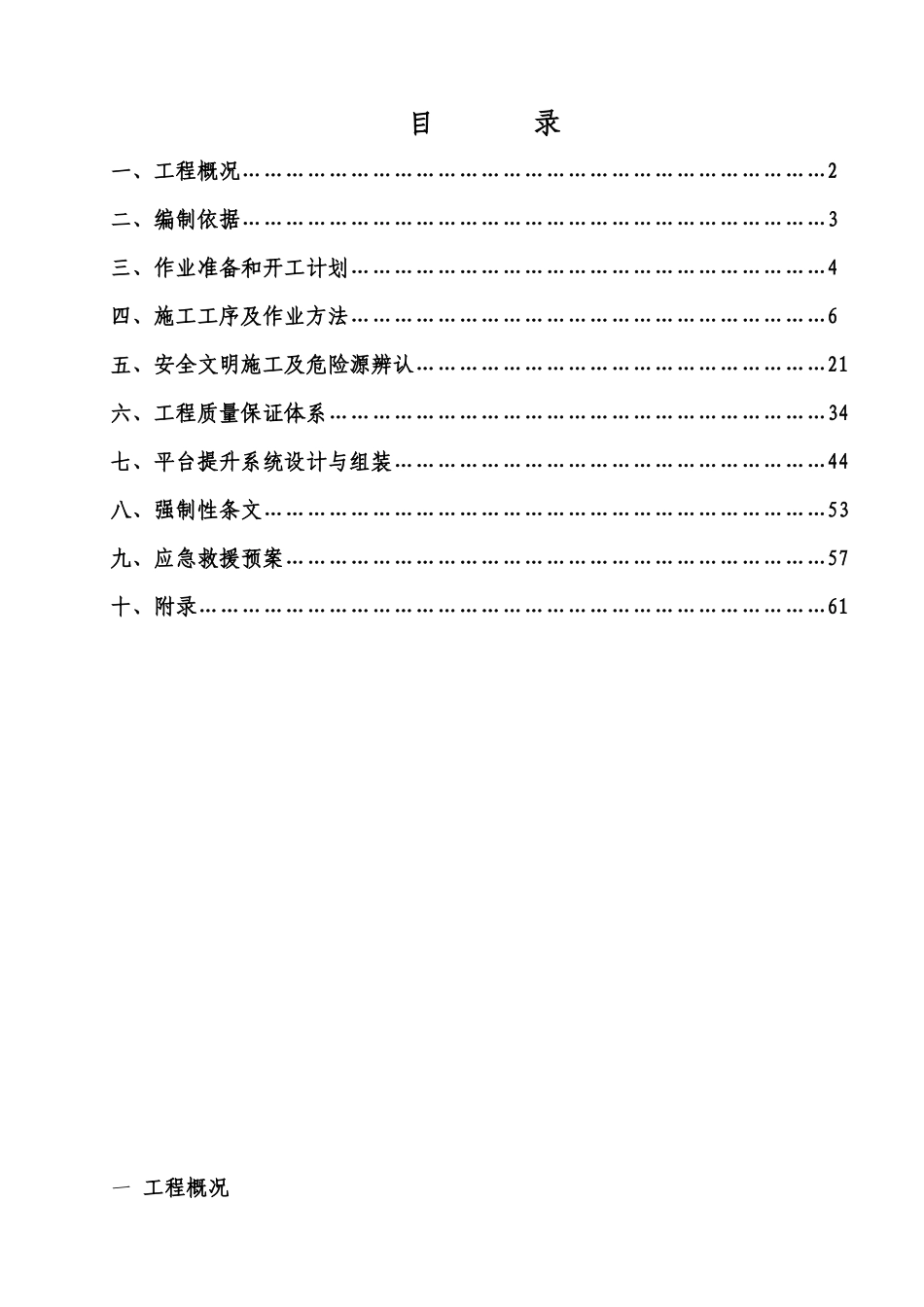

目录一、工程概况………………………………………………………………………2二、编制依据………………………………………………………………………3三、作业准备和开工计划…………………………………………………………4四、施工工序及作业方法…………………………………………………………6五、安全文明施工及危险源辨认…………………………………………………21六、工程质量保证体系……………………………………………………………34七、平台提升系统设计与组装……………………………………………………44八、强制性条文……………………………………………………………………53九、应急救援预案…………………………………………………………………57十、附录……………………………………………………………………………61一工程概况1

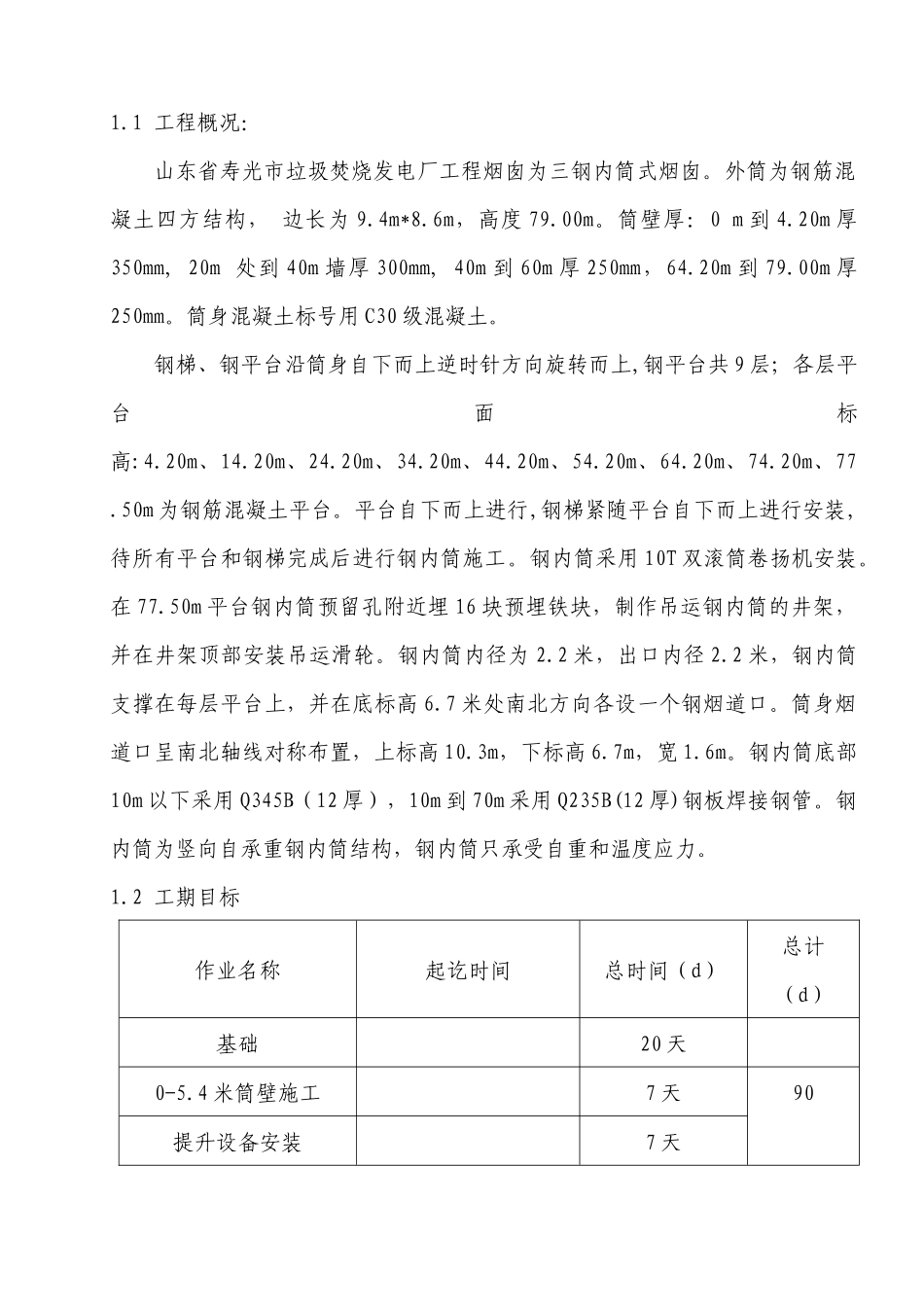

1工程概况:山东省寿光市垃圾焚烧发电厂工程烟囱为三钢内筒式烟囱
外筒为钢筋混凝土四方结构,边长为9
6m,高度79
筒壁厚:0m到4
20m厚350mm,20m处到40m墙厚300mm,40m到60m厚250mm,64
20m到79
00m厚250mm
筒身混凝土标号用C30级混凝土
钢梯、钢平台沿筒身自下而上逆时针方向旋转而上,钢平台共9层;各层平台面标高:4
20m、14
20m、24
20m、34
20m、44
20m、54
20m、64
20m、74
20m、77
50m为钢筋混凝土平台
平台自下而上进行,钢梯紧随平台自下而上进行安装,待所有平台和钢梯完成后进行钢内筒施工
钢内筒采用10T双滚筒卷扬机安装
50m平台钢内筒预留孔附近埋16块预埋铁块,制作吊运钢内筒的井架,并在井架顶部安装吊运滑轮
钢内筒内径为2
2米,出口内径2
2米,钢内筒支撑在每层平台上,并在底标高6
7米处南北方向各设一个钢烟道口

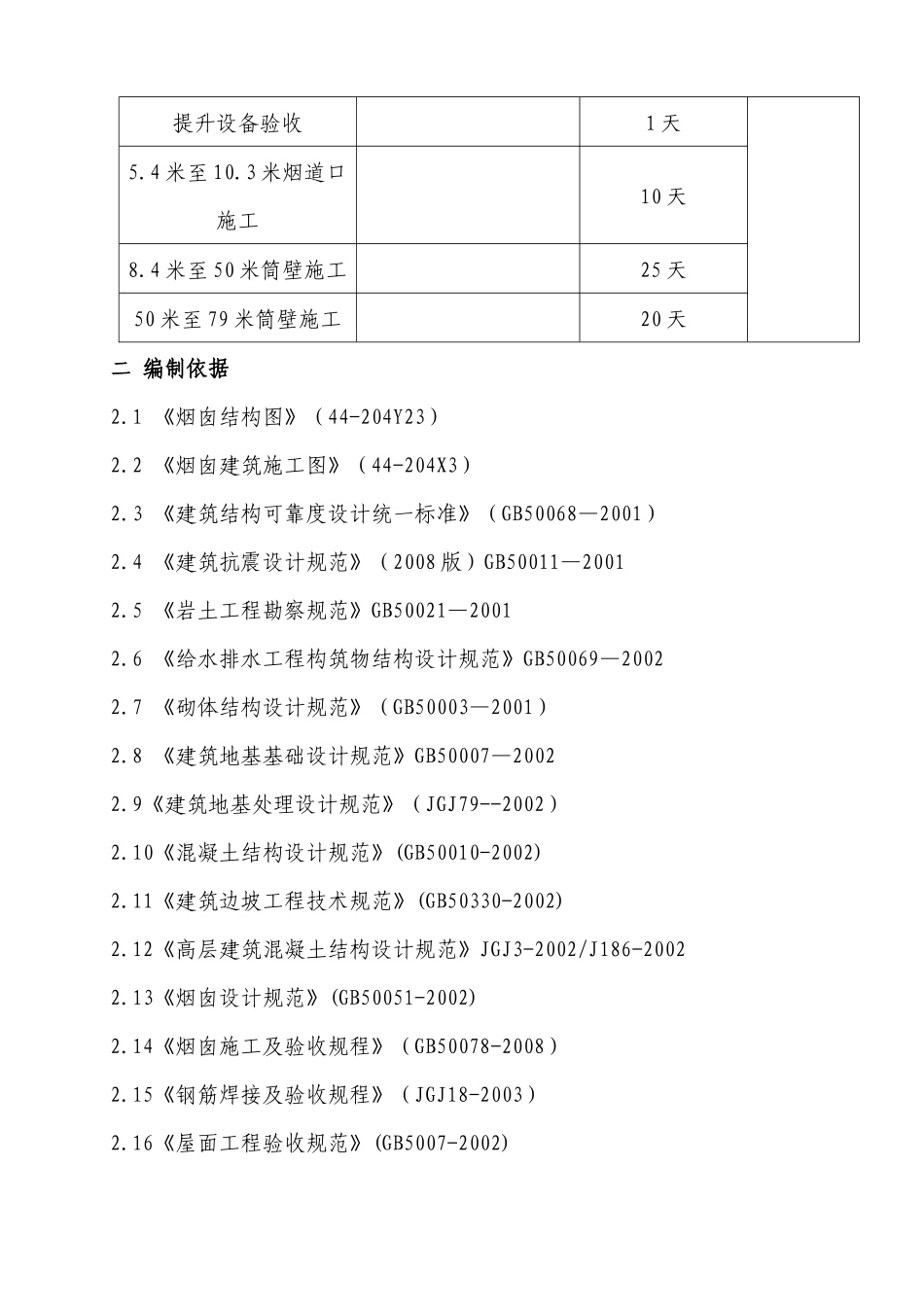

筒身烟道口呈南北轴线对称布置,上标高10
