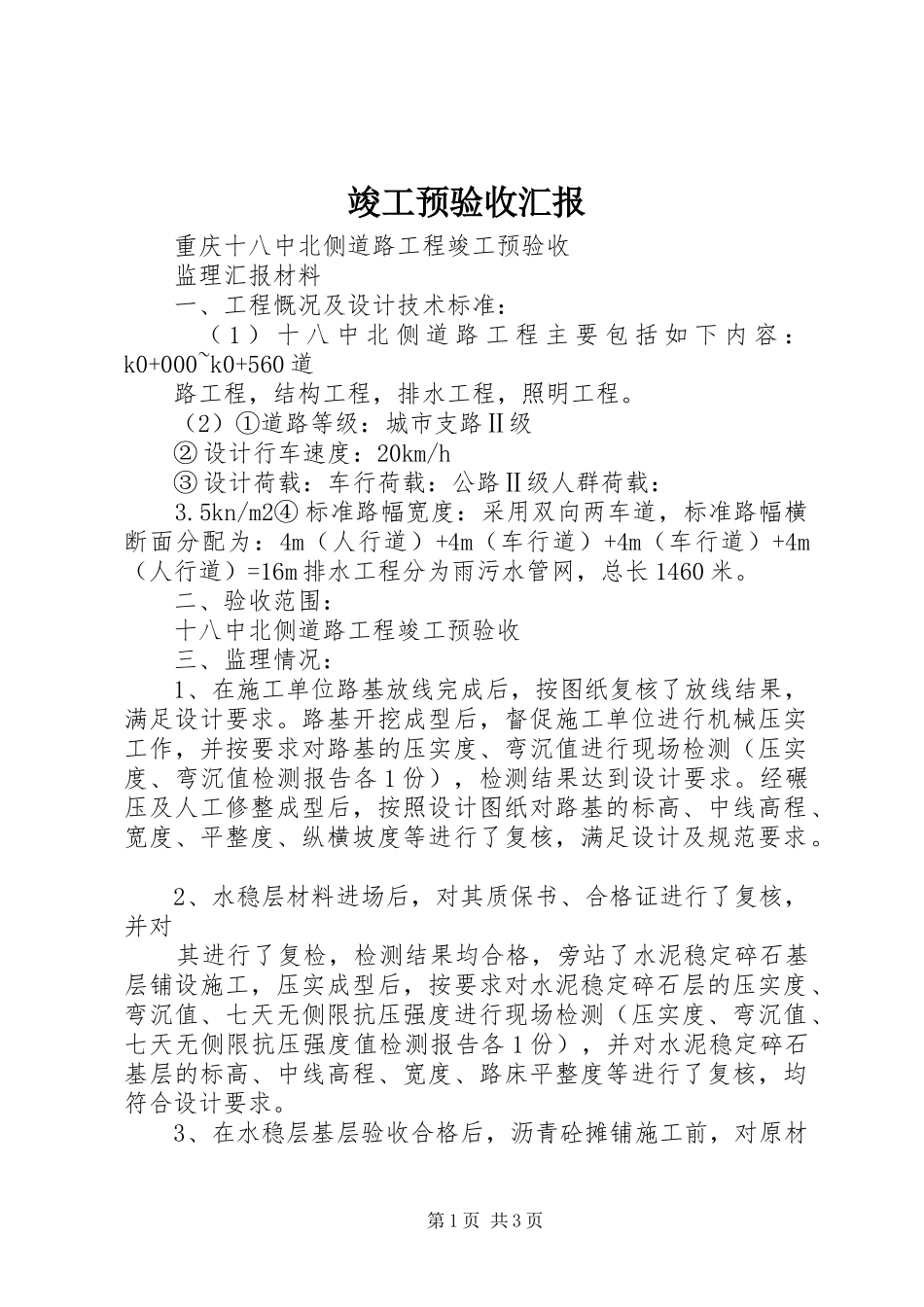

竣工预验收汇报重庆十八中北侧道路工程竣工预验收监理汇报材料一、工程慨况及设计技术标准:(1)十八中北侧道路工程主要包括如下内容:k0+000~k0+560道路工程,结构工程,排水工程,照明工程
(2)①道路等级:城市支路Ⅱ级②设计行车速度:20km/h③设计荷载:车行荷载:公路Ⅱ级人群荷载:3
5kn/m2④标准路幅宽度:采用双向两车道,标准路幅横断面分配为:4m(人行道)+4m(车行道)+4m(车行道)+4m(人行道)=16m排水工程分为雨污水管网,总长1460米
二、验收范围:十八中北侧道路工程竣工预验收三、监理情况:1、在施工单位路基放线完成后,按图纸复核了放线结果,满足设计要求
路基开挖成型后,督促施工单位进行机械压实工作,并按要求对路基的压实度、弯沉值进行现场检测(压实度、弯沉值检测报告各1份),检测结果达到设计要求
经碾压及人工修整成型后,按照设计图纸对路基的标高、中线高程、宽度、平整度、纵横坡度等进行了复核,满足设计及规范要求
2、水稳层材料进场后,对其质保书、合格证进行了复核,并对其进行了复检,检测结果均合格,旁站了水泥稳定碎石基层铺设施工,压实成型后,按要求对水泥稳定碎石层的压实度、弯沉值、七天无侧限抗压强度进行现场检测(压实度、弯沉值、七天无侧限抗压强度值检测报告各1份),并对水泥稳定碎石基层的标高、中线高程、宽度、路床平整度等进行了复核,均符合设计要求
3、在水稳层基层验收合格后,沥青砼摊铺施工前,对原材第1页共3页料进行了取样,检测结果合格,满足设计及规范要求
旁站了沥青砼摊铺,对沥青砼的到场温度、摊铺温度进行了检查,严格要求施工单位按照设计及规范进行碾压,对沥青砼进行了见证取样,检测结果合格

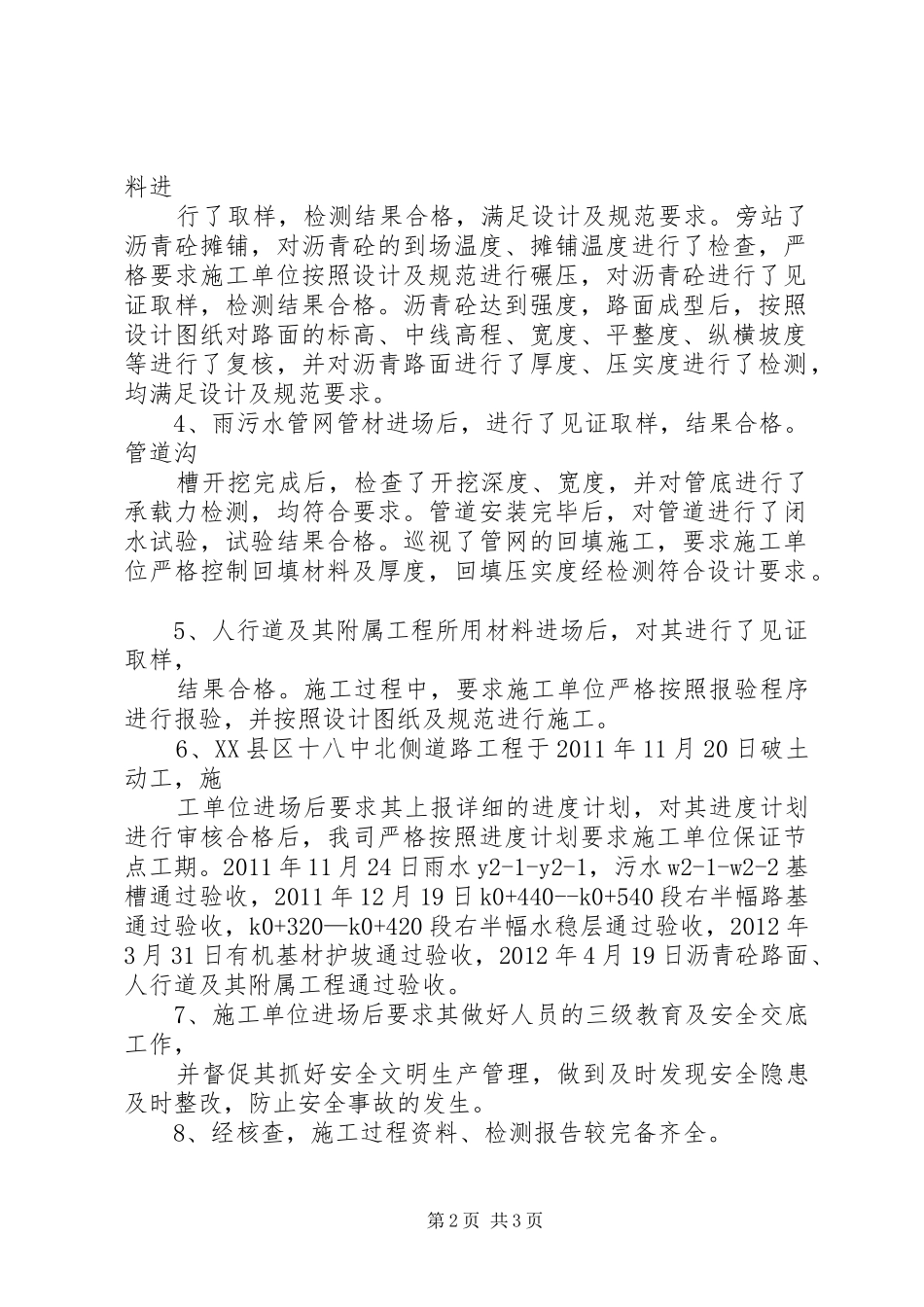

沥青砼达到强度,路面成型后,按照设计图纸对路面的标高、中线高程、宽度、平整度、纵横坡度等进行了复核,并对沥青路面进行了厚度、压实度进行了检测,均满足设计及规范
