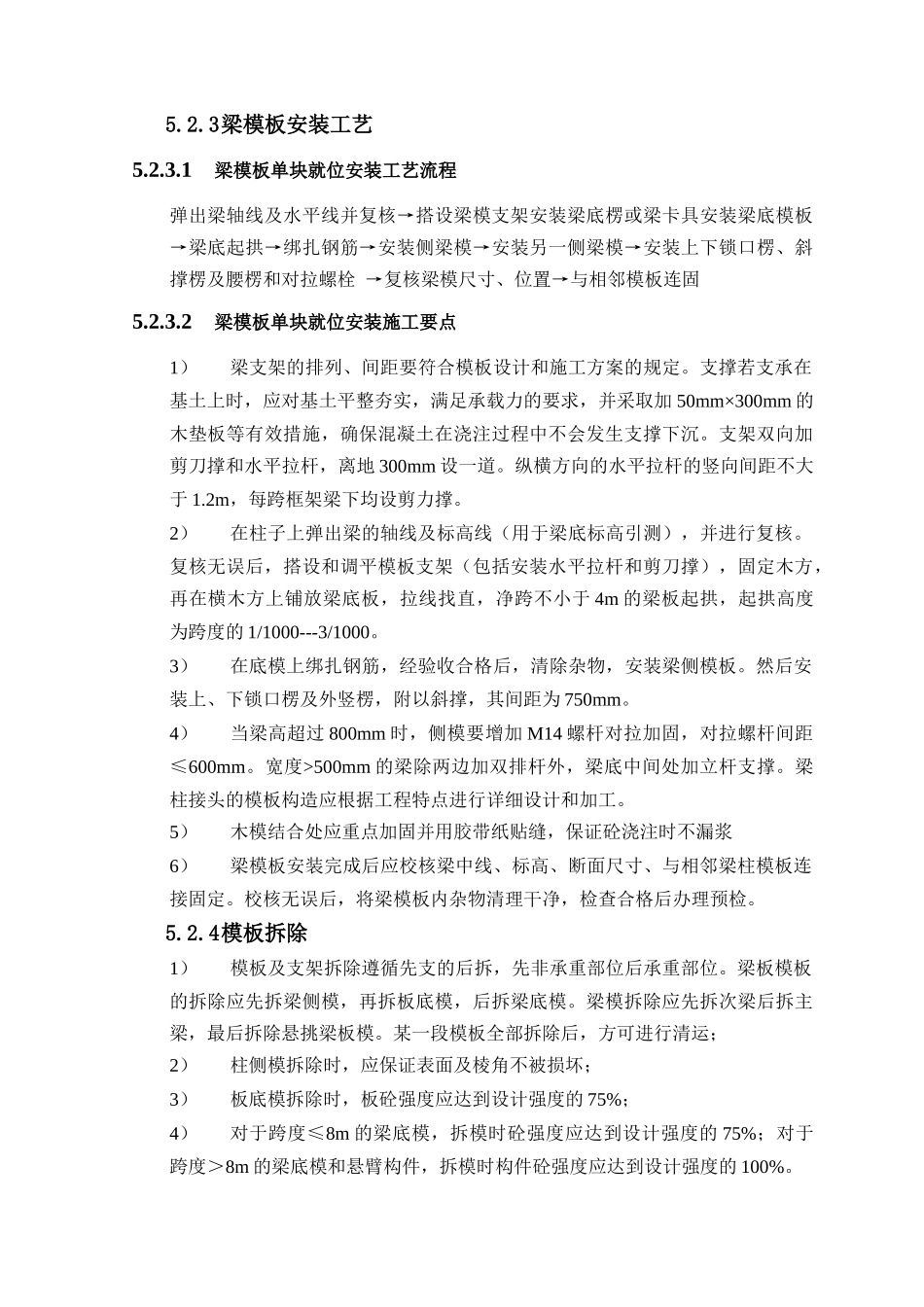

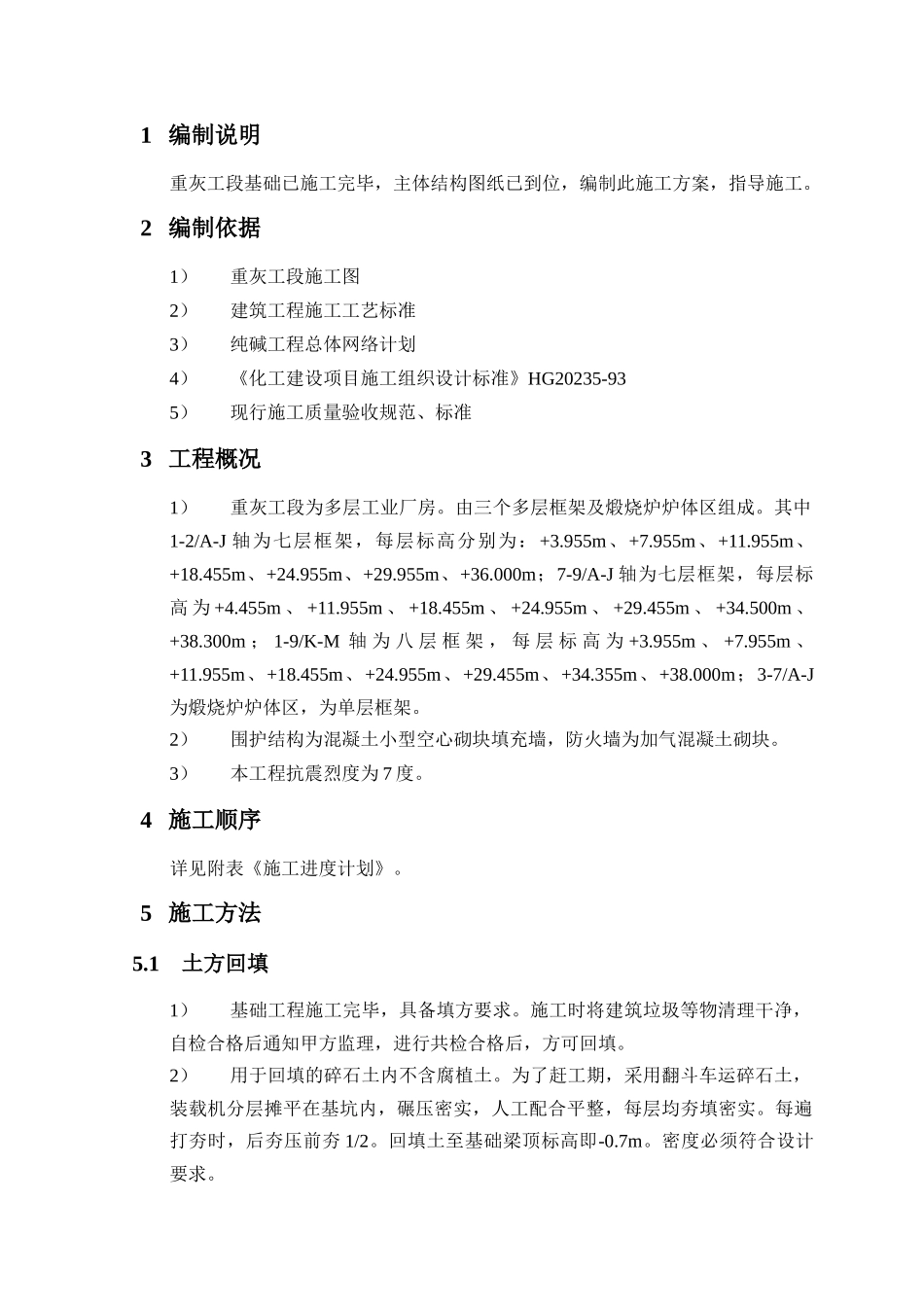

1编制说明重灰工段基础已施工完毕,主体结构图纸已到位,编制此施工方案,指导施工
2编制依据1)重灰工段施工图2)建筑工程施工工艺标准3)纯碱工程总体网络计划4)《化工建设项目施工组织设计标准》HG20235-935)现行施工质量验收规范、标准3工程概况1)重灰工段为多层工业厂房
由三个多层框架及煅烧炉炉体区组成
其中1-2/A-J轴为七层框架,每层标高分别为:+3
955m、+7
955m、+11
955m、+18
455m、+24
955m、+29
955m、+36
000m;7-9/A-J轴为七层框架,每层标高为+4
455m、+11
955m、+18
455m、+24
955m、+29
455m、+34
500m、+38
300m;1-9/K-M轴为八层框架,每层标高为+3
955m、+7
955m、+11
955m、+18
455m、+24
955m、+29
455m、+34
355m、+38
000m;3-7/A-J为煅烧炉炉体区,为单层框架
2)围护结构为混凝土小型空心砌块填充墙,防火墙为加气混凝土砌块
3)本工程抗震烈度为7度
4施工顺序详见附表《施工进度计划》
5施工方法5
1土方回填1)基础工程施工完毕,具备填方要求
施工时将建筑垃圾等物清理干净,自检合格后通知甲方监理,进行共检合格后,方可回填
2)用于回填的碎石土内不含腐植土
为了赶工期,采用翻斗车运碎石土,装载机分层摊平在基坑内,碾压密实,人工配合平整,每层均夯填密实
每遍打夯时,后夯压前夯1/2
回填土至基础梁顶标高即-0
密度必须符合设计要求

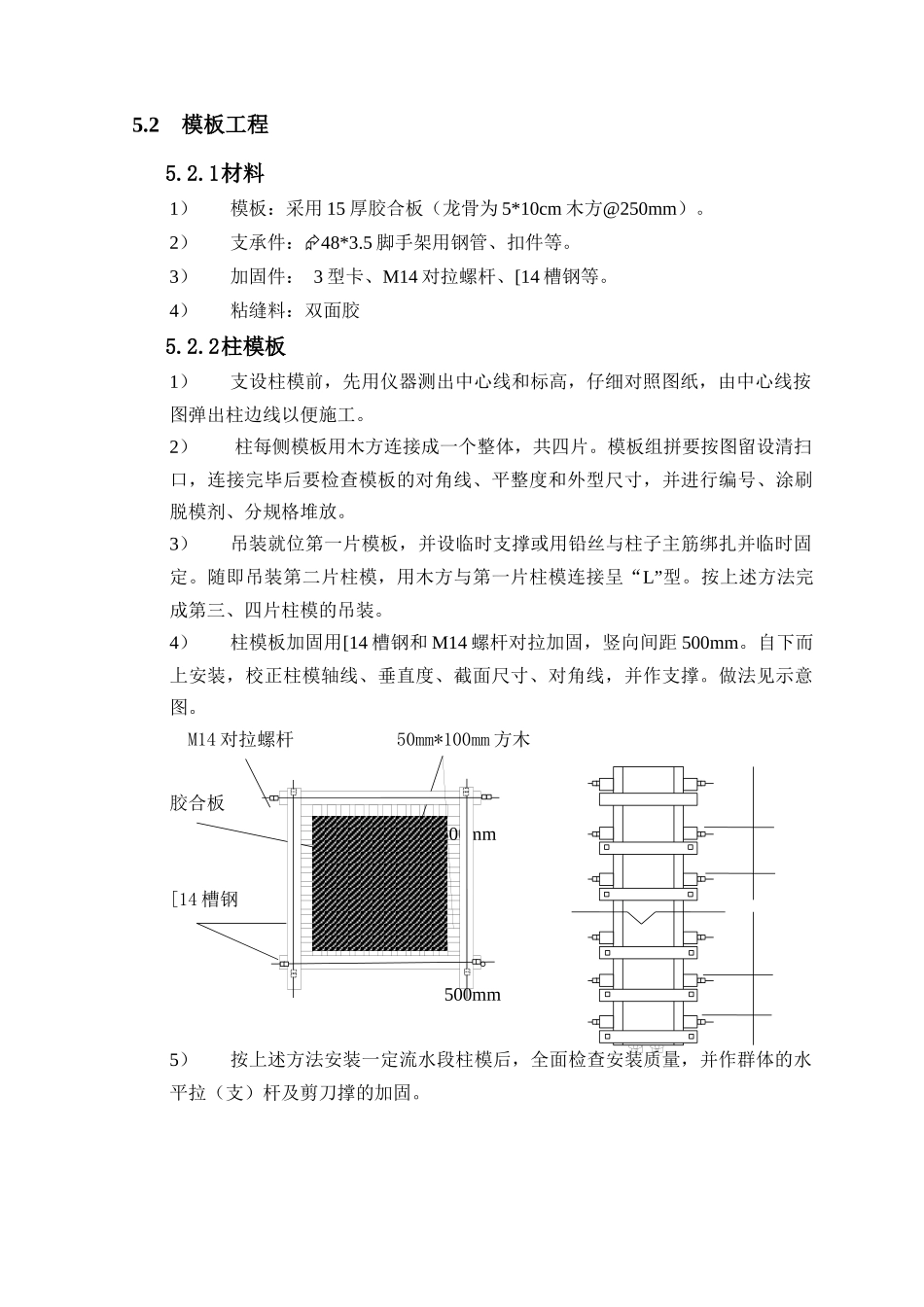

2模板工程5
1材料1)模板:采用15厚胶合板(龙骨为5*10cm木方@250mm)
2)支承件:48*3
5脚手架用钢管、扣件等
3)加固件:3型卡、M14对拉螺杆、[14槽钢等
4)粘缝料:双面胶5
2柱模板1)支设柱模前,先用仪器测
