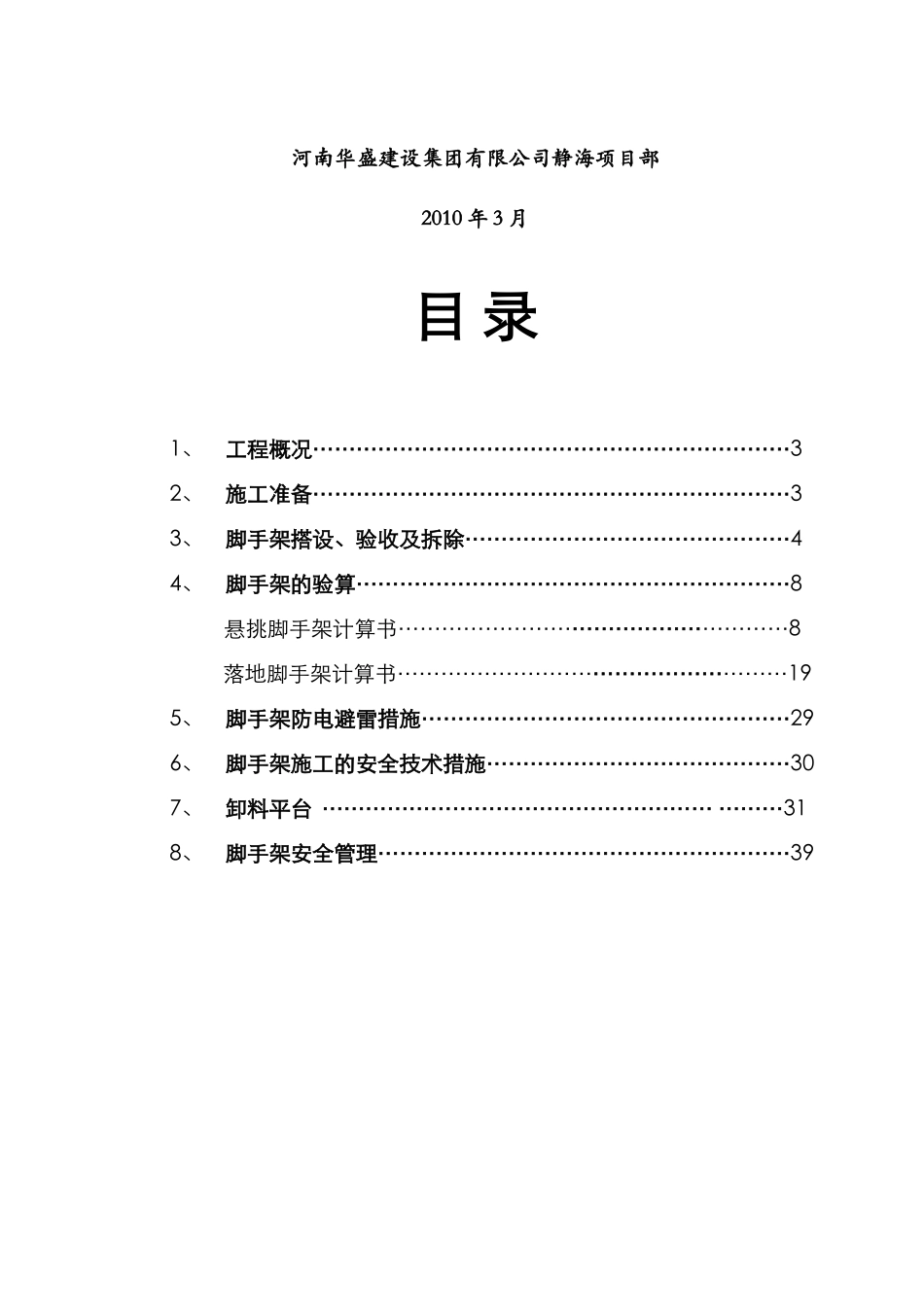

上城花园I标段脚手架施工方案编制:年月日审核:年月日批准:年月日河南华盛建设集团有限公司静海项目部2010年3月目录1、工程概况…………………………………………………………32、施工准备…………………………………………………………33、脚手架搭设、验收及拆除………………………………………44、脚手架的验算……………………………………………………8悬挑脚手架计算书………………………………………………8落地脚手架计算书………………………………………………195、脚手架防电避雷措施……………………………………………296、脚手架施工的安全技术措施……………………………………307、卸料平台………………………………………………………318、脚手架安全管理…………………………………………………39一、工程概况1
1、本工程坐落在天津市静海县十里长街北侧;由天津星海置业发展有限公司投资;天津大地天方建筑设计有限公司设计;天津市联合工程建设监理有限公司监理;我公司承包的项目为该工程一标段
分为1#、2#、3#住宅楼和1#楼裙房,框剪结构(1#楼裙房为框架结构),建筑面积为31945
其中1#楼裙房为二层,1-3#住宅楼地上26层、地下一层;1#楼裙房和1-3#楼高层1-2层采用双排落地式脚手架,3-8层、9-14层、15-20层、21-顶层采用16号工字钢悬挑式脚手架
2、主要技术参数为:立杆横距0
8米;步距1
5米;立杆纵距1
5米;小横杆间距1
连墙件为2步3跨设置,脚手板采用50mm厚的木板,安全立网采用密目式安全网
3在三层、九层、十五层和二十一层周边挑出16#工字钢,跳出长度为1
室内部分工字钢采用φ16圆钢锚环箍住
工字钢端头用φ14钢丝绳与外墙作卸载连接
二施工准备2
1材料准备脚手架搭设前应先按有关规范和设计的要求对本工程所需架料的规格、
