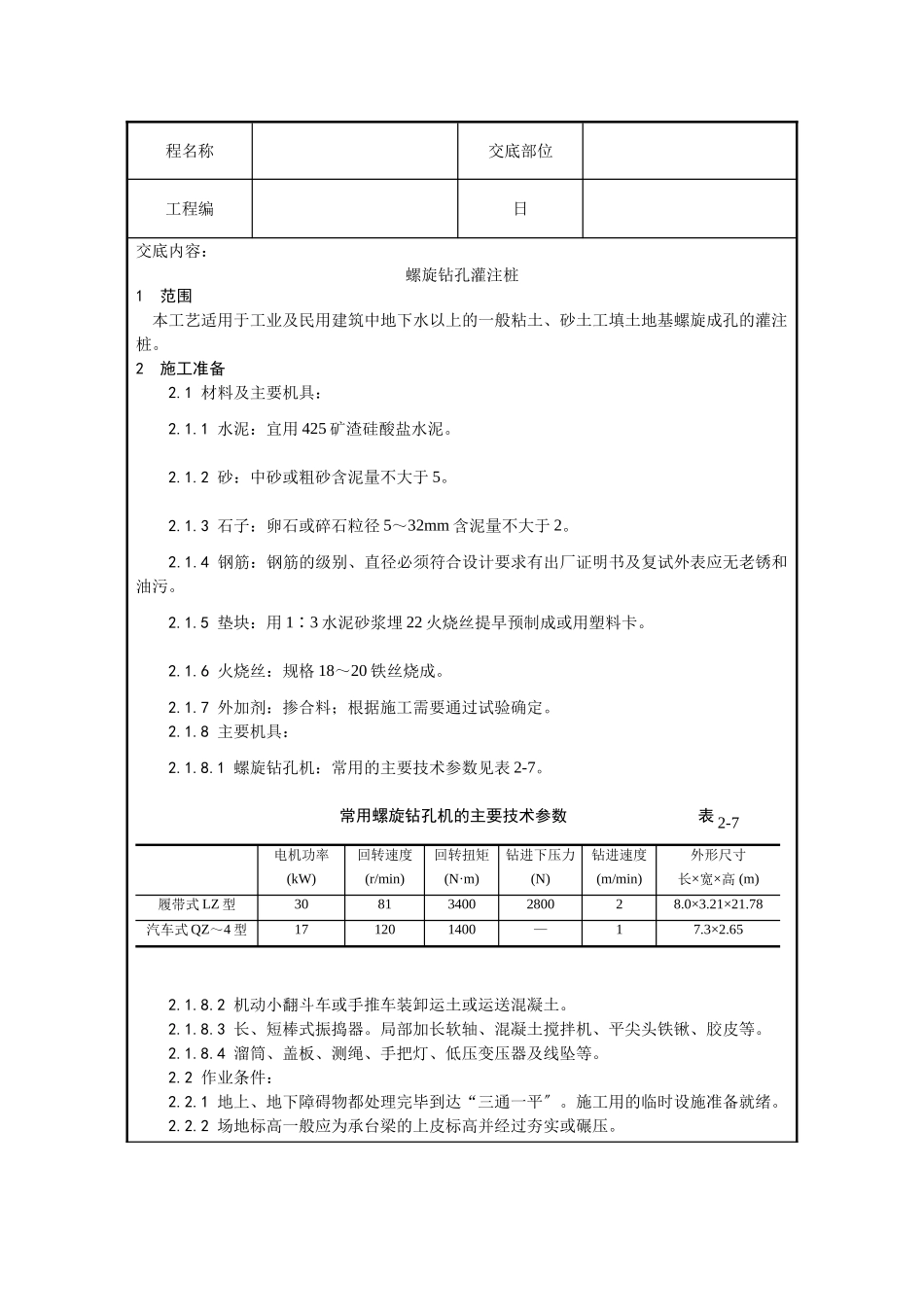

程名称交底部位工程编日交底内容:螺旋钻孔灌注桩1范围本工艺适用于工业及民用建筑中地下水以上的一般粘土、砂土工填土地基螺旋成孔的灌注桩
2施工准备2
1材料及主要机具:2
1水泥:宜用425矿渣硅酸盐水泥
2砂:中砂或粗砂含泥量不大于5
3石子:卵石或碎石粒径5~32mm含泥量不大于2
4钢筋:钢筋的级别、直径必须符合设计要求有出厂证明书及复试外表应无老锈和油污
5垫块:用1∶3水泥砂浆埋22火烧丝提早预制成或用塑料卡
6火烧丝:规格18~20铁丝烧成
7外加剂:掺合料;根据施工需要通过试验确定
8主要机具:2
1螺旋钻孔机:常用的主要技术参数见表2-7
常用螺旋钻孔机的主要技术参数表2-7电机功率(kW)回转速度(r/min)回转扭矩(N·m)钻进下压力(N)钻进速度(m/min)外形尺寸长×宽×高(m)履带式LZ型30813400280028
78汽车式QZ~4型171201400—17
2机动小翻斗车或手推车装卸运土或运送混凝土
3长、短棒式振捣器
局部加长软轴、混凝土搅拌机、平尖头铁锹、胶皮等
4溜筒、盖板、测绳、手把灯、低压变压器及线坠等
2作业条件:2
1地上、地下障碍物都处理完毕到达“三通一平〞
施工用的临时设施准备就绪
2场地标高一般应为承台梁的上皮标高并经过夯实或碾压
程名称交底部位工程编日2

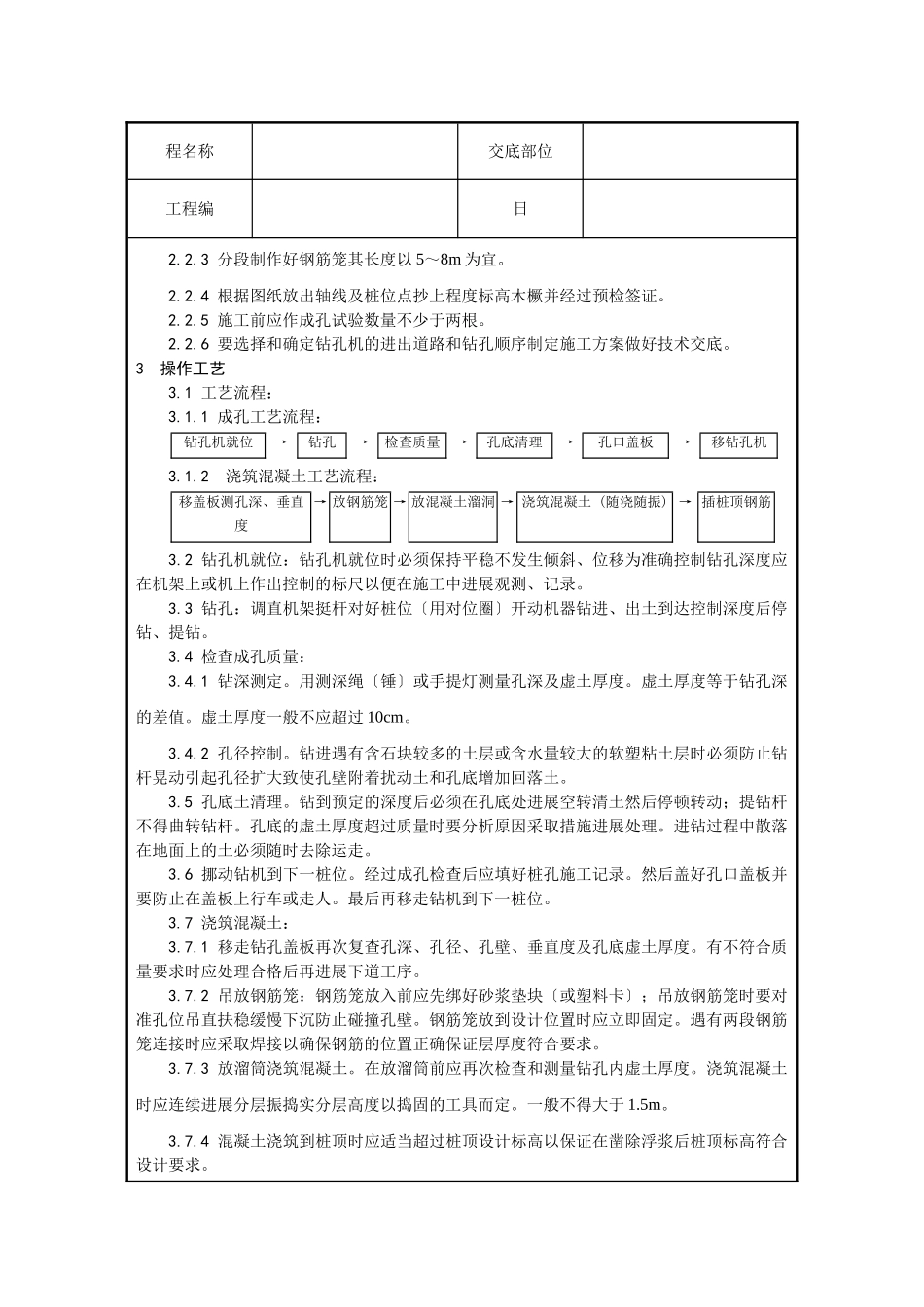

3分段制作好钢筋笼其长度以5~8m为宜
4根据图纸放出轴线及桩位点抄上程度标高木橛并经过预检签证
5施工前应作成孔试验数量不少于两根
6要选择和确定钻孔机的进出道路和钻孔顺序制定施工方案做好技术交底
3操作工艺3
1工艺流程:3

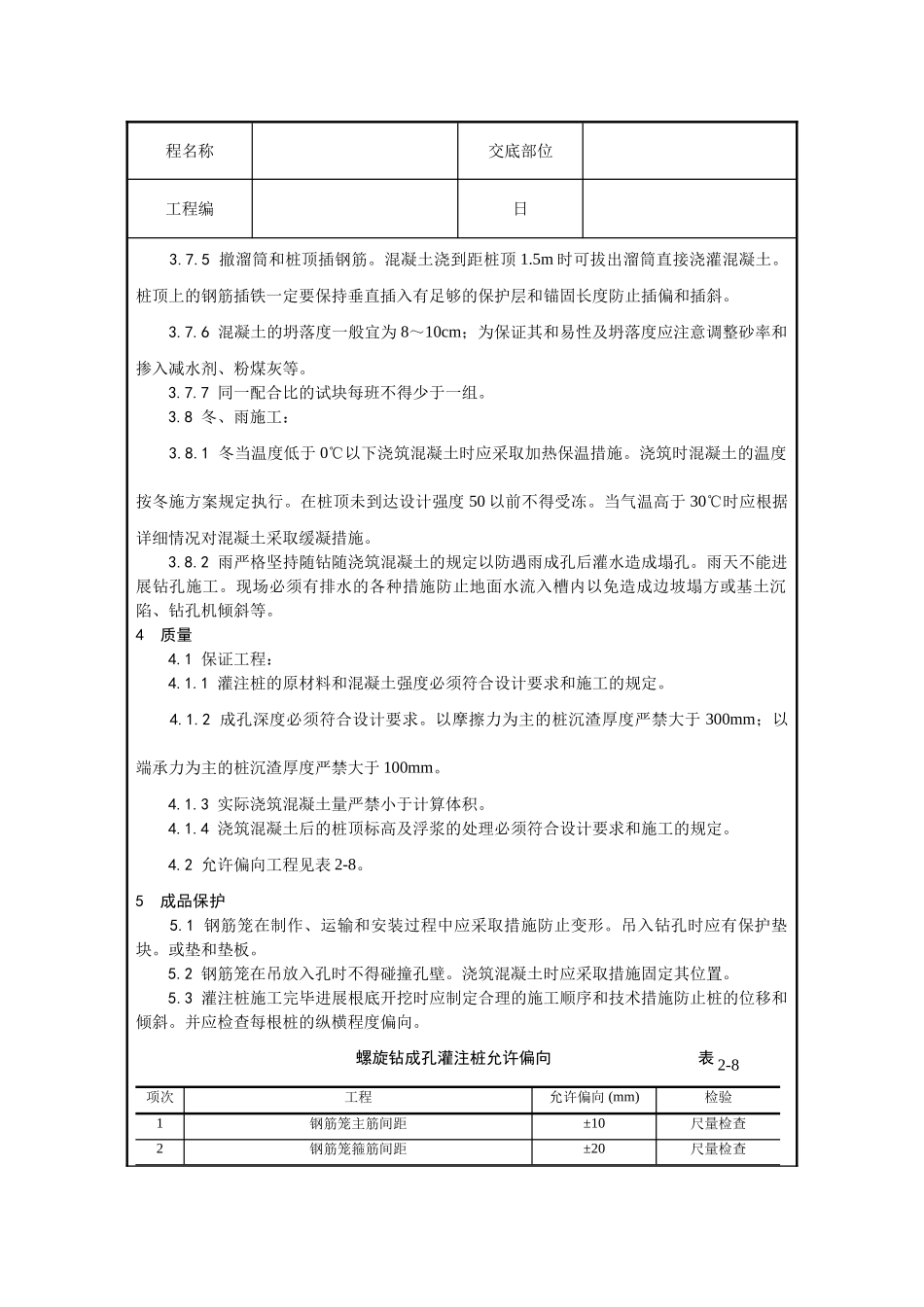

1成孔工艺流程:钻孔机就位→钻孔→检查质量→孔底清理→孔口
