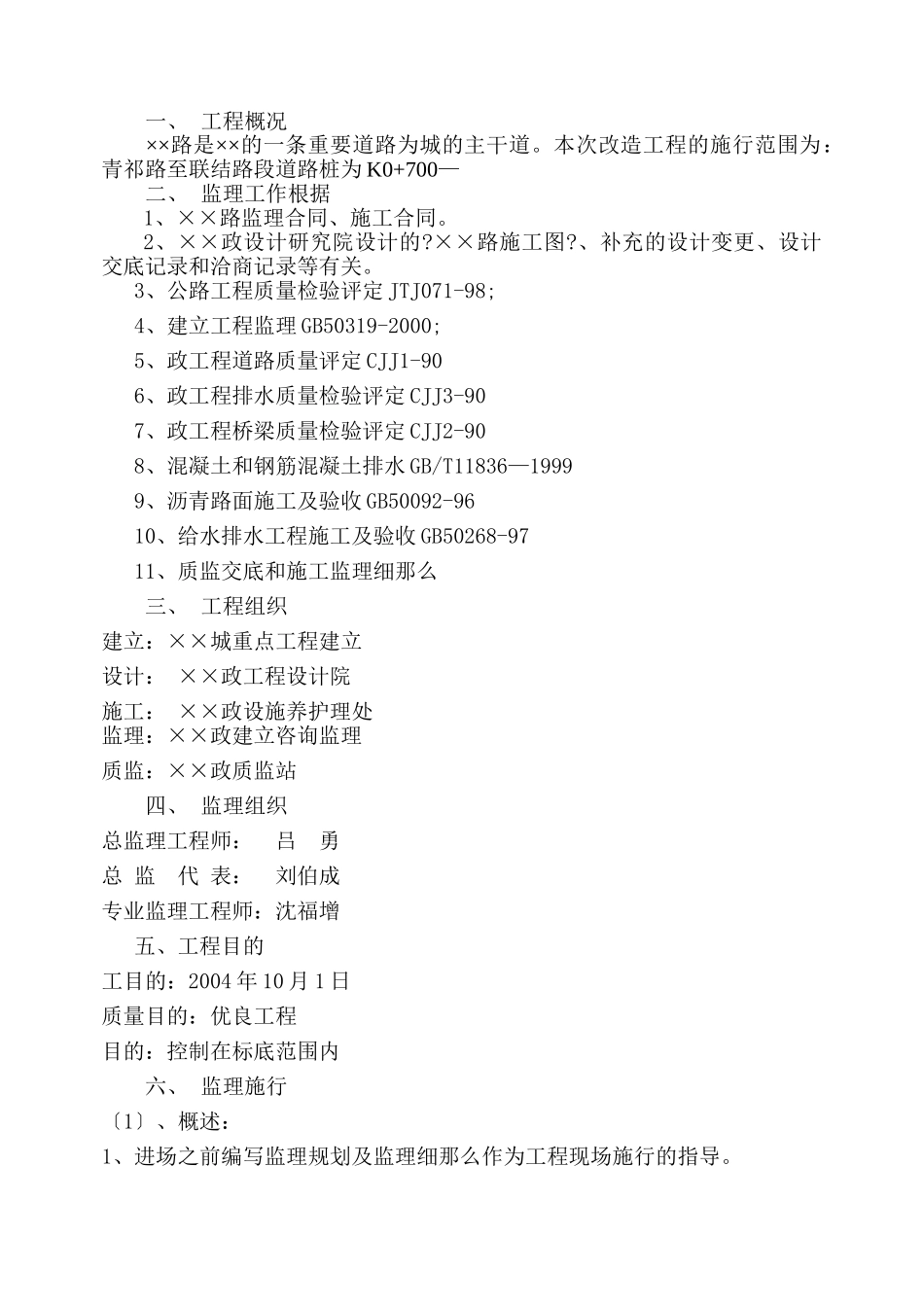

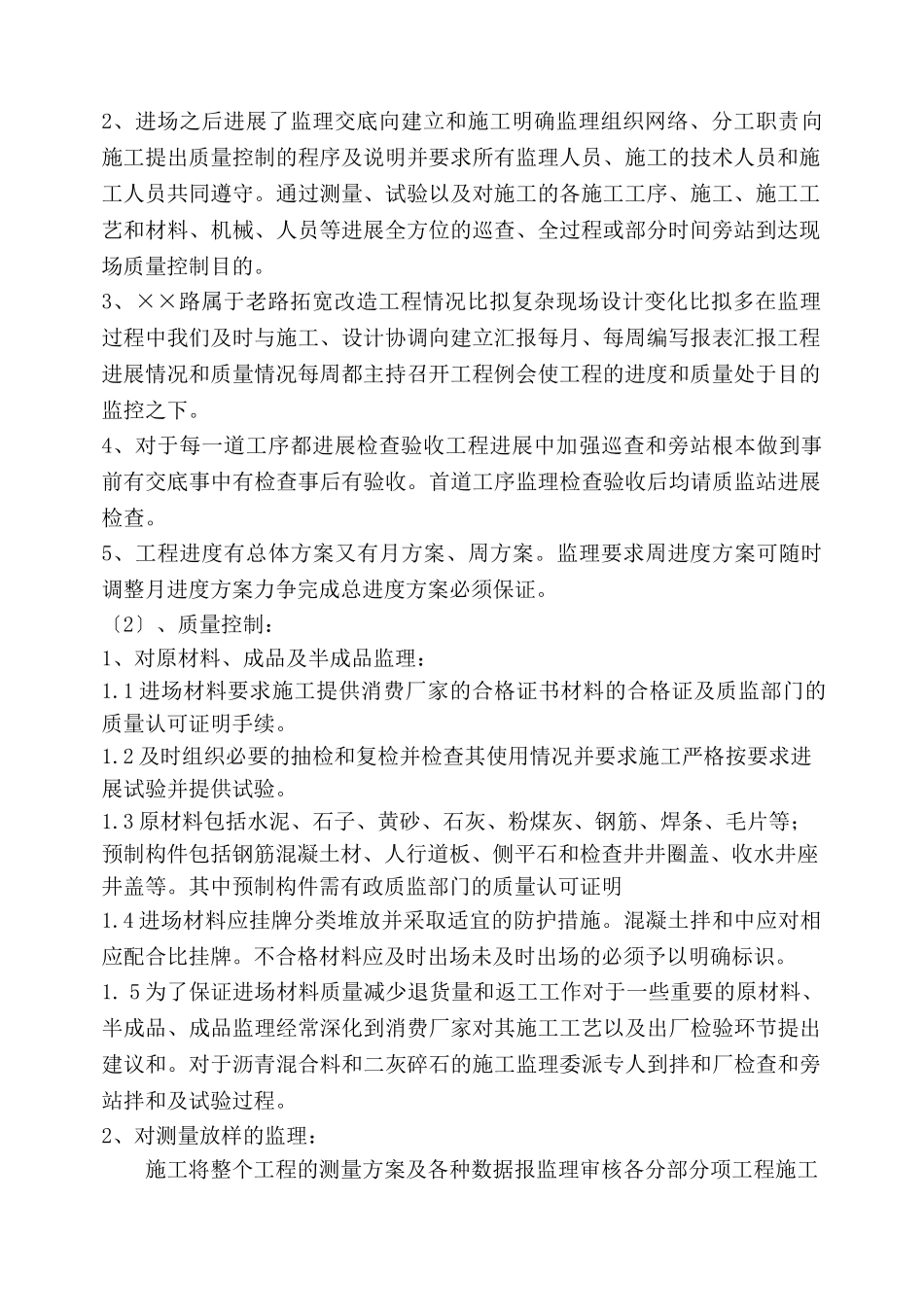

××路拓建工程工程监理总结工程监理总结2006年4月12日至2006年10月28日编编制〔监理机构〕审核〔工程监理科〕批准〔消费技术副经理〕编制日:2006年10月28日××政建立咨询监理××路拓宽改造工程监理总结一、工程概况××路是××的一条重要道路为城的主干道。本次改造工程的施行范围为:青祁路至联结路段道路桩为K0+700—二、监理工作根据1、××路监理合同、施工合同。2、××政设计研究院设计的?××路施工图?、补充的设计变更、设计交底记录和洽商记录等有关。3、公路工程质量检验评定JTJ071-98;4、建立工程监理GB50319-2000;5、政工程道路质量评定CJJ1-906、政工程排水质量检验评定CJJ3-907、政工程桥梁质量检验评定CJJ2-908、混凝土和钢筋混凝土排水GB/T11836—19999、沥青路面施工及验收GB50092-9610、给水排水工程施工及验收GB50268-9711、质监交底和施工监理细那么三、工程组织建立:××城重点工程建立设计:××政工程设计院施工:××政设施养护理处监理:××政建立咨询监理质监:××政质监站四、监理组织总监理工程师:吕勇总监代表:刘伯成专业监理工程师:沈福增五、工程目的工目的:2004年10月1日质量目的:优良工程目的:控制在标底范围内六、监理施行〔1〕、概述:1、进场之前编写监理规划及监理细那么作为工程现场施行的指导。2、进场之后进展了监理交底向建立和施工明确监理组织网络、分工职责向施工提出质量控制的程序及说明并要求所有监理人员、施工的技术人员和施工人员共同遵守。通过测量、试验以及对施工的各施工工序、施工、施工工艺和材料、机械、人员等进展全方位的巡查、全过程或部分时间旁站到达现场质量控制目的。3、××路属于老路拓宽改造工程情况比拟复杂现场设计变化比拟多在监理过程中我们及时与施工、设计协调向建立汇报每月、每周编写报表汇报工程进展情况和质量情况每周都主持召开工程例会使工程的进度和质量处于目的监控之下。4、对于每一道工序都进展检查验收工程进展中加强巡查和旁站根本做到事前有交底事中有检查事后有验收。首道工序监理检查验收后均请质监站进展检查。5、工程进度有总体方案又有月方案、周方案。监理要求周进度方案可随时调整月进度方案力争完成总进度方案必须保证。〔2〕、质量控制:1、对原材料、成品及半成品监理:1.1进场材料要求施工提供消费厂家的合格证书材料的合格证及质监部门的质量认可证明手续。1.2及时组织必要的抽检和复检并检查其使用情况并要求施工严格按要求进展试验并提供试验。1.3原材料包括水泥、石子、黄砂、石灰、粉煤灰、钢筋、焊条、毛片等;预制构件包括钢筋混凝土材、人行道板、侧平石和检查井井圈盖、收水井座井盖等。其中预制构件需有政质监部门的质量认可证明1.4进场材料应挂牌分类堆放并采取适宜的防护措施。混凝土拌和中应对相应配合比挂牌。不合格材料应及时出场未及时出场的必须予以明确标识。1.5为了保证进场材料质量减少退货量和返工工作对于一些重要的原材料、半成品、成品监理经常深化到消费厂家对其施工工艺以及出厂检验环节提出建议和。对于沥青混合料和二灰碎石的施工监理委派专人到拌和厂检查和旁站拌和及试验过程。2、对测量放样的监理:施工将整个工程的测量方案及各种数据报监理审核各分部分项工程施工前施工自行放样并自检合格后报监理验收监理将采用全站仪、经纬仪、水准仪、皮尺等测量工具进展复核合格前方可施工。验收内容包括水准点、导线点复核、线放样、路基放样放样验收等。3、对线工程施工的监理:〔1〕、本工程为老路改建工程过路线较多过路沟槽回填与老路基土层承载力不等在联结部位路基承载力不连续沟槽两侧极易产生裂缝并且交通施工作业时间只能安排在晚上10点至早上5点这给施工带来很大难度。经过与设计和建立讨最后确定过路线采用三渣回填。在回填过程中要求挖台阶与老路基搭接分层回填。监理有人通宵值班每条沟槽回填前都先进展验收未到达要求不得进展回填施工。〔2〕、供电道位于道路的右侧非机动车和人行混合车道部位。孙蒋新村由于化粪池影响位经设计同意该段道改为道路左侧施工。基坑及沟槽的开挖在已检验过的轴线上进展尺寸满足构筑物和回填土...
