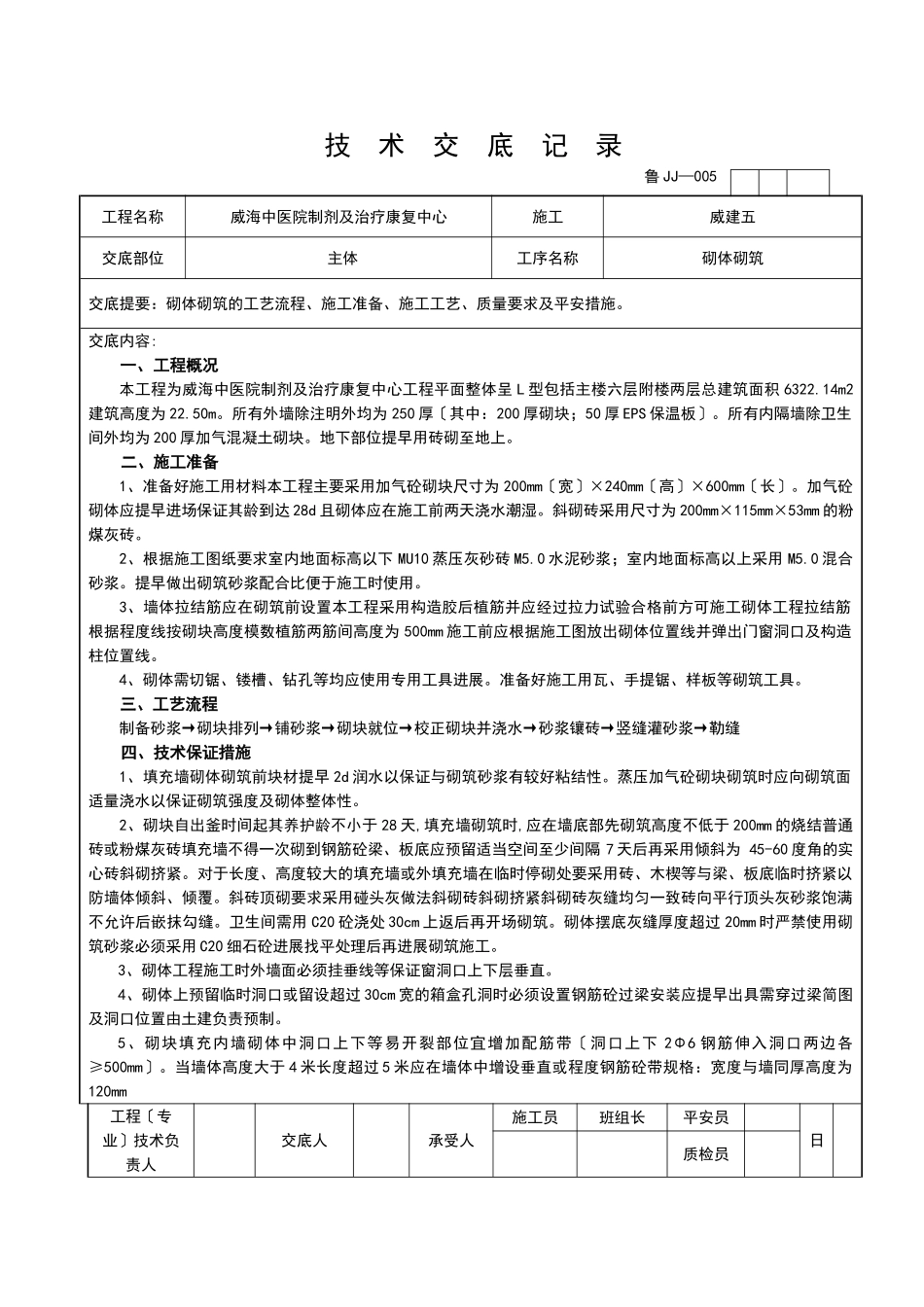

技术交底记录工程名称威海中医院制剂及治疗康复中心施工威建五交底部位主体工序名称砌体砌筑交底提要:砌体砌筑的工艺流程、施工准备、施工工艺、质量要求及平安措施
交底内容:一、工程概况本工程为威海中医院制剂及治疗康复中心工程平面整体呈L型包括主楼六层附楼两层总建筑面积6322
14m2建筑高度为22
所有外墙除注明外均为250厚〔其中:200厚砌块;50厚EPS保温板〕
所有内隔墙除卫生间外均为200厚加气混凝土砌块
地下部位提早用砖砌至地上
二、施工准备1、准备好施工用材料本工程主要采用加气砼砌块尺寸为200mm〔宽〕×240mm〔高〕×600mm〔长〕
加气砼砌体应提早进场保证其龄到达28d且砌体应在施工前两天浇水潮湿
斜砌砖采用尺寸为200mm×115mm×53mm的粉煤灰砖
2、根据施工图纸要求室内地面标高以下MU10蒸压灰砂砖M5
0水泥砂浆;室内地面标高以上采用M5
提早做出砌筑砂浆配合比便于施工时使用
3、墙体拉结筋应在砌筑前设置本工程采用构造胶后植筋并应经过拉力试验合格前方可施工砌体工程拉结筋根据程度线按砌块高度模数植筋两筋间高度为500mm施工前应根据施工图放出砌体位置线并弹出门窗洞口及构造柱位置线
4、砌体需切锯、镂槽、钻孔等均应使用专用工具进展
准备好施工用瓦、手提锯、样板等砌筑工具
三、工艺流程制备砂浆→砌块排列→铺砂浆→砌块就位→校正砌块并浇水→砂浆镶砖→竖缝灌砂浆→勒缝四、技术保证措施1、填充墙砌体砌筑前块材提早2d润水以保证与砌筑砂浆有较好粘结性
蒸压加气砼砌块砌筑时应向砌筑面适量浇水以保证砌筑强度及砌体整体性
2、砌块自出釜时间起其养护龄不小于28天,填充墙砌筑时,应在墙底部先砌筑高度不低于200mm的烧结普通砖或粉煤灰砖填充墙不得一次砌到钢筋砼梁、板底应预留适当空间至少间隔7天后再采用倾斜为45-60度角的实心砖斜砌挤紧
