中铁十七集团郑西铁路客运专线工程技术交底书编:铁施监-06工程项目郑西铁路客运专线合同KHZQ11工程名称灞河特大桥施工中铁十七集团里程交底日交底地点四工区交底内容:承台施工技术交底一、基坑开挖基坑开挖前按测设的原地面标高结合基坑的土质放坡计算基坑的实际开挖线并用木桩和白灰作标识
桩身混凝土到达一定的强度前方可进展基坑开挖
在基坑开挖线5m以外设置纵横向截水沟或排水沟将地表水排入天然水沟
基坑排水采取在基坑四周设排水沟及集水坑并由专人负责排除基坑积水必要时采用潜水泵配合抽排严禁积水浸泡基坑
基坑开挖采用挖掘机放坡开挖坑底预留30cm人工清底
为防止边坡坍塌在基坑开挖时根据实际地质情况必要时设置木桩或钢桩等临时支护措施
二、凿除桩头、桩基检测破桩头前应在桩体侧面用红油漆标注桩顶高程线以防桩头被多凿造成桩顶伸入承台内的高度不够
破除桩头时采用风镐结合人工凿除上部采用空压机带动的风镐凿除下部留有10~20cm用人工进展凿除
凿除过程中保证不扰动设计桩顶以下的桩身混凝土
严禁用挖掘机或铲车去除桩头以免扰动桩身混凝土和破坏主筋的形状
将伸入承台的桩身钢筋清理整修成设计形状复测桩顶高程作好检测前的准备工作
与此同时联络桩基检测进点及时进展桩基检测
经超声波或小应变等检测合格现场具备混凝土垫层施工条件并经监理工程师验收后方可浇筑垫层混凝土
交底承受人交底人审核人注:驻地监理抽查

中铁十七集团郑西铁路客运专线工程技术交底书编:铁施监-06中铁十七集团郑西铁路客运专线工程工程项目郑西铁路客运专线合同KHZQ11工程名称灞河特大桥施工中铁十七集团里程交底日交底地点四工区交底内容:三、钢筋绑扎承台基坑开挖至垫层基底高程经检验合格后立即浇筑根底垫层混凝土
钢筋绑扎应在垫层混凝土到达设计强度75后进展
在垫层顶面上弹出钢筋的外围轮廓线和墩身预埋钢筋的轮廓线并用油漆标出每根钢筋的平面位置

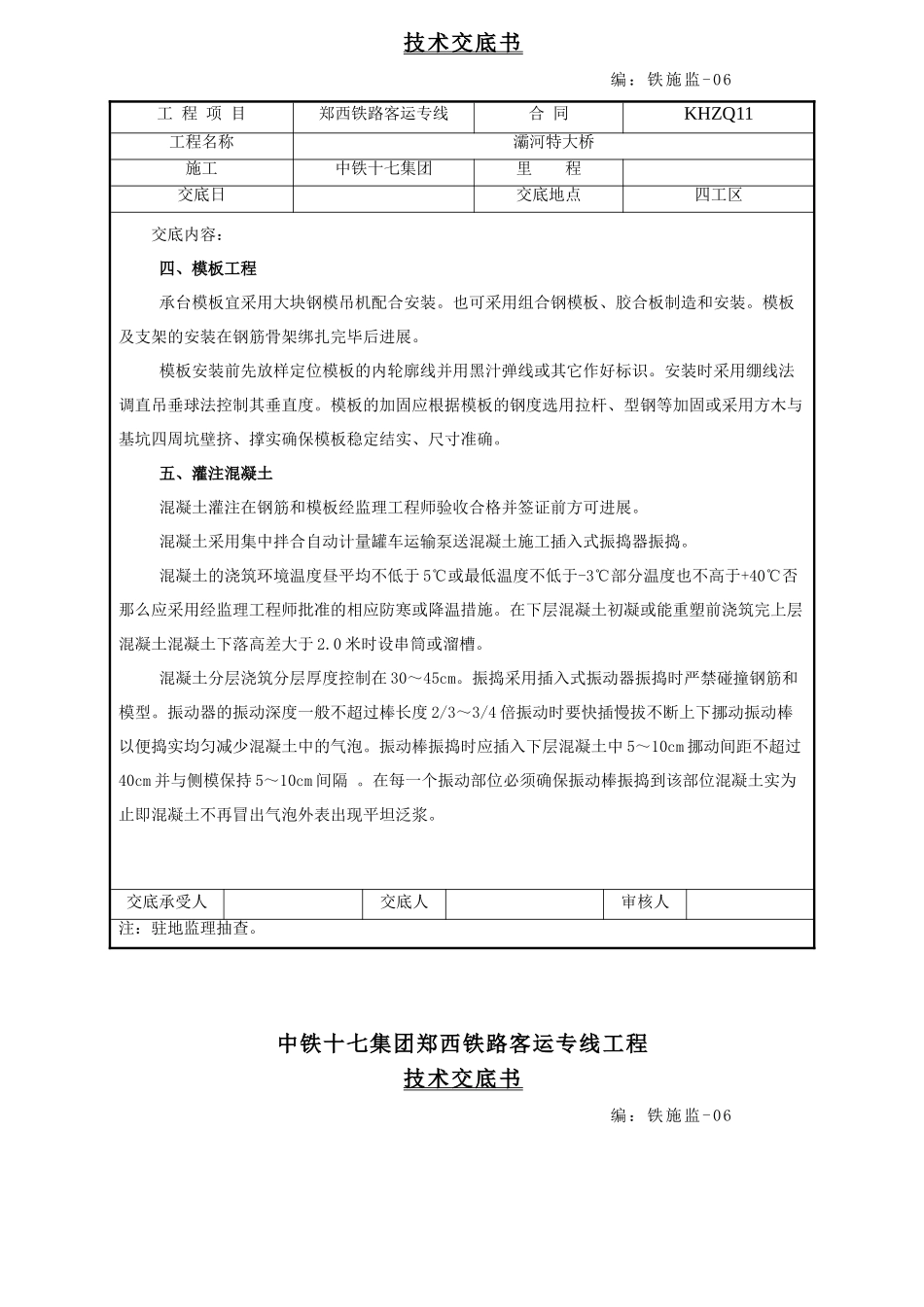

承台钢筋采用
