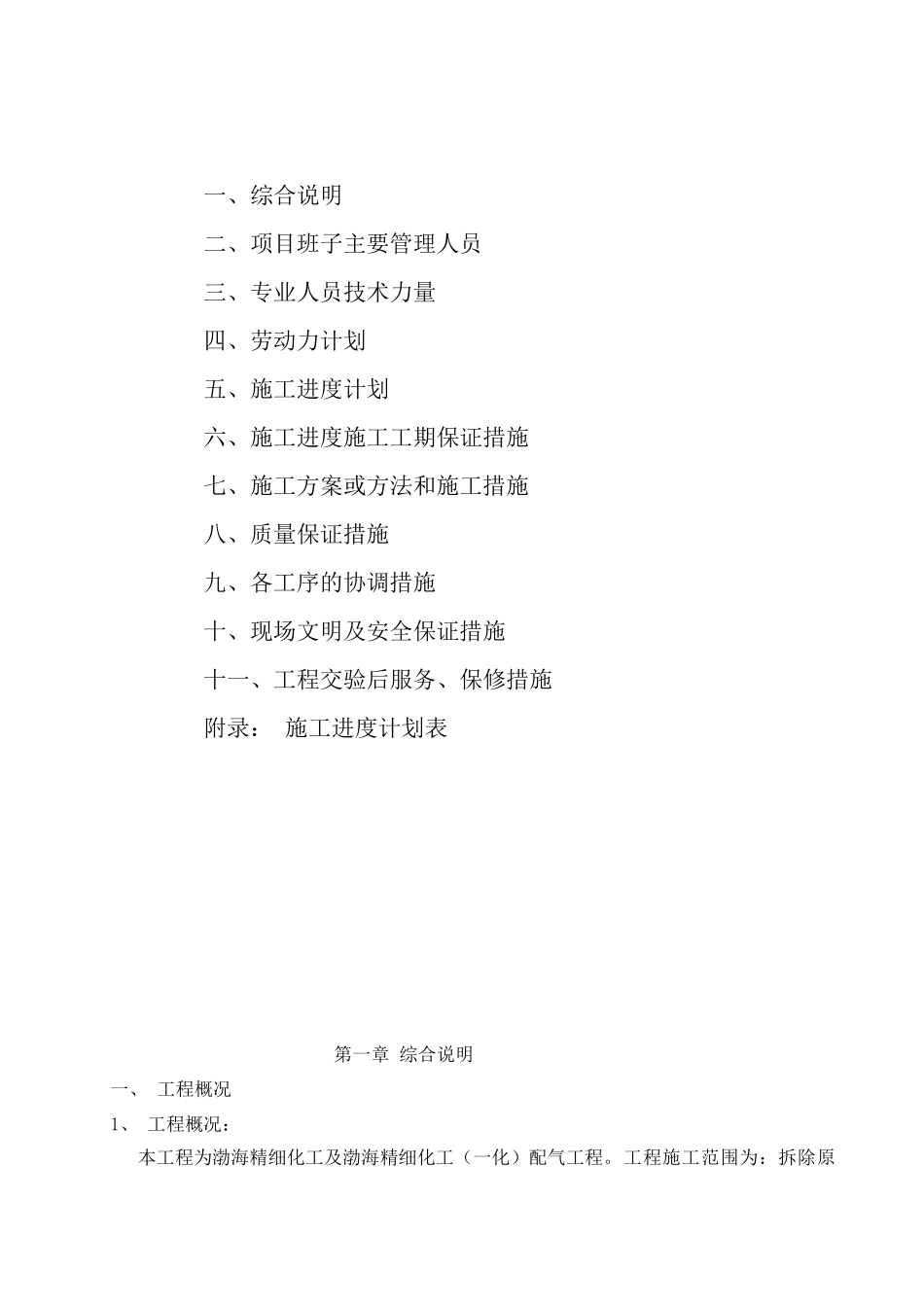

渤海精细化工配气工程、渤海精细化工(一化)配气工程施工组织设计批准人:审核人:编制人:编制日期:2011年5月26日目录一、综合说明二、项目班子主要管理人员三、专业人员技术力量四、劳动力计划五、施工进度计划六、施工进度施工工期保证措施七、施工方案或方法和施工措施八、质量保证措施九、各工序的协调措施十、现场文明及安全保证措施十一、工程交验后服务、保修措施附录:施工进度计划表第一章综合说明一、工程概况1、工程概况:本工程为渤海精细化工及渤海精细化工(一化)配气工程。工程施工范围为:拆除原渤海精细化工已敷设管线DN2501200M;由已建调压箱已建管线引出沿渤海精细化工厂区东围墙处管墩向南敷设,管线敷设至气3桩点后分成两路,其中一路跨越规划三路后为渤泰公司设置预留阀门(配盲法兰);另一路管线折向西沿着管墩向西敷设至天津市有机化工一厂东围墙(终点)。本工程施工内容包括管道拆除、管材及管件检测、利旧管材喷砂除锈、管线安装、管件安装、阀门安装等。其中渤海精细化工部分管线为DN250管材、阀门为利旧、管件需更新,渤海精细化工(一化)部分管线为DN60、全部新做,连接方式为氩电连焊。本工程氩电连焊焊丝采用Q235焊丝、电弧焊罩面采用E4303焊条.质量标准:国家验收合格标准工期:25天(具体开、竣工日期按甲方要求)。2、工程特点:2.1本工程为燃气管道工程,对工程的质量有很高的要求,保证管道焊接、安装、回填的施工质量,确保使用安全是本工程的关键所在。2.2.本工程有为大量利旧管线;为保证工程施工质量,需将原管线所有焊道全部切割,焊口打磨清理干净。并将管材取样,送检复试合格后方可使用。二、编制原则1.在认真、全面地阅读本工程招标文件、有关设计图纸及地质资料的基础上,领会和贯彻设计意图及对施工组织设计的要求,针对本工程的特点结合我公司在类似工程施工的技术优势和施工经验,本着实事求是、科学的态度,编写本工程施工组织设计。2.根据本工程招标文件,在本工程施工组织设计中,将重点阐述有关保证工程施工进度和施工质量的保证体系及具体措施。并且将在保证本工程施工进度和质量的前提下选择最优施工方案加快施工速度,同时加强现场施工管理,合理组织部署施工,积极配合建设单位、监理单位对本工程在施工过程中的检查验收工作,加强原材料的质量控制及各施工工序的施工过程控制,充分体现我公司“优质、高效、文明”之宗旨。三、编制依据1.渤海精细化工及渤海精细化工(一化)配气工程施工图纸;2.施工现场踏勘及通过其它渠道获取的信息;3.本工程采用的法规、规范、标准1)、《石油天然气工业输送钢管交货条件第二部分B级钢管》(GB/T9711.2-1997)2)、《低压流体输送管道用螺旋埋弧焊钢管》GB/T5037-20003)、《钢制对焊无缝管件》GB12459-20054)、《管道下向焊接工艺规程》SY/T4071-935)《工业管道焊接工程施工及验收规范》(GB50235-97)6)、《现场设备、工业管道焊接工程施工及验收规范》(GB50236-98)7)、《钢管环缝熔化焊对接接头射线透照工艺及质量分级》GB/T126058)、《钢焊缝手工超声波探伤方法和探伤结果分级》GB113459)、《钢制焊接燃气管道施工技术要求》Q/MYJ01-200510)、《城镇燃气输配工程施工及验收规范》CJJ33-200511)、《输油输气管道线路工程施工及验收规范》SY0401-98四、工程目标1.质量目标严格执行《城镇燃气输配工程施工及验收规范》CJJ33-2005及其系列标准,确保“一次验收通过,合格率100%”,达到国家施工验收规范合格标准。2.工期目标25天(日历日)。3.安全目标⑴杜绝重伤和亡人事故;⑵一般事故频率控制在1.5‰以内。4.经济目标⑴降低成本率1.5%;⑵科技进步效益率3%。5.其它目标⑴实施绿色施工和“五化”(硬化、净化、绿化、亮化、美化),创市级安全文明施工样板工地;⑵创用户满意工程。1.2工程特点:1.2.1.本工程为燃气管道工程,对工程的质量有很高的要求,保证管道焊接、安装、回填的施工质量,确保使用安全是本工程的关键所在。1.2.2.防腐的质量直接关系到燃气管道的使用寿命和安全,所以在防腐施工时必须严格控制。第二章、项目班子主要管理人员我公司为燃气工程专...
