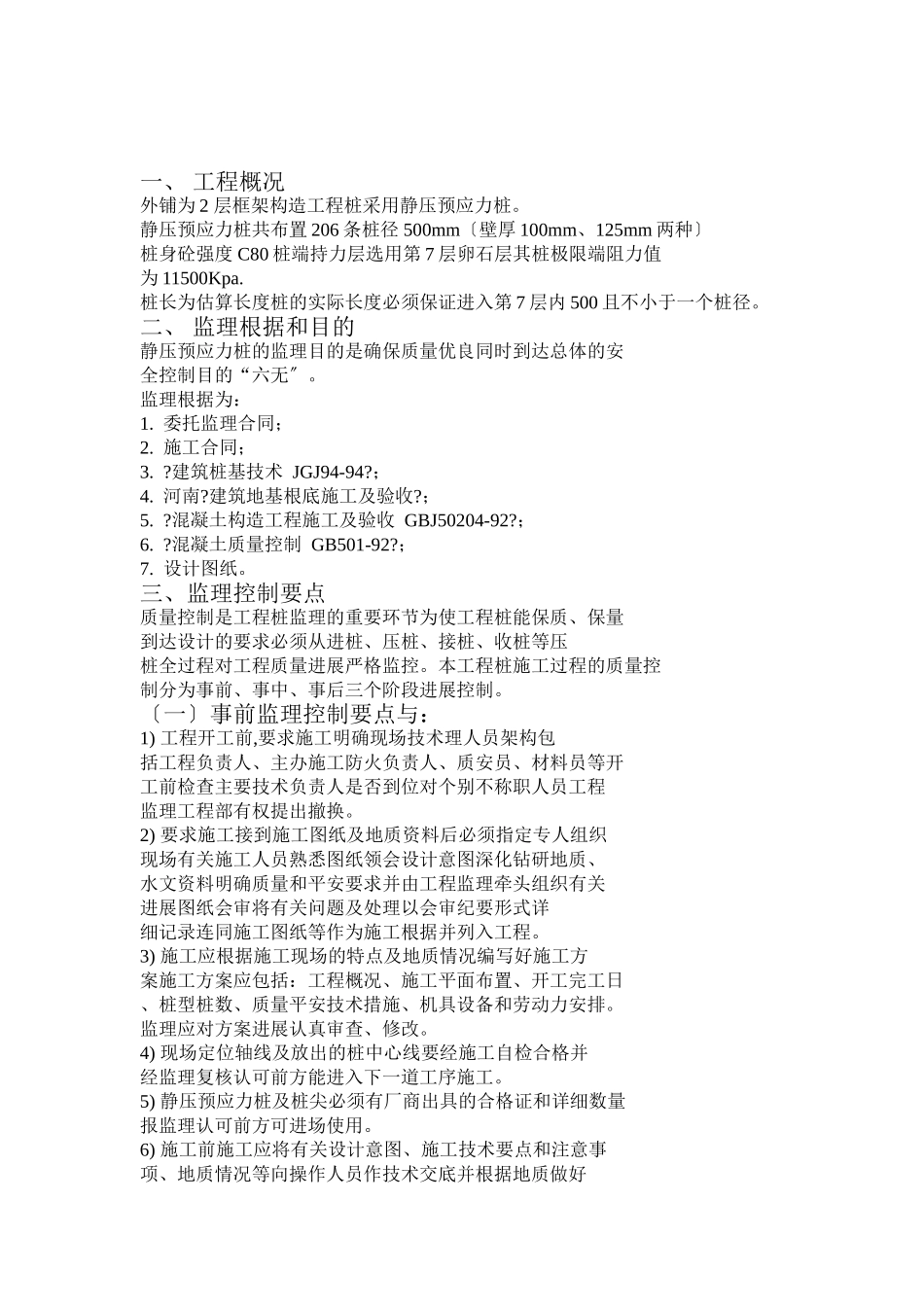

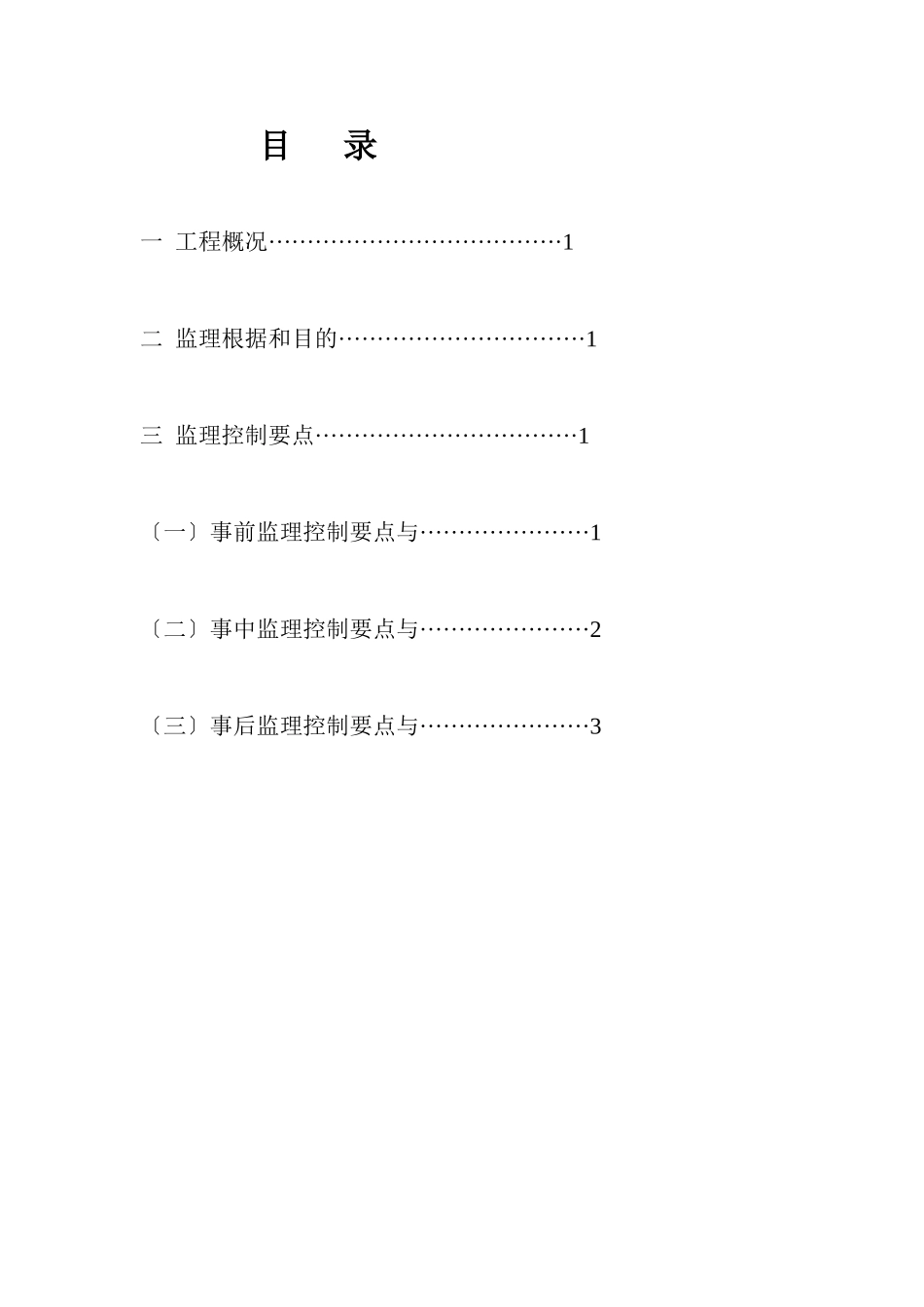

目录一工程概况······································1二监理根据和目的································1三监理控制要点··································1〔一〕事前监理控制要点与······················1〔二〕事中监理控制要点与······················2〔三〕事后监理控制要点与······················3一、工程概况外铺为2层框架构造工程桩采用静压预应力桩
静压预应力桩共布置206条桩径500mm〔壁厚100mm、125mm两种〕桩身砼强度C80桩端持力层选用第7层卵石层其桩极限端阻力值为11500Kpa
桩长为估算长度桩的实际长度必须保证进入第7层内500且不小于一个桩径
二、监理根据和目的静压预应力桩的监理目的是确保质量优良同时到达总体的安全控制目的“六无〞
监理根据为:1
委托监理合同;2
施工合同;3
建筑桩基技术JGJ94-94
建筑地基根底施工及验收
混凝土构造工程施工及验收GBJ50204-92
混凝土质量控制GB501-92
三、监理控制要点质量控制是工程桩监理的重要环节为使工程桩能保质、保量到达设计的要求必须从进桩、压桩、接桩、收桩等压桩全过程对工程质量进展严格监控
本工程桩施工过程的质量控制分为事前、事中、事后三个阶段进展控制
〔一〕事前监理控制要点与:1)工程开工前,要求施工明确现场技术理人员架构包括工程负责人、主办施工防火负责人、质安员、材料员等开工前检查主要技术负责人是否到位对个别不称职人员工程监理工程部有权提出撤换
2)要求施工接到施工图纸及地质资料后必须指定专人组织现场有关施工人员熟悉图纸领会设计意图深化钻研地质、水文资料明确质量和平安要求
