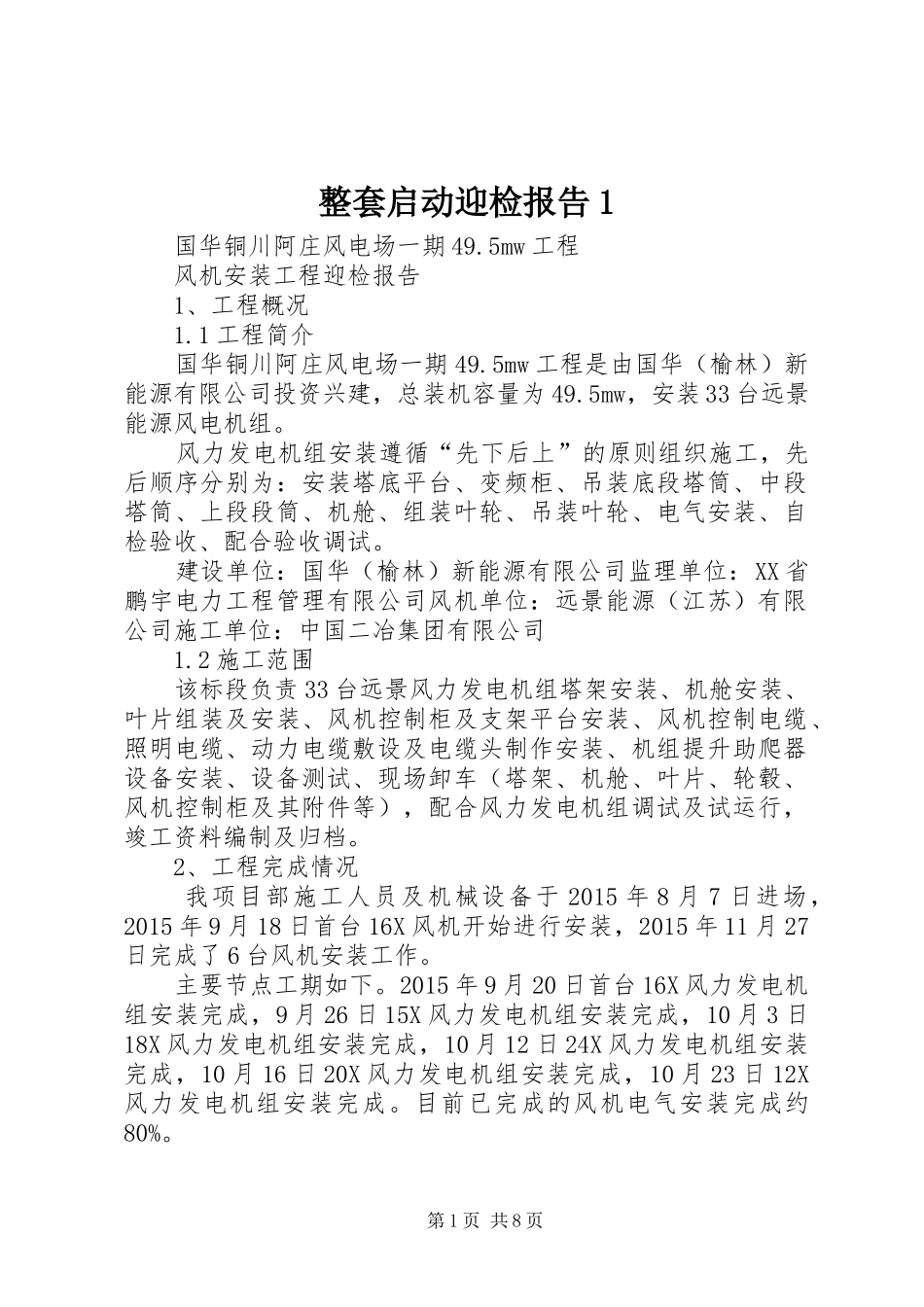

整套启动迎检报告1国华铜川阿庄风电场一期49
5mw工程风机安装工程迎检报告1、工程概况1
1工程简介国华铜川阿庄风电场一期49
5mw工程是由国华(榆林)新能源有限公司投资兴建,总装机容量为49
5mw,安装33台远景能源风电机组
风力发电机组安装遵循“先下后上”的原则组织施工,先后顺序分别为:安装塔底平台、变频柜、吊装底段塔筒、中段塔筒、上段段筒、机舱、组装叶轮、吊装叶轮、电气安装、自检验收、配合验收调试
建设单位:国华(榆林)新能源有限公司监理单位:XX省鹏宇电力工程管理有限公司风机单位:远景能源(江苏)有限公司施工单位:中国二冶集团有限公司1
2施工范围该标段负责33台远景风力发电机组塔架安装、机舱安装、叶片组装及安装、风机控制柜及支架平台安装、风机控制电缆、照明电缆、动力电缆敷设及电缆头制作安装、机组提升助爬器设备安装、设备测试、现场卸车(塔架、机舱、叶片、轮毂、风机控制柜及其附件等),配合风力发电机组调试及试运行,竣工资料编制及归档
2、工程完成情况我项目部施工人员及机械设备于2015年8月7日进场,2015年9月18日首台16X风机开始进行安装,2015年11月27日完成了6台风机安装工作
主要节点工期如下
2015年9月20日首台16X风力发电机组安装完成,9月26日15X风力发电机组安装完成,10月3日18X风力发电机组安装完成,10月12日24X风力发电机组安装完成,10月16日20X风力发电机组安装完成,10月23日12X风力发电机组安装完成
目前已完成的风机电气安装完成约80%

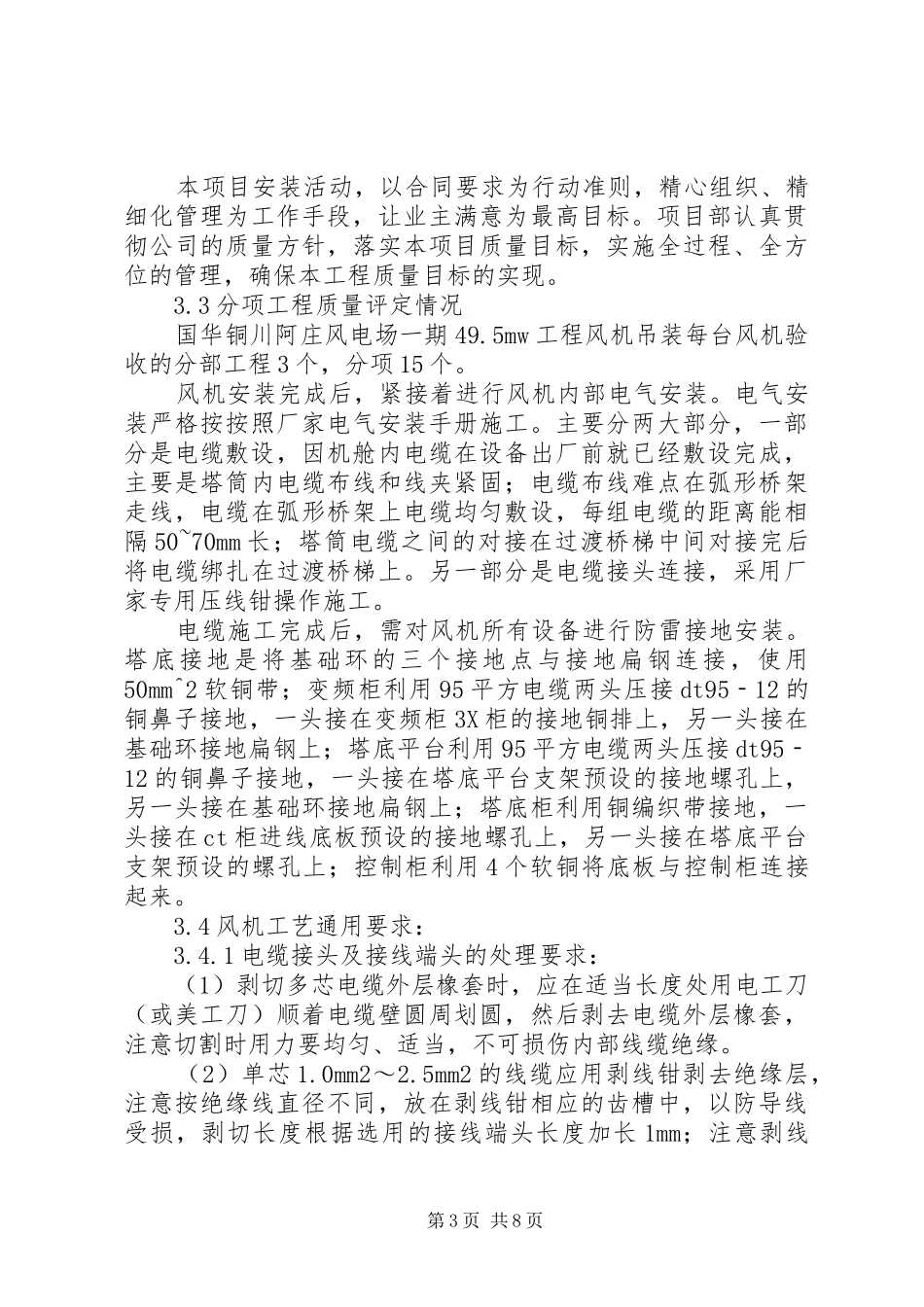

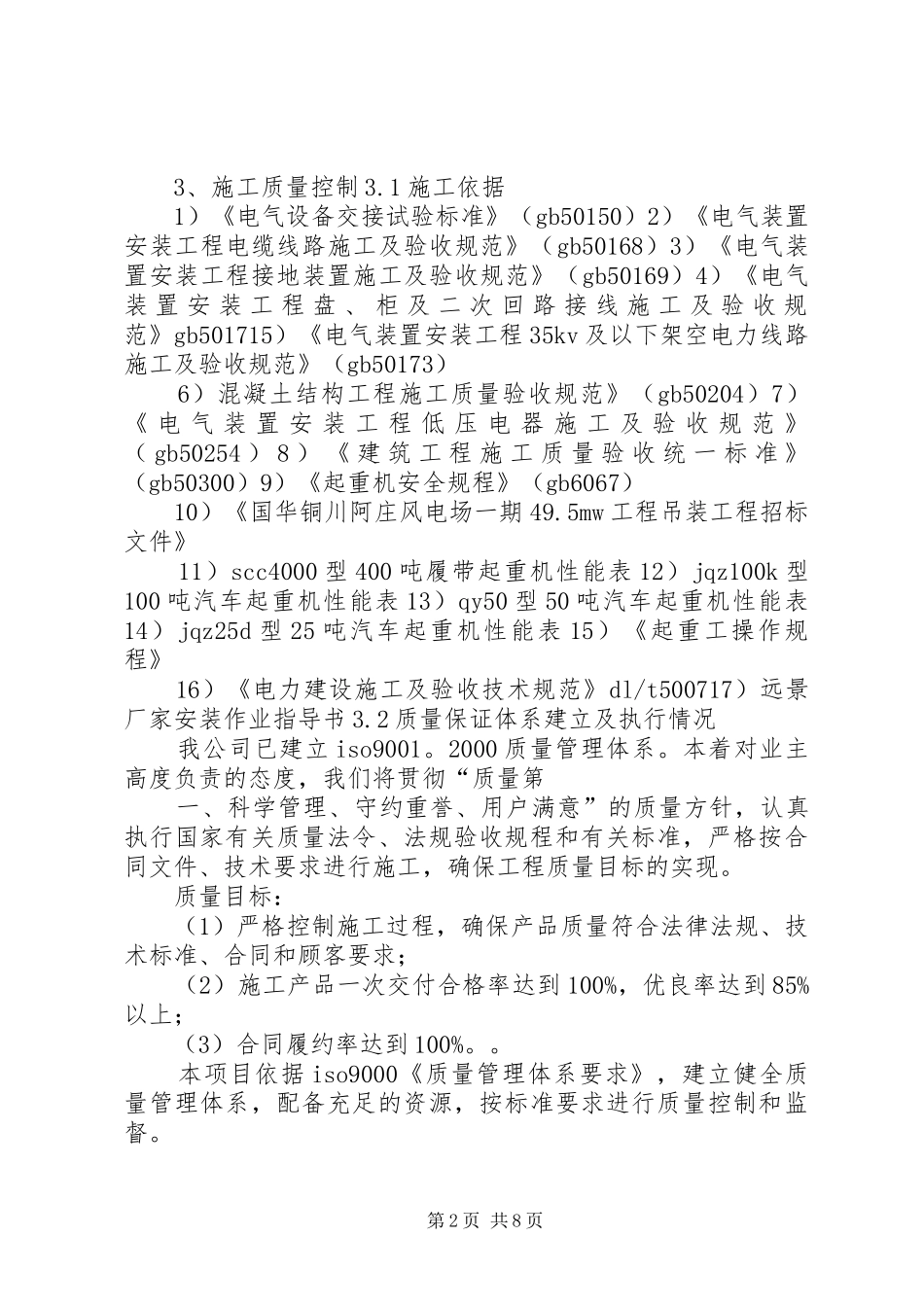

第1页共8页3、施工质量控制3
1施工依据1)《电气设备交接试验标准》(gb50150)2)《电气装置安装工程电缆线路施工及验收规范》(gb50168)3)《电气装置安装工程接地装置施工及验收规范》(gb50169)4)《电气装置安装工程盘、柜及二次回路接线施工及验收规范》g
