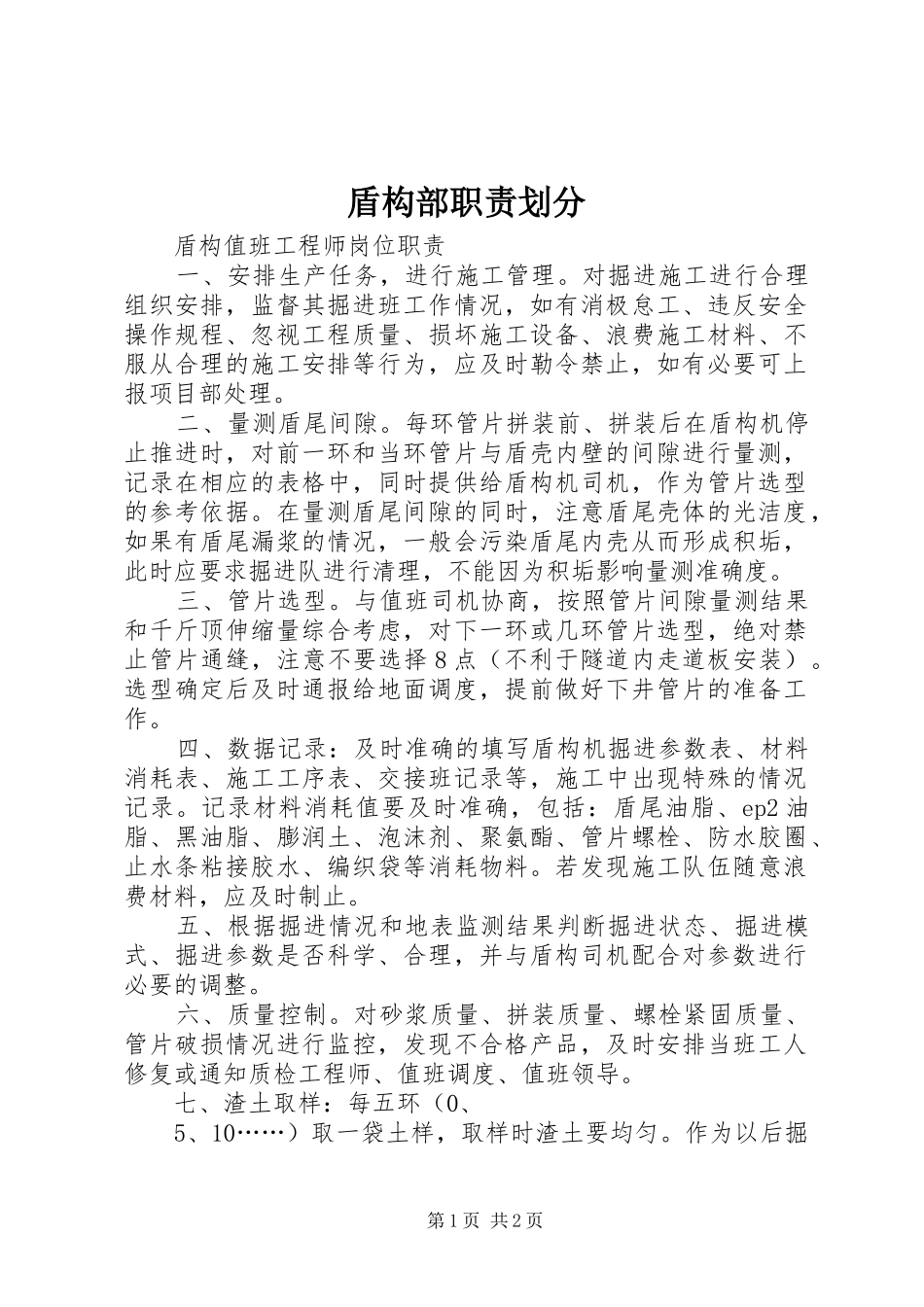

盾构部职责划分盾构值班工程师岗位职责一、安排生产任务,进行施工管理
对掘进施工进行合理组织安排,监督其掘进班工作情况,如有消极怠工、违反安全操作规程、忽视工程质量、损坏施工设备、浪费施工材料、不服从合理的施工安排等行为,应及时勒令禁止,如有必要可上报项目部处理
二、量测盾尾间隙
每环管片拼装前、拼装后在盾构机停止推进时,对前一环和当环管片与盾壳内壁的间隙进行量测,记录在相应的表格中,同时提供给盾构机司机,作为管片选型的参考依据
在量测盾尾间隙的同时,注意盾尾壳体的光洁度,如果有盾尾漏浆的情况,一般会污染盾尾内壳从而形成积垢,此时应要求掘进队进行清理,不能因为积垢影响量测准确度
三、管片选型
与值班司机协商,按照管片间隙量测结果和千斤顶伸缩量综合考虑,对下一环或几环管片选型,绝对禁止管片通缝,注意不要选择8点(不利于隧道内走道板安装)
选型确定后及时通报给地面调度,提前做好下井管片的准备工作
四、数据记录:及时准确的填写盾构机掘进参数表、材料消耗表、施工工序表、交接班记录等,施工中出现特殊的情况记录
记录材料消耗值要及时准确,包括:盾尾油脂、ep2油脂、黑油脂、膨润土、泡沫剂、聚氨酯、管片螺栓、防水胶圈、止水条粘接胶水、编织袋等消耗物料
若发现施工队伍随意浪费材料,应及时制止
五、根据掘进情况和地表监测结果判断掘进状态、掘进模式、掘进参数是否科学、合理,并与盾构司机配合对参数进行必要的调整
六、质量控制
对砂浆质量、拼装质量、螺栓紧固质量、管片破损情况进行监控,发现不合格产品,及时安排当班工人修复或通知质检工程师、值班调度、值班领导
七、渣土取样:每五环(0、5、10……)取一袋土样,取样时渣土要均匀

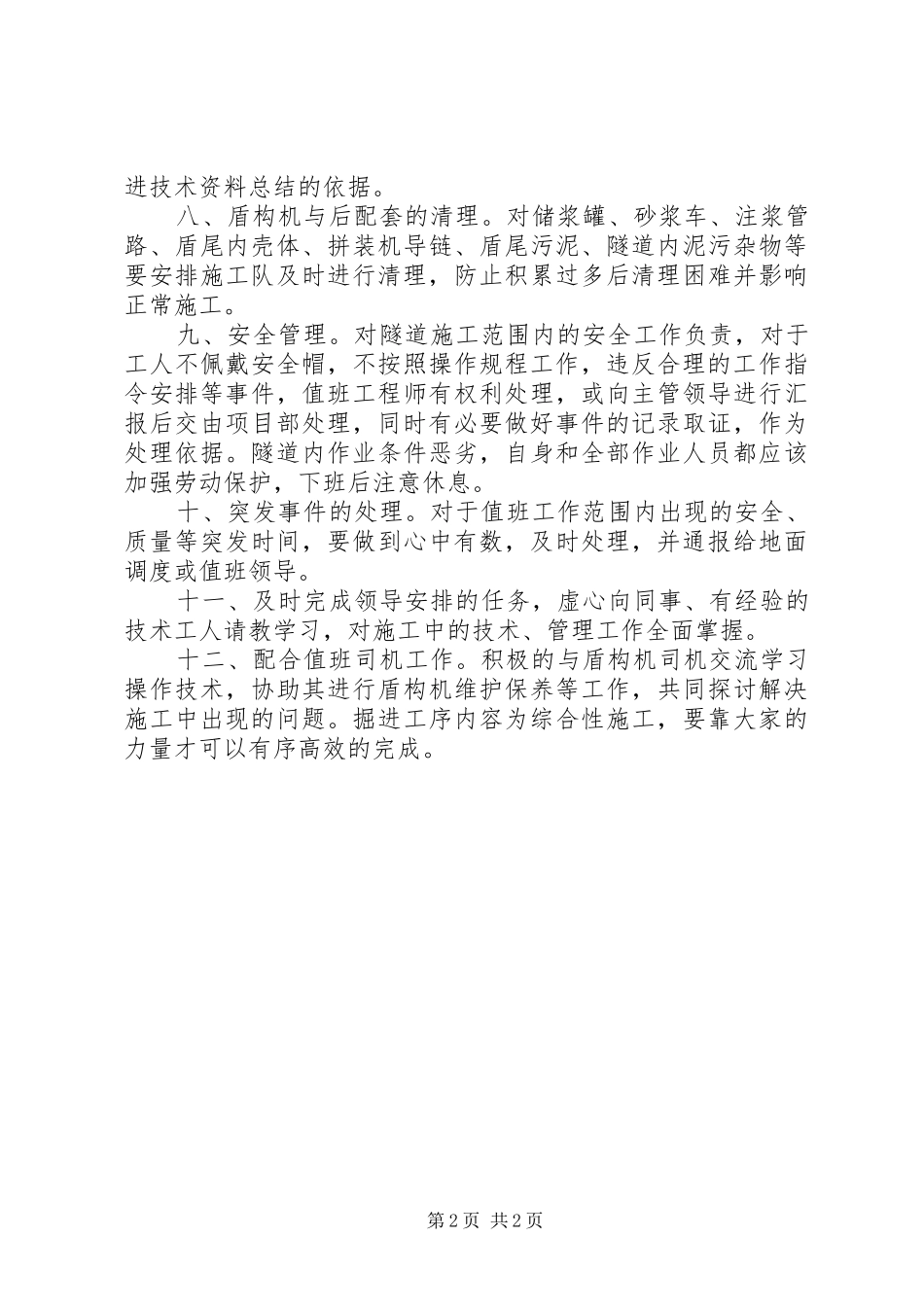

作为以后掘第1页共2页进技术资料总结的依据
八、盾构机与后配套的清理
对储浆罐、砂浆车、注浆管路、盾尾内壳体、拼装机导链、盾尾污泥、隧道内泥污杂物等要安排施工队及时进行清理,防
