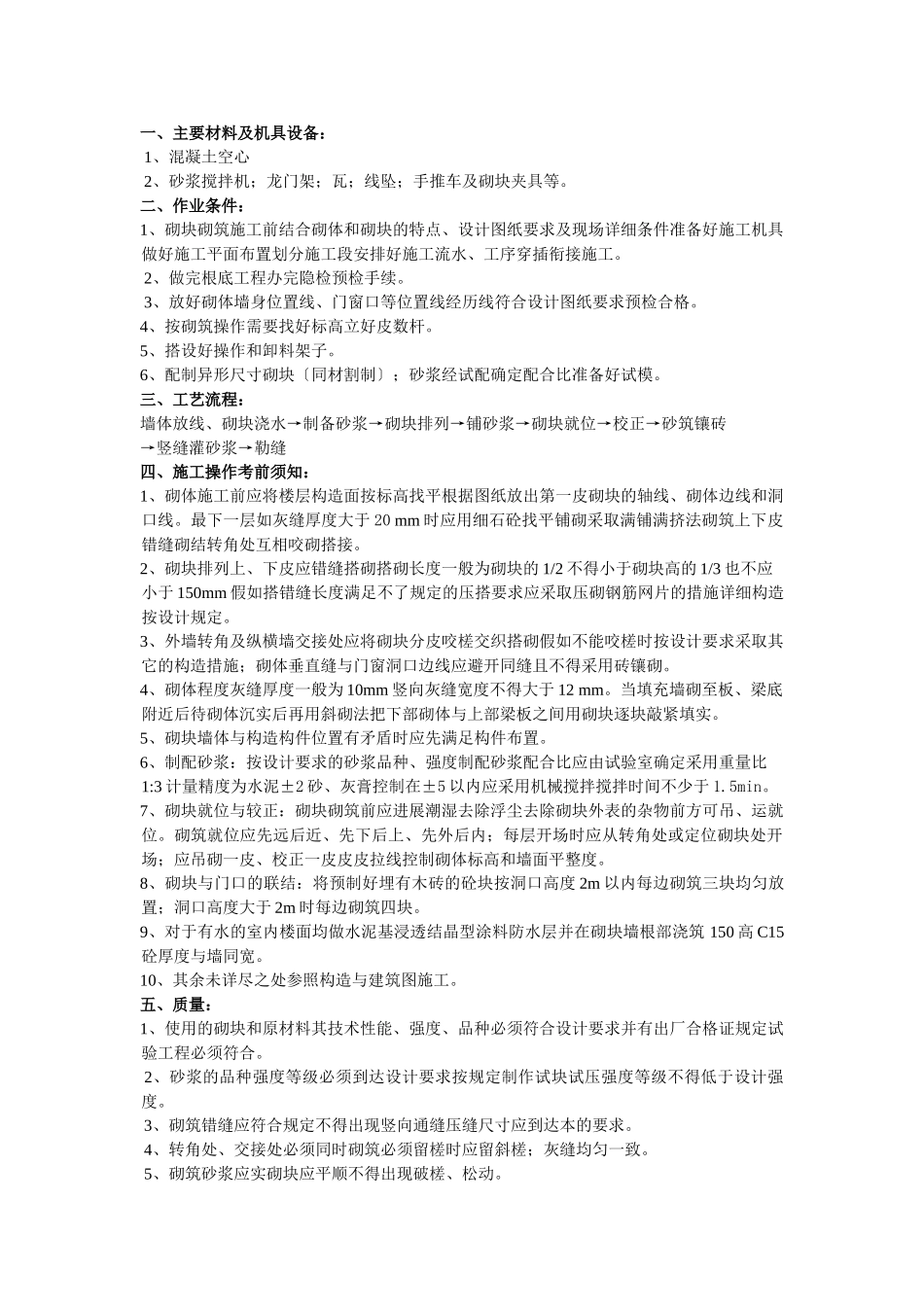

一、主要材料及机具设备:1、混凝土空心2、砂浆搅拌机;龙门架;瓦;线坠;手推车及砌块夹具等
二、作业条件:1、砌块砌筑施工前结合砌体和砌块的特点、设计图纸要求及现场详细条件准备好施工机具做好施工平面布置划分施工段安排好施工流水、工序穿插衔接施工
2、做完根底工程办完隐检预检手续
3、放好砌体墙身位置线、门窗口等位置线经历线符合设计图纸要求预检合格
4、按砌筑操作需要找好标高立好皮数杆
5、搭设好操作和卸料架子
6、配制异形尺寸砌块〔同材割制〕;砂浆经试配确定配合比准备好试模
三、工艺流程:墙体放线、砌块浇水→制备砂浆→砌块排列→铺砂浆→砌块就位→校正→砂筑镶砖→竖缝灌砂浆→勒缝四、施工操作考前须知:1、砌体施工前应将楼层构造面按标高找平根据图纸放出第一皮砌块的轴线、砌体边线和洞口线
最下一层如灰缝厚度大于20mm时应用细石砼找平铺砌采取满铺满挤法砌筑上下皮错缝砌结转角处互相咬砌搭接
2、砌块排列上、下皮应错缝搭砌搭砌长度一般为砌块的1/2不得小于砌块高的1/3也不应小于150mm假如搭错缝长度满足不了规定的压搭要求应采取压砌钢筋网片的措施详细构造按设计规定
3、外墙转角及纵横墙交接处应将砌块分皮咬槎交织搭砌假如不能咬槎时按设计要求采取其它的构造措施;砌体垂直缝与门窗洞口边线应避开同缝且不得采用砖镶砌
4、砌体程度灰缝厚度一般为10mm竖向灰缝宽度不得大于12mm
当填充墙砌至板、梁底附近后待砌体沉实后再用斜砌法把下部砌体与上部梁板之间用砌块逐块敲紧填实
5、砌块墙体与构造构件位置有矛盾时应先满足构件布置
6、制配砂浆:按设计要求的砂浆品种、强度制配砂浆配合比应由试验室确定采用重量比1:3计量精度为水泥±2砂、灰膏控制在±5以内应采用机械搅拌搅拌时间不少于1
7、砌块就位与较正:砌块砌筑前应进展潮湿去除浮尘去除砌块外表的杂物前方可吊、运就位
砌筑就位应先远后近、先下
