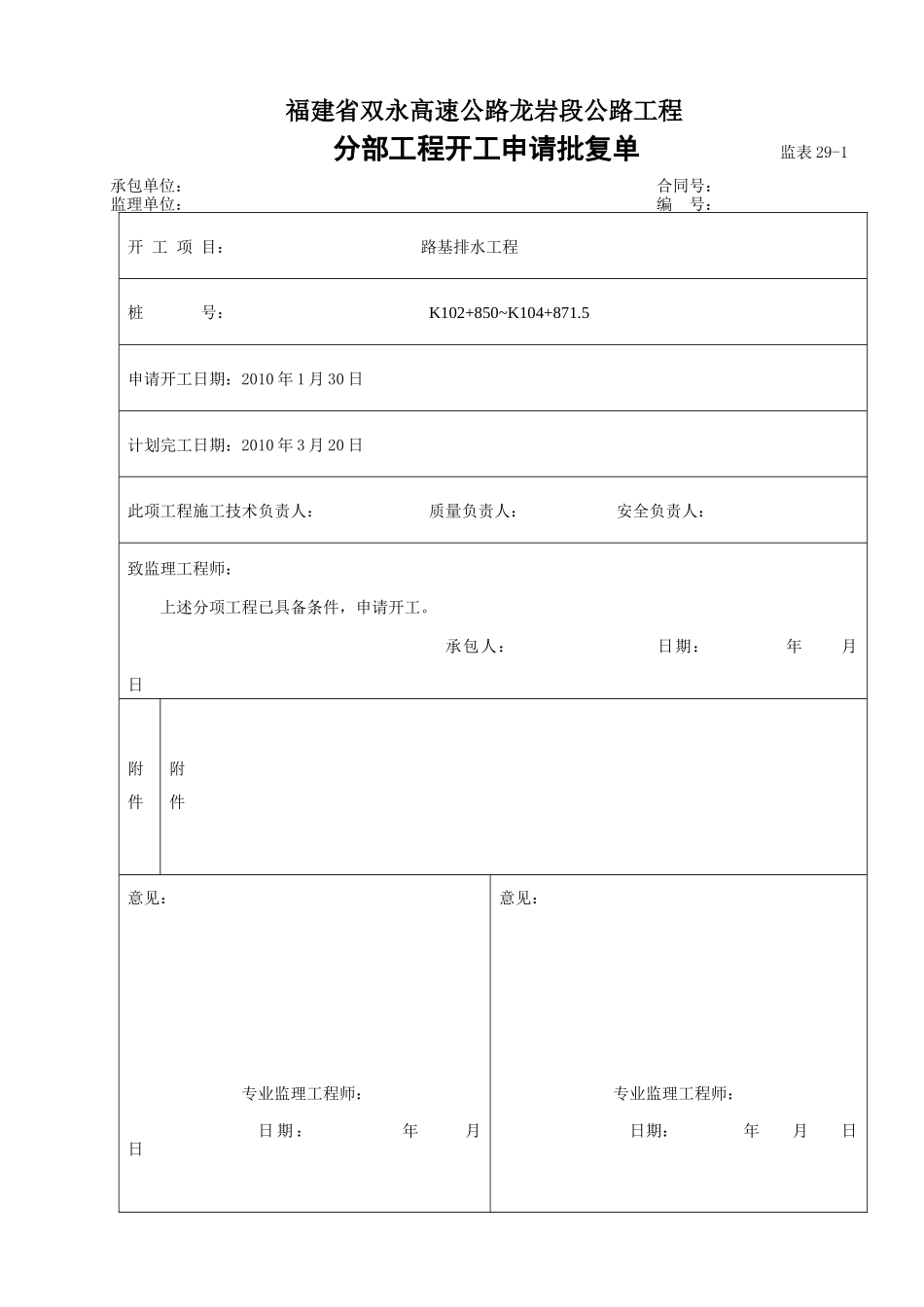

福建省双永高速公路龙岩段公路工程分部工程开工申请批复单监表29-1承包单位:合同号:监理单位:编号:开工项目:路基排水工程桩号:K102+850~K104+871
5申请开工日期:2010年1月30日计划完工日期:2010年3月20日此项工程施工技术负责人:质量负责人:安全负责人:致监理工程师:上述分项工程已具备条件,申请开工
承包人:日期:年月日附件附件意见:专业监理工程师:日期:年月日意见:专业监理工程师:日期:年月日双永高速公路龙岩段A1合同段K102+850~K104+871

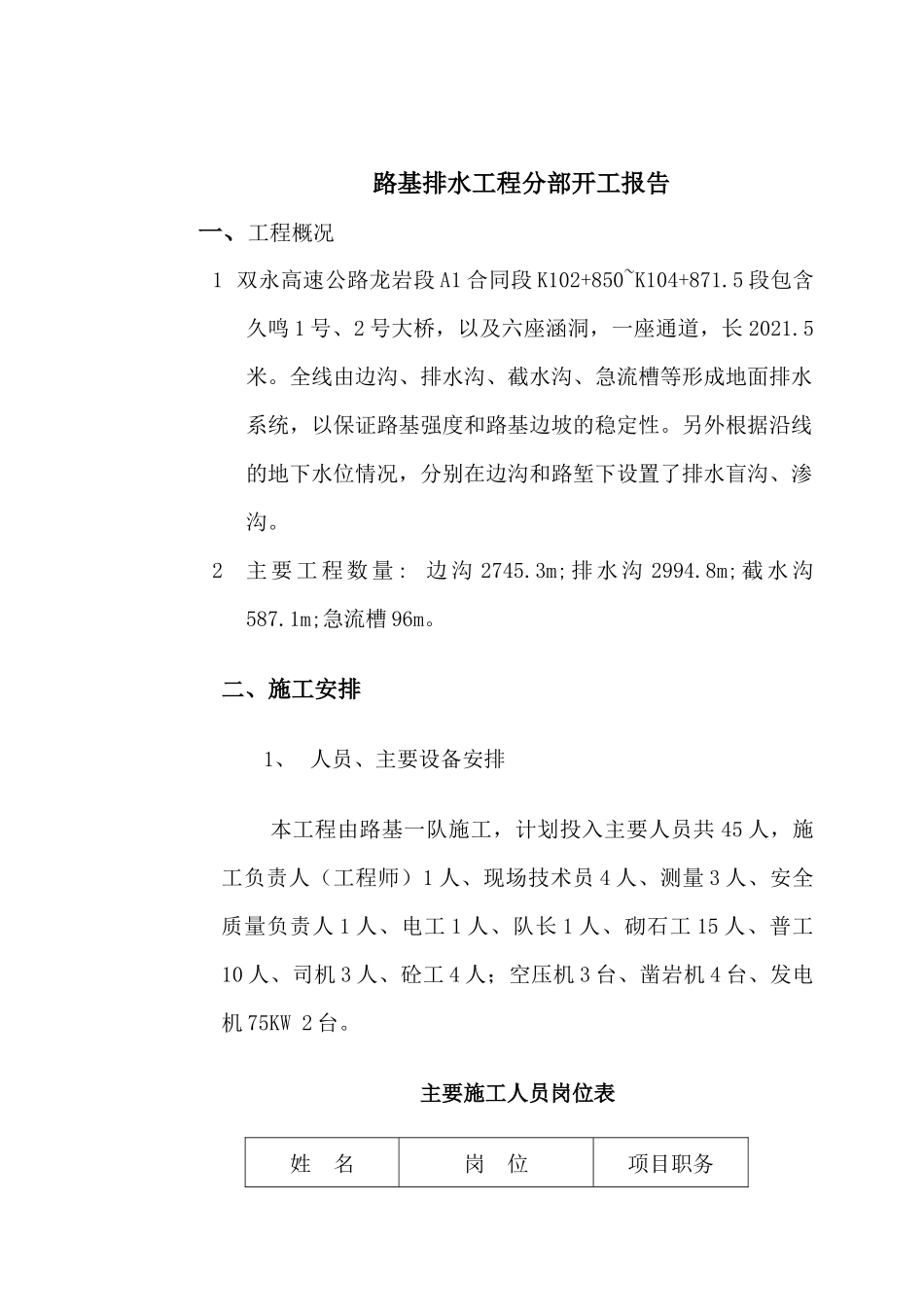

5排水工程开工申请报告中铁二十二局集团有限公司双永高速公路A1项目部二0一0年一月三十日路基排水工程分部开工报告一、工程概况1双永高速公路龙岩段A1合同段K102+850~K104+871
5段包含久鸣1号、2号大桥,以及六座涵洞,一座通道,长2021
全线由边沟、排水沟、截水沟、急流槽等形成地面排水系统,以保证路基强度和路基边坡的稳定性
另外根据沿线的地下水位情况,分别在边沟和路堑下设置了排水盲沟、渗沟
2主要工程数量:边沟2745
3m;排水沟2994
8m;截水沟587
1m;急流槽96m
二、施工安排1、人员、主要设备安排本工程由路基一队施工,计划投入主要人员共45人,施工负责人(工程师)1人、现场技术员4人、测量3人、安全质量负责人1人、电工1人、队长1人、砌石工15人、普工10人、司机3人、砼工4人;空压机3台、凿岩机4台、发电机75KW2台
主要施工人员岗位表姓名岗位项目职务王越峰施工负责人路基队队长谢亮安全质量负责人安质部部长惠彬彬质检工程师质检工程师范纯涛施工员技术员蓝建荣测量工程师测量负责人李生焕试验工程师试验室主任詹福星专职安全员安全负责人2、施工计划施工计划主要投入以下设备,具体可根据施工需要再增加,计划施工日期为2010/1/31—2010/9/30共8个月
