市水利局乡镇自来水工程改造意见老化失修自来水工程是市政府确定的年城乡建设和改善民生方面的重点办好的实事之一,市水利局下达于我镇实施计划的村庄:九个自然村
一、工程形式:供水形式
六个村为镇集中供水管网延伸改造,联户分水器3-6户为一组
三个村为各自独立供水,联户分水器2-5户一组
改造至户院墙外,不改造户内工程,一般不进户,如需要进户,进户管件、立杆用户自行负担
楼房、门头房、工商业户不在此工程计划中
二、工程内容:打井3眼、机房3间、电泵3台、变频3台,总表9只,安装户1948户,总管长度101628米
三、材料质量:1
管材选用pe-80级、压力0
6mpa,主管φ75,支管φ50,分支管φ32,户管φ22;2
接件选用pp或pe管件,设计压力1
0mpa;3
水表选用国标,防倒转、防滴漏水表;4
分水器选用ppr材料,压力1
0mpa,热熔组合;5
水泵选用多级潜水电泵;6
变频选用调速变频器
四、工程质量:1
水源井新挖或借用都可,必须经疾控中心检测合格
新挖井直径0
27m,机钻井深度不低于30米,大口井直径不小于1
5米,干砌、浆砌或下管,深度不小于10米
管网开沟深度不低于0
8米,底要平整,不可深挖再回填土,回填土要压实,如果挖到岩石也必须挖深至0
8米,目的是防冻
机房以图纸要求实施
水表池井净尺寸不小于宽0
8米,池盖统一安装混凝土预制件
(按图纸施工)5
竣工后经调试,户户通水,不漏水,保质期一年,终生第1页共3页维修,费用自付

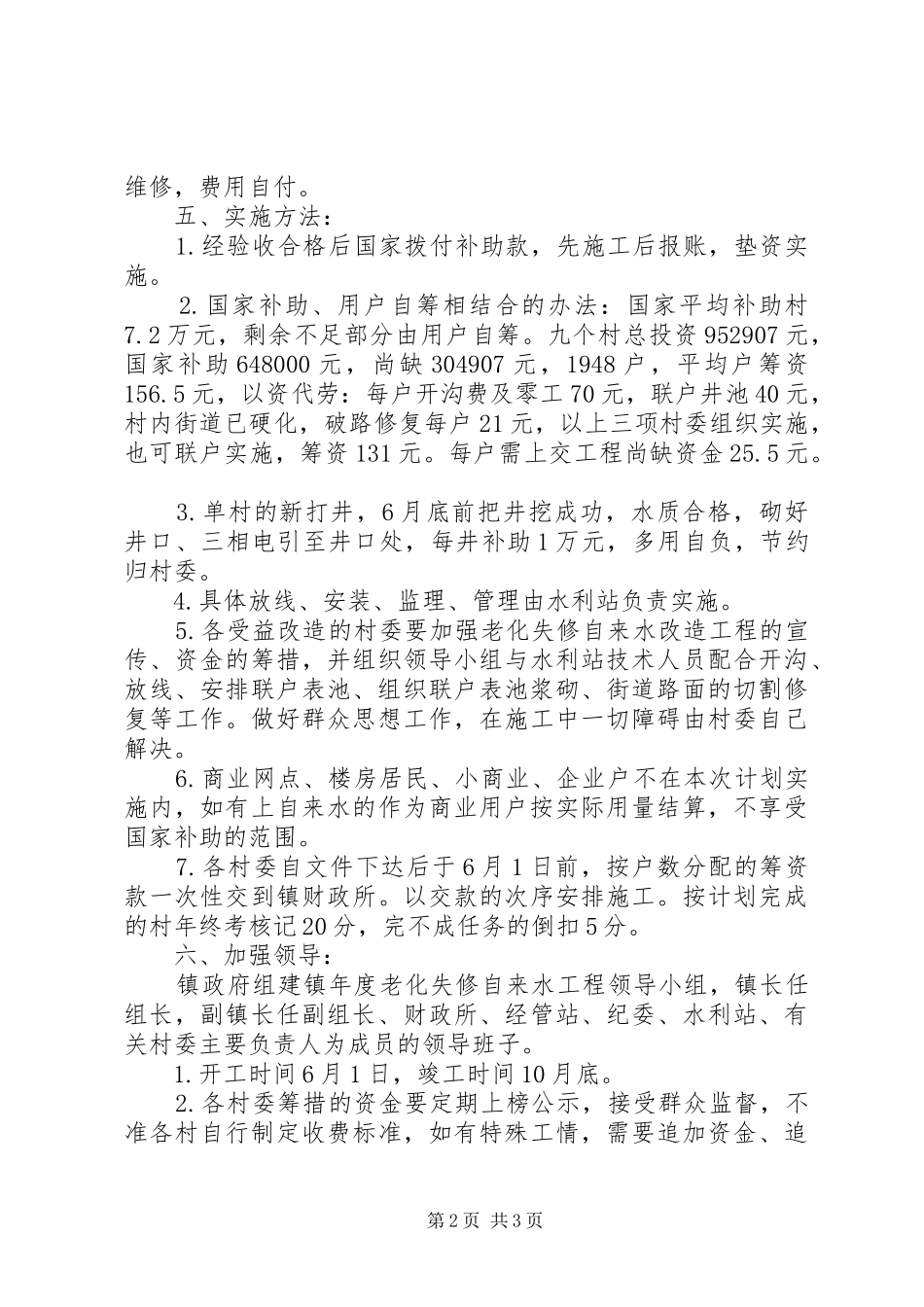

五、实施方法:1
经验收合格后国家拨付补助款,先施工后报账,垫资实施
国家补助、用户自筹相结合的办法:国家平均补助村7
2万元,剩余不足部分由用户自筹
九个村总投资952907元,国家补助648000元,尚缺304907元,1948户,平均户筹资156
5元,以资代劳:每户开沟费及零工7
