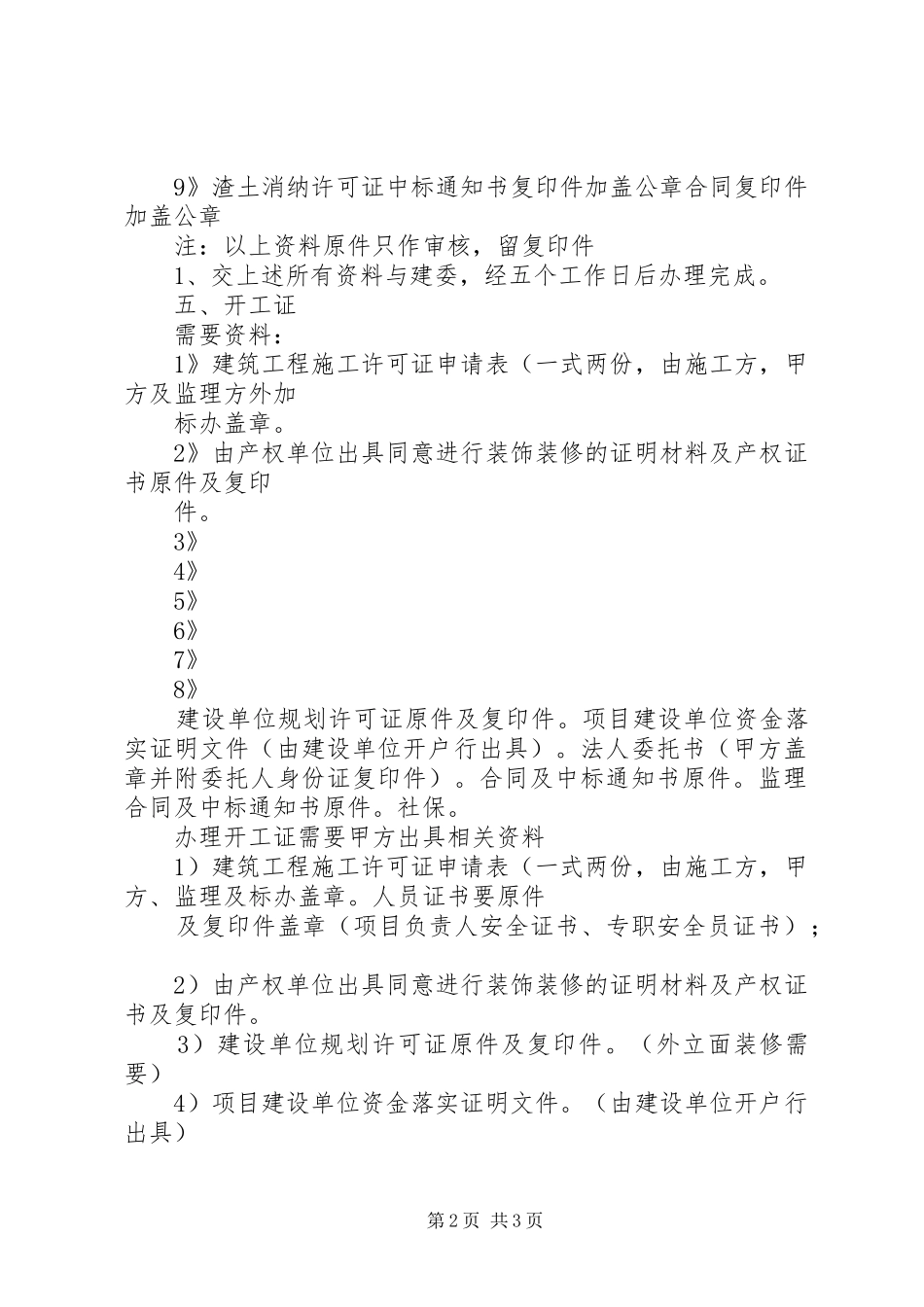

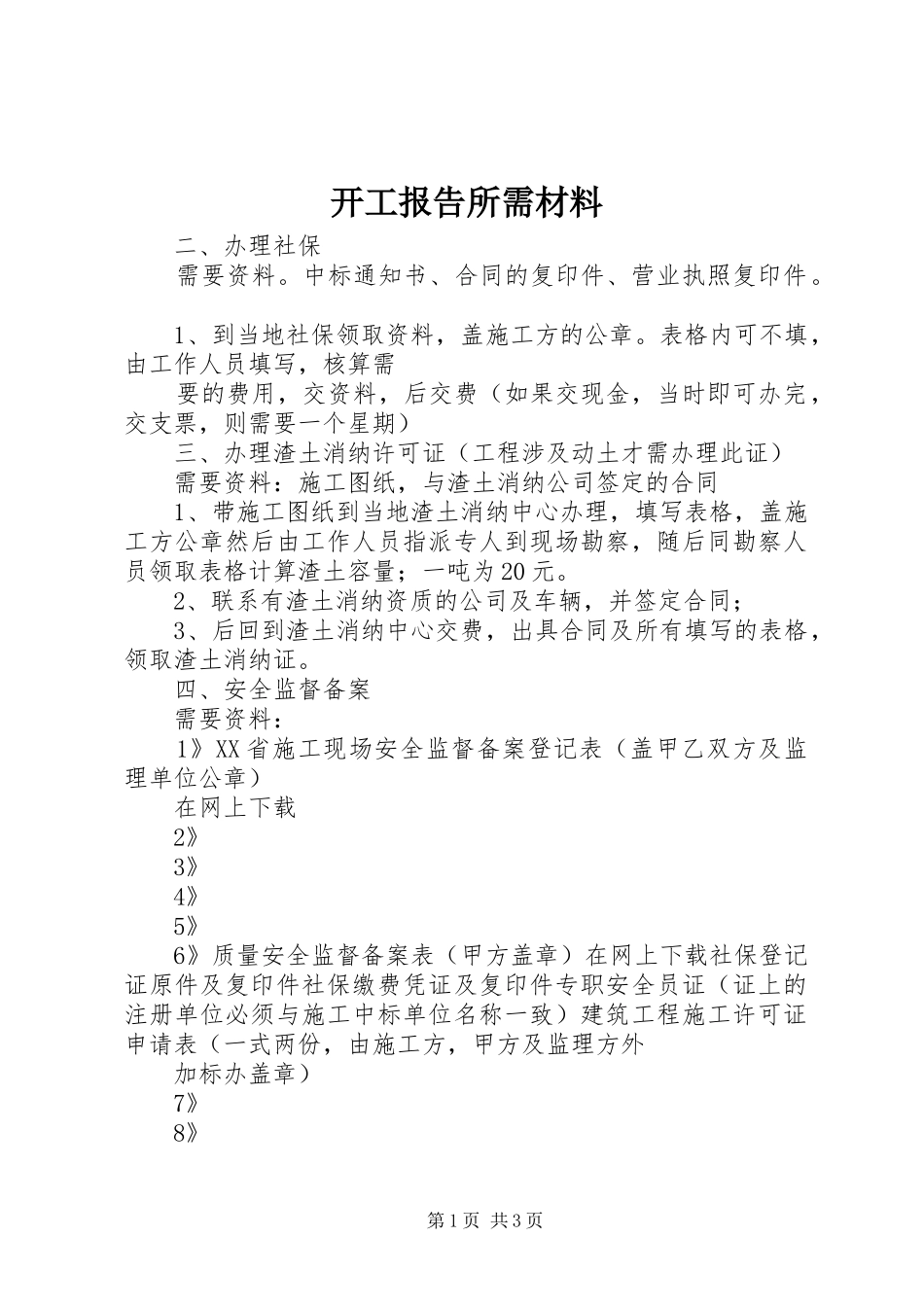

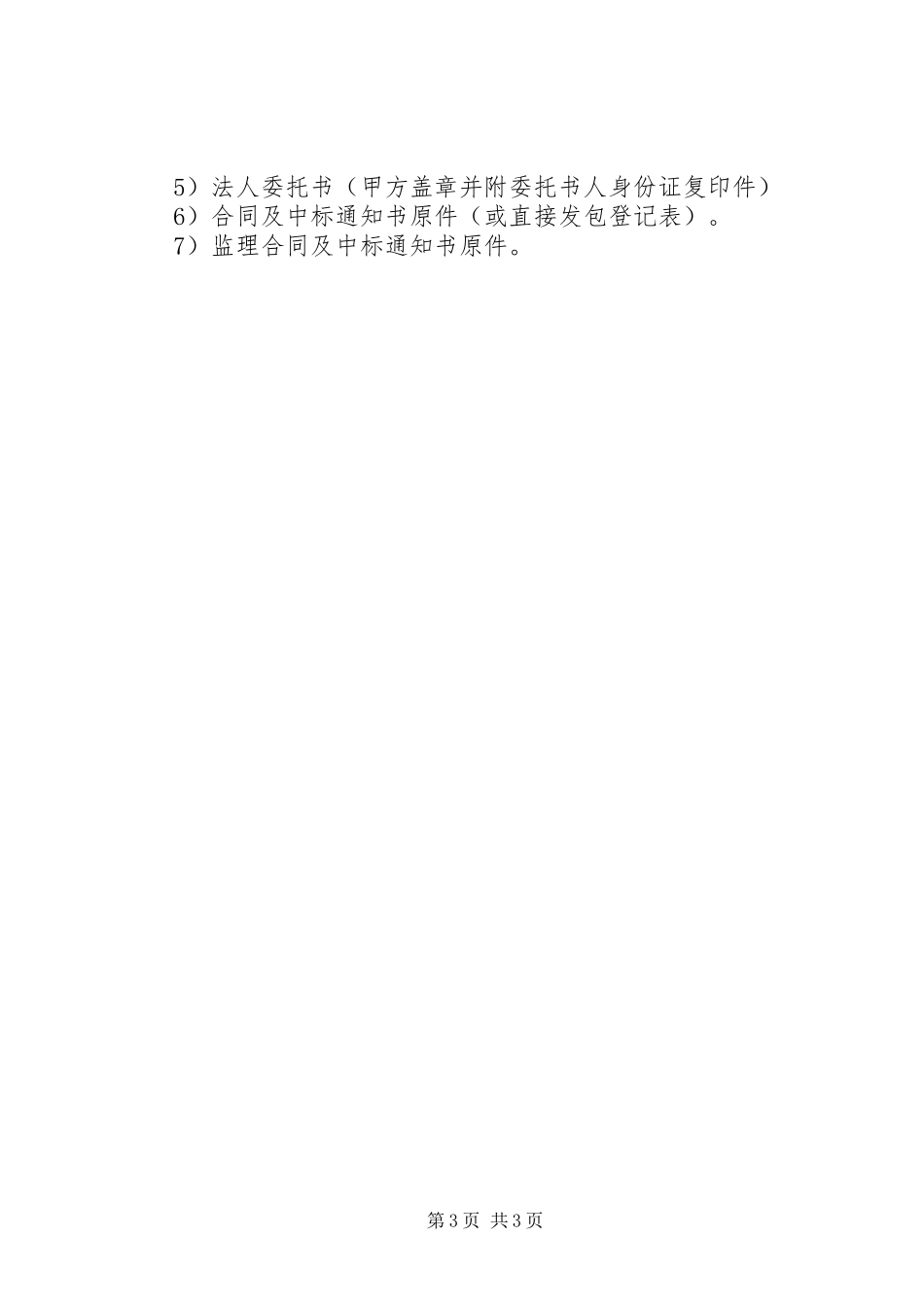

开工报告所需材料二、办理社保需要资料。中标通知书、合同的复印件、营业执照复印件。1、到当地社保领取资料,盖施工方的公章。表格内可不填,由工作人员填写,核算需要的费用,交资料,后交费(如果交现金,当时即可办完,交支票,则需要一个星期)三、办理渣土消纳许可证(工程涉及动土才需办理此证)需要资料:施工图纸,与渣土消纳公司签定的合同1、带施工图纸到当地渣土消纳中心办理,填写表格,盖施工方公章然后由工作人员指派专人到现场勘察,随后同勘察人员领取表格计算渣土容量;一吨为20元。2、联系有渣土消纳资质的公司及车辆,并签定合同;3、后回到渣土消纳中心交费,出具合同及所有填写的表格,领取渣土消纳证。四、安全监督备案需要资料:1》XX省施工现场安全监督备案登记表(盖甲乙双方及监理单位公章)在网上下载2》3》4》5》6》质量安全监督备案表(甲方盖章)在网上下载社保登记证原件及复印件社保缴费凭证及复印件专职安全员证(证上的注册单位必须与施工中标单位名称一致)建筑工程施工许可证申请表(一式两份,由施工方,甲方及监理方外加标办盖章)7》8》第1页共3页9》渣土消纳许可证中标通知书复印件加盖公章合同复印件加盖公章注:以上资料原件只作审核,留复印件1、交上述所有资料与建委,经五个工作日后办理完成。五、开工证需要资料:1》建筑工程施工许可证申请表(一式两份,由施工方,甲方及监理方外加标办盖章。2》由产权单位出具同意进行装饰装修的证明材料及产权证书原件及复印件。3》4》5》6》7》8》建设单位规划许可证原件及复印件。项目建设单位资金落实证明文件(由建设单位开户行出具)。法人委托书(甲方盖章并附委托人身份证复印件)。合同及中标通知书原件。监理合同及中标通知书原件。社保。办理开工证需要甲方出具相关资料1)建筑工程施工许可证申请表(一式两份,由施工方,甲方、监理及标办盖章。人员证书要原件及复印件盖章(项目负责人安全证书、专职安全员证书);2)由产权单位出具同意进行装饰装修的证明材料及产权证书及复印件。3)建设单位规划许可证原件及复印件。(外立面装修需要)4)项目建设单位资金落实证明文件。(由建设单位开户行出具)第2页共3页5)法人委托书(甲方盖章并附委托书人身份证复印件)6)合同及中标通知书原件(或直接发包登记表)。7)监理合同及中标通知书原件。第3页共3页
