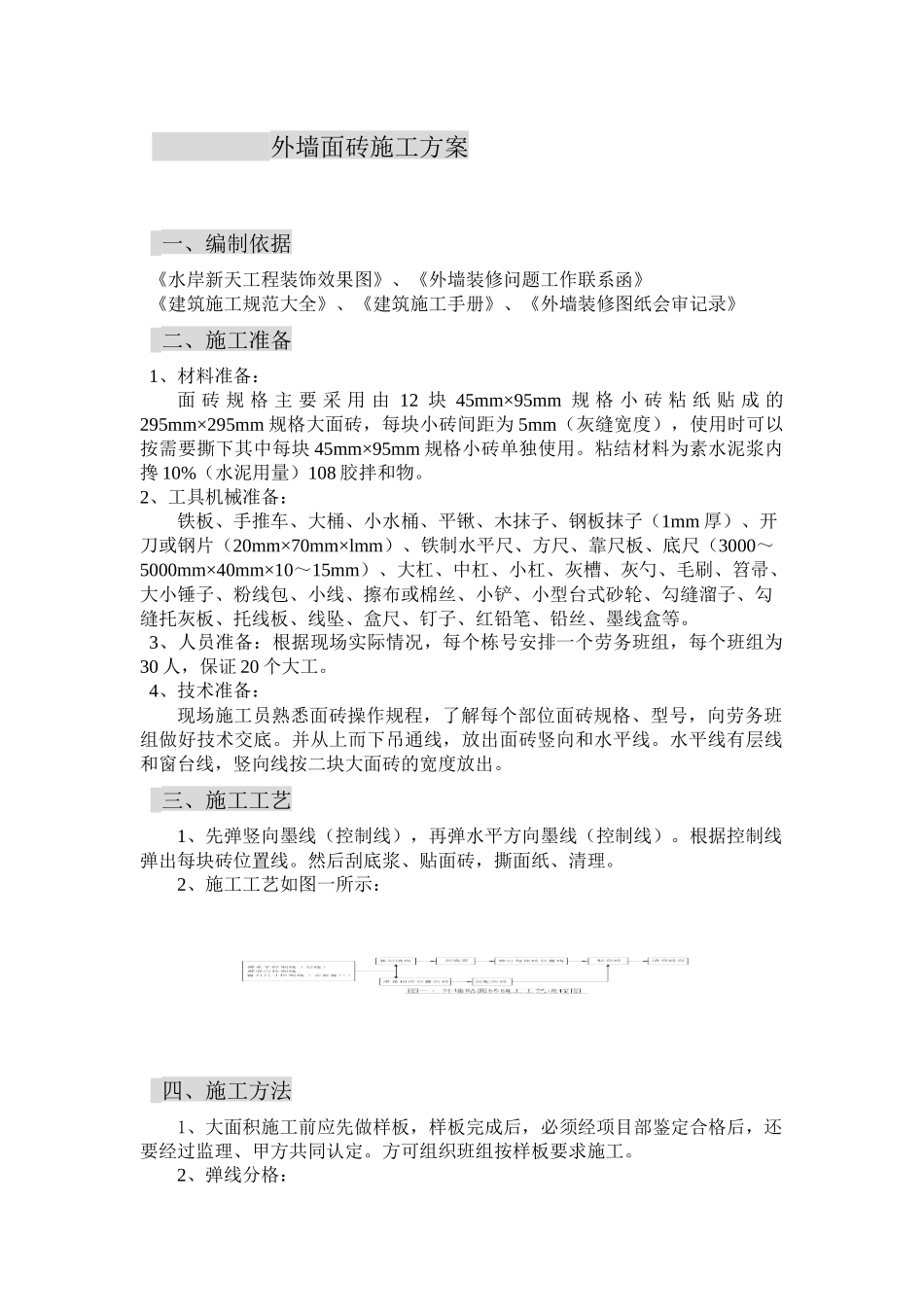

外墙面砖施工方案一、编制依据《水岸新天工程装饰效果图》、《外墙装修问题工作联系函》《建筑施工规范大全》、《建筑施工手册》、《外墙装修图纸会审记录》二、施工准备1、材料准备:面砖规格主要采用由12块45mm×95mm规格小砖粘纸贴成的295mm×295mm规格大面砖,每块小砖间距为5mm(灰缝宽度),使用时可以按需要撕下其中每块45mm×95mm规格小砖单独使用
粘结材料为素水泥浆内搀10%(水泥用量)108胶拌和物
2、工具机械准备:铁板、手推车、大桶、小水桶、平锹、木抹子、钢板抹子(1mm厚)、开刀或钢片(20mm×70mm×lmm)、铁制水平尺、方尺、靠尺板、底尺(3000~5000mm×40mm×10~15mm)、大杠、中杠、小杠、灰槽、灰勺、毛刷、笤帚、大小锤子、粉线包、小线、擦布或棉丝、小铲、小型台式砂轮、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、墨线盒等
3、人员准备:根据现场实际情况,每个栋号安排一个劳务班组,每个班组为30人,保证20个大工
4、技术准备:现场施工员熟悉面砖操作规程,了解每个部位面砖规格、型号,向劳务班组做好技术交底

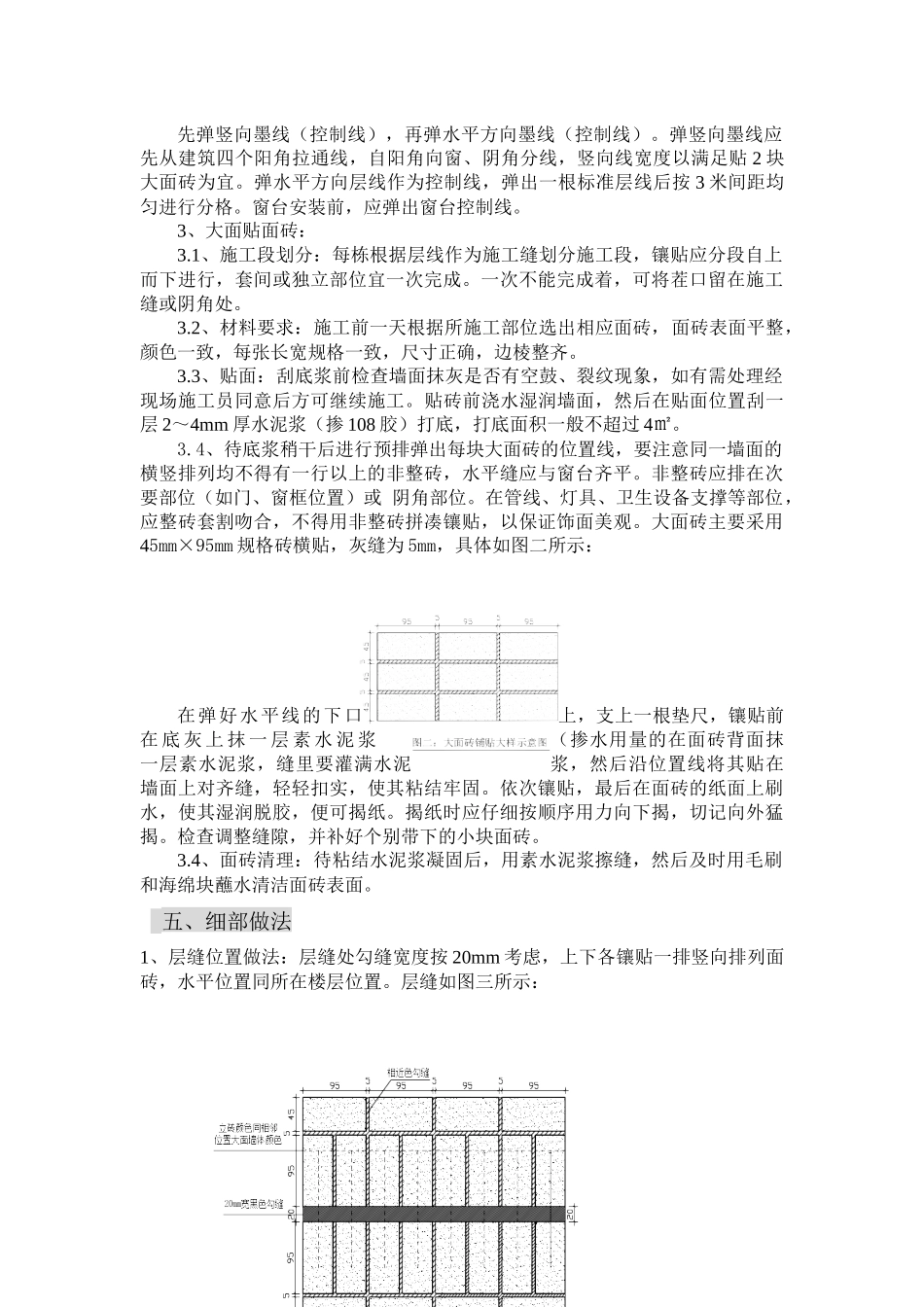

并从上而下吊通线,放出面砖竖向和水平线
水平线有层线和窗台线,竖向线按二块大面砖的宽度放出
三、施工工艺1、先弹竖向墨线(控制线),再弹水平方向墨线(控制线)
根据控制线弹出每块砖位置线
然后刮底浆、贴面砖,撕面纸、清理
2、施工工艺如图一所示:四、施工方法1、大面积施工前应先做样板,样板完成后,必须经项目部鉴定合格后,还要经过监理、甲方共同认定
方可组织班组按样板要求施工
2、弹线分格:先弹竖向墨线(控制线),再弹水平方向墨线(控制线)
弹竖向墨线应先从建筑四个阳角拉通线,自阳角向窗、阴角分线,竖向线宽度以满足贴2块大面砖为宜
弹水平方向层线作为控制线,弹出一根标准层线后按3米间距均匀进行分格
窗台安装前,
