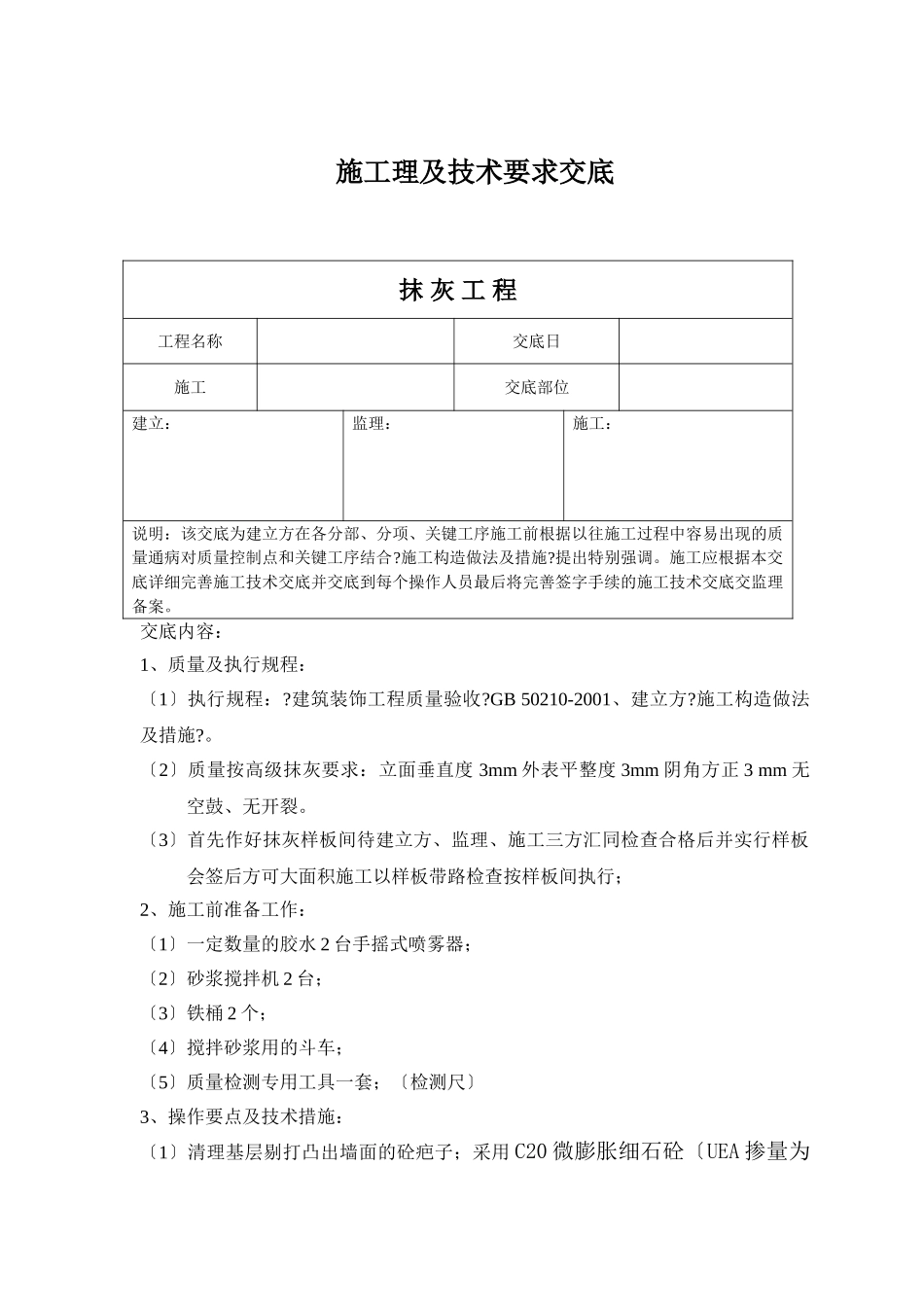

施工理及技术要求交底抹灰工程工程名称交底日施工交底部位建立:监理:施工:说明:该交底为建立方在各分部、分项、关键工序施工前根据以往施工过程中容易出现的质量通病对质量控制点和关键工序结合
施工构造做法及措施
提出特别强调
施工应根据本交底详细完善施工技术交底并交底到每个操作人员最后将完善签字手续的施工技术交底交监理备案
交底内容:1、质量及执行规程:〔1〕执行规程:
建筑装饰工程质量验收
GB50210-2001、建立方
施工构造做法及措施
〔2〕质量按高级抹灰要求:立面垂直度3mm外表平整度3mm阴角方正3mm无空鼓、无开裂

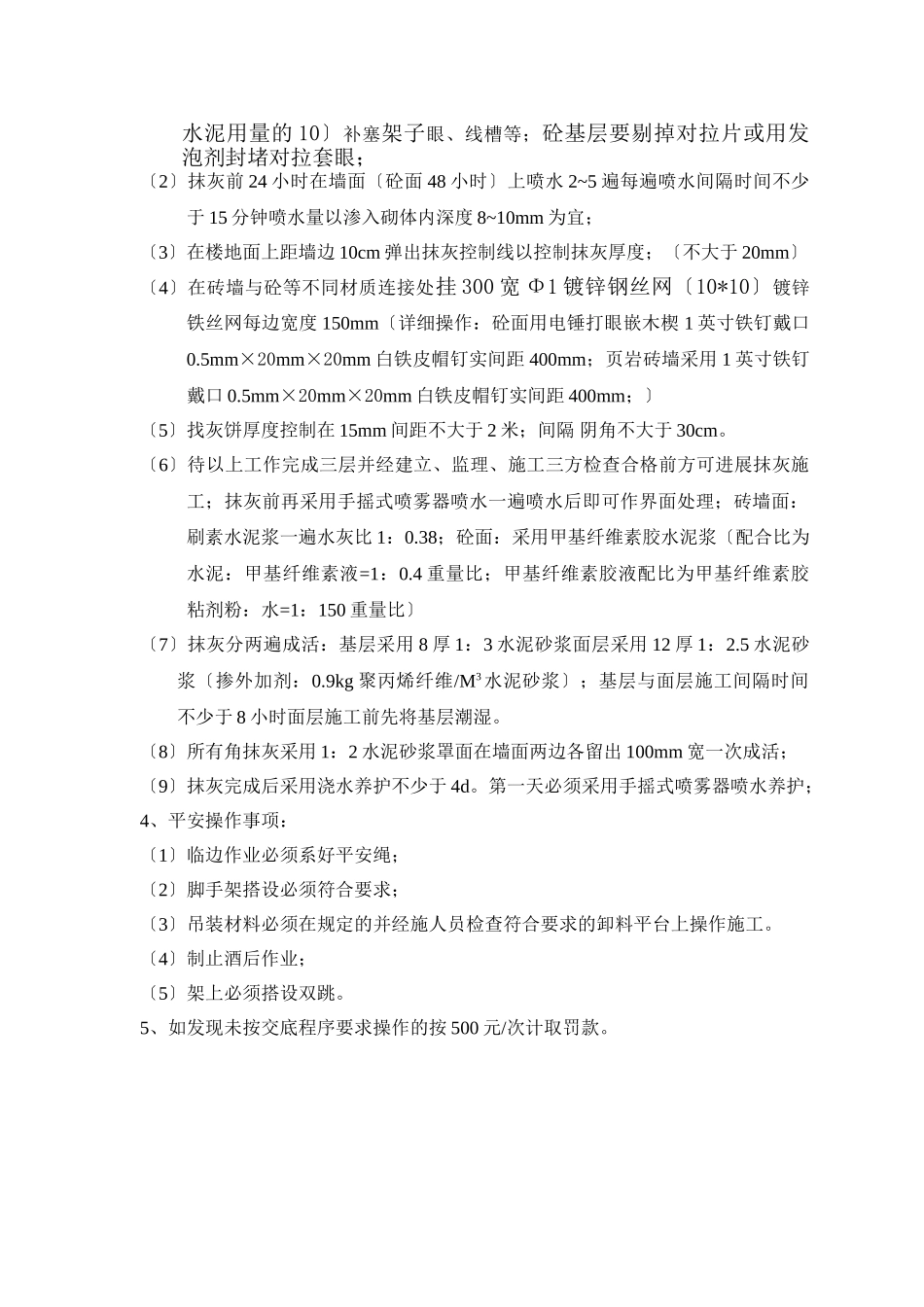

〔3〕首先作好抹灰样板间待建立方、监理、施工三方汇同检查合格后并实行样板会签后方可大面积施工以样板带路检查按样板间执行;2、施工前准备工作:〔1〕一定数量的胶水2台手摇式喷雾器;〔2〕砂浆搅拌机2台;〔3〕铁桶2个;〔4〕搅拌砂浆用的斗车;〔5〕质量检测专用工具一套;〔检测尺〕3、操作要点及技术措施:〔1〕清理基层剔打凸出墙面的砼疤子;采用C20微膨胀细石砼〔UEA掺量为水泥用量的10〕补塞架子眼、线槽等;砼基层要剔掉对拉片或用发泡剂封堵对拉套眼;〔2〕抹灰前24小时在墙面〔砼面48小时〕上喷水2~5遍每遍喷水间隔时间不少于15分钟喷水量以渗入砌体内深度8~10mm为宜;〔3〕在楼地面上距墙边10cm弹出抹灰控制线以控制抹灰厚度;〔不大于20mm〕〔4〕在砖墙与砼等不同材质连接处挂300宽Φ1镀锌钢丝网〔10*10〕镀锌铁丝网每边宽度150mm〔详细操作:砼面用电锤打眼嵌木楔1英寸铁钉戴口0
5mm×20mm×20mm白铁皮帽钉实间距400mm;页岩砖墙采用1英寸铁钉戴口0
5mm×20mm×20mm白铁皮帽钉实间距400mm;〕〔5〕找灰饼厚度控制在15mm间距不大于2米;间隔阴角不大于30cm
〔6〕待以上工作完成三层并经建立、监理、施工三方检查
