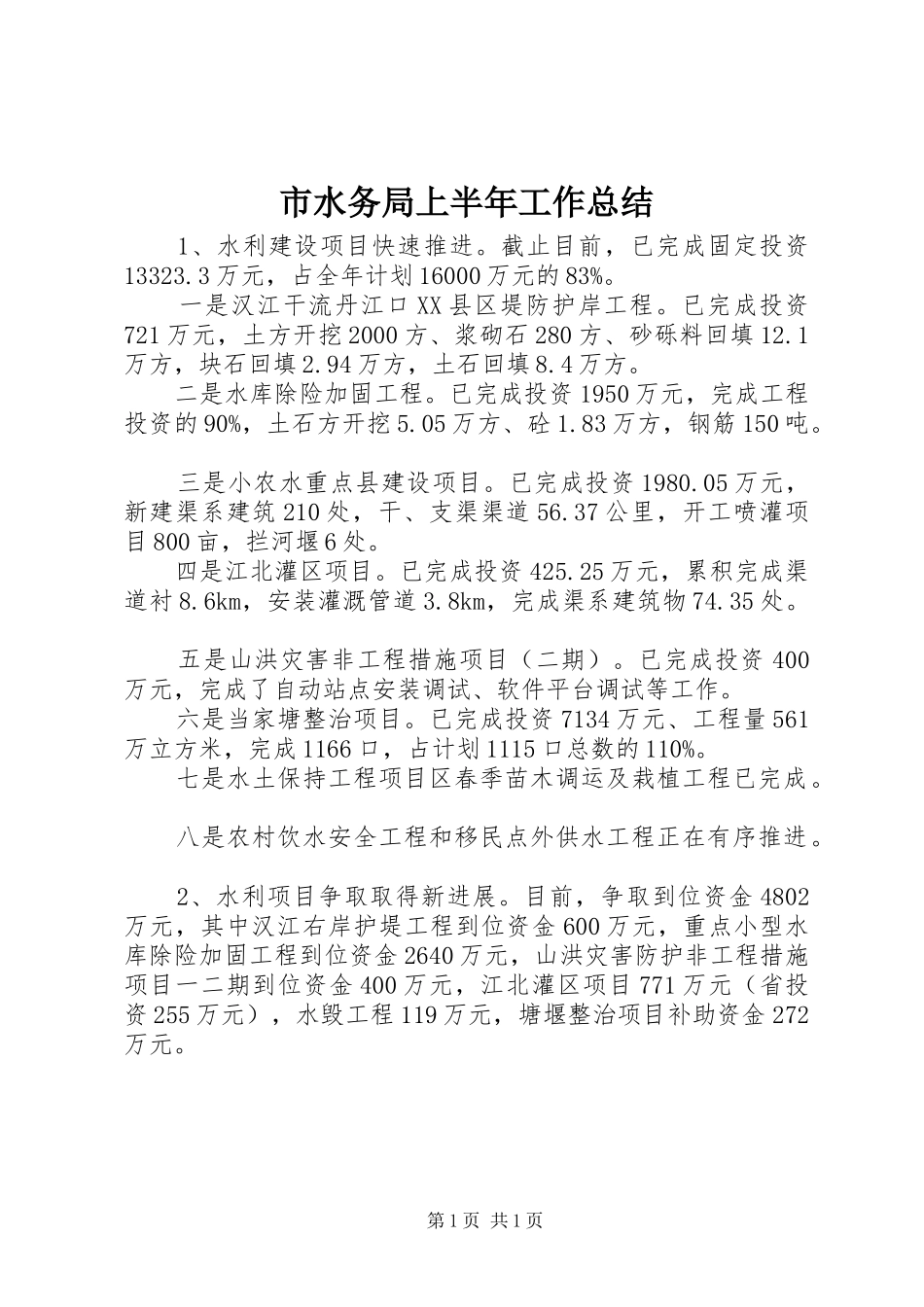

市水务局上半年工作总结1、水利建设项目快速推进
截止目前,已完成固定投资13323
3万元,占全年计划16000万元的83%
一是汉江干流丹江口XX县区堤防护岸工程
已完成投资721万元,土方开挖2000方、浆砌石280方、砂砾料回填12
1万方,块石回填2
94万方,土石回填8
二是水库除险加固工程
已完成投资1950万元,完成工程投资的90%,土石方开挖5
05万方、砼1
83万方,钢筋150吨
三是小农水重点县建设项目
已完成投资1980
05万元,新建渠系建筑210处,干、支渠渠道56
37公里,开工喷灌项目800亩,拦河堰6处
四是江北灌区项目
已完成投资425
25万元,累积完成渠道衬8
6km,安装灌溉管道3
8km,完成渠系建筑物74
五是山洪灾害非工程措施项目(二期)
已完成投资400万元,完成了自动站点安装调试、软件平台调试等工作
六是当家塘整治项目
已完成投资7134万元、工程量561万立方米,完成1166口,占计划1115口总数的110%
七是水土保持工程项目区春季苗木调运及栽植工程已完成
八是农村饮水安全工程和移民点外供水工程正在有序推进
2、水利项目争取取得新进展
目前,争取到位资金4802万元,其中汉江右岸护堤工程到位资金600万元,重点小型水库除险加固工程到位资金2640万元,山洪灾害防护非工程措施项目一二期到位资金400万元,江北灌区项目771万元(省投资255万元),水毁工程119万元,塘堰整治项目补助资金272万元
