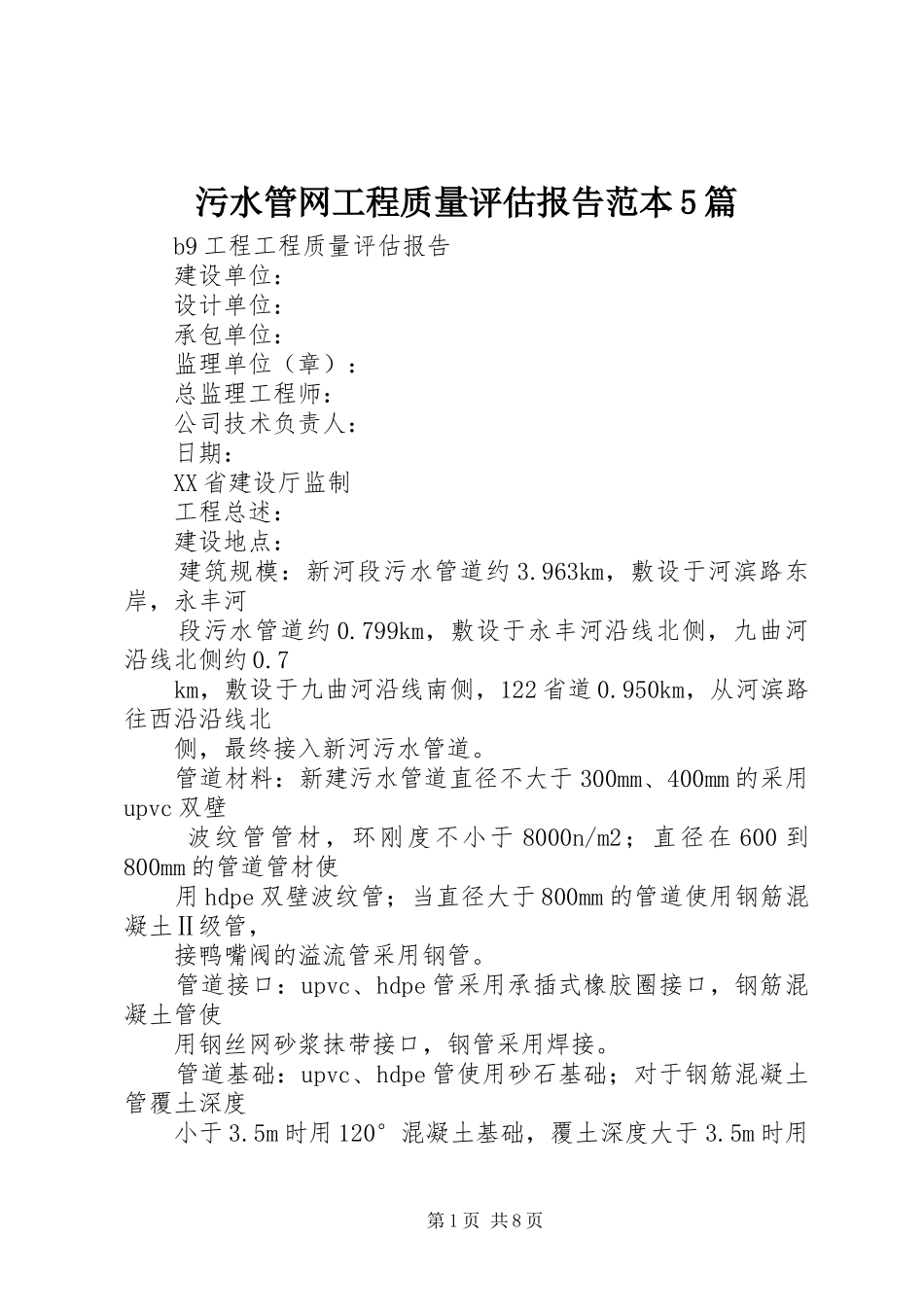

污水管网工程质量评估报告范本5篇b9工程工程质量评估报告建设单位:设计单位:承包单位:监理单位(章):总监理工程师:公司技术负责人:日期:XX省建设厅监制工程总述:建设地点:建筑规模:新河段污水管道约3
963km,敷设于河滨路东岸,永丰河段污水管道约0
799km,敷设于永丰河沿线北侧,九曲河沿线北侧约0
7km,敷设于九曲河沿线南侧,122省道0
950km,从河滨路往西沿沿线北侧,最终接入新河污水管道
管道材料:新建污水管道直径不大于300mm、400mm的采用upvc双壁波纹管管材,环刚度不小于8000n/m2;直径在600到800mm的管道管材使用hdpe双壁波纹管;当直径大于800mm的管道使用钢筋混凝土Ⅱ级管,接鸭嘴阀的溢流管采用钢管
管道接口:upvc、hdpe管采用承插式橡胶圈接口,钢筋混凝土管使用钢丝网砂浆抹带接口,钢管采用焊接
管道基础:upvc、hdpe管使用砂石基础;对于钢筋混凝土管覆土深度小于3
5m时用120°混凝土基础,覆土深度大于3
5m时用第1页共8页180混凝土基础

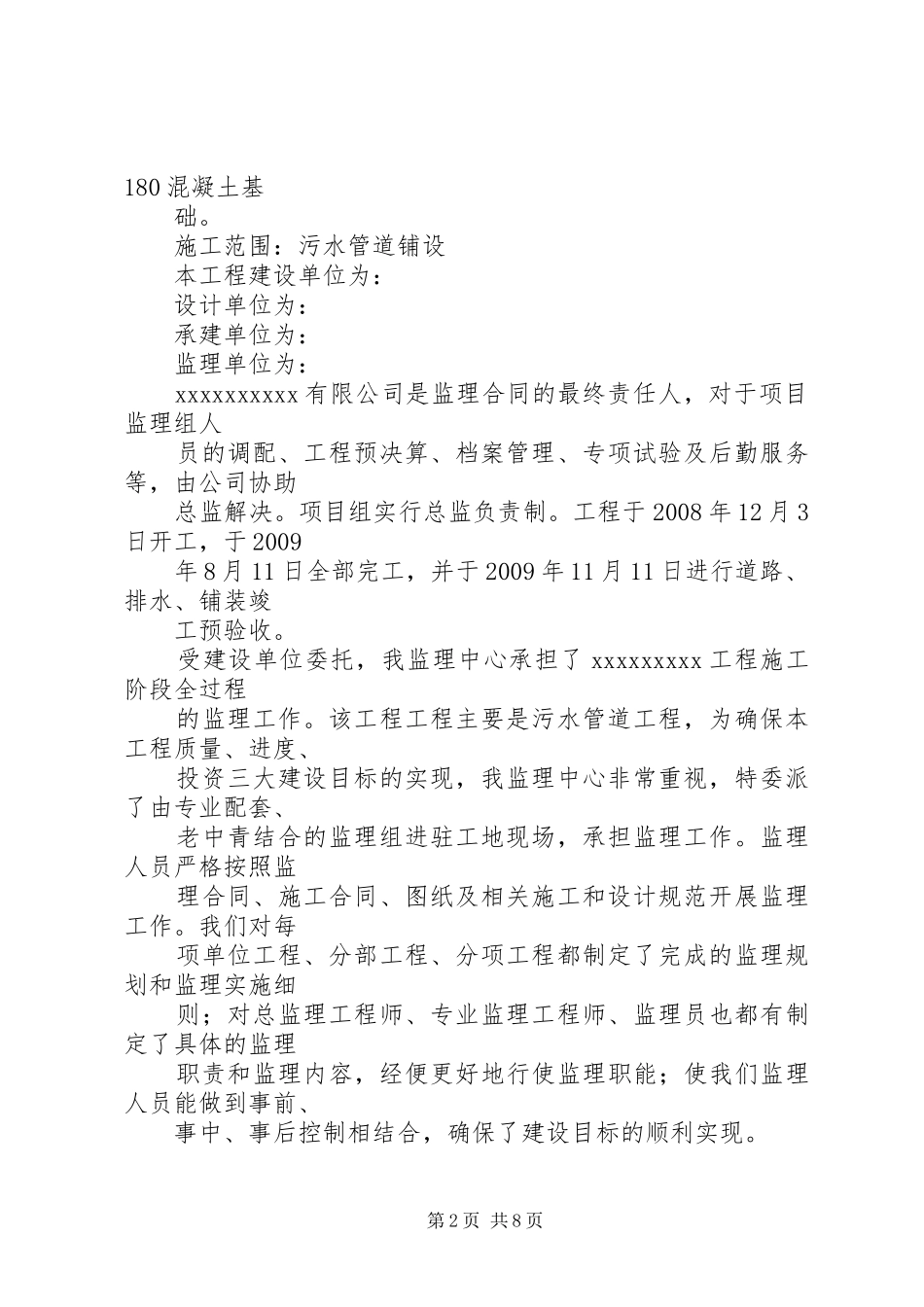

施工范围:污水管道铺设本工程建设单位为:设计单位为:承建单位为:监理单位为:xxxxxxxxxx有限公司是监理合同的最终责任人,对于项目监理组人员的调配、工程预决算、档案管理、专项试验及后勤服务等,由公司协助总监解决
项目组实行总监负责制
工程于2008年12月3日开工,于2009年8月11日全部完工,并于2009年11月11日进行道路、排水、铺装竣工预验收
受建设单位委托,我监理中心承担了xxxxxxxxx工程施工阶段全过程的监理工作
该工程工程主要是污水管道工程,为确保本工程质量、进度、投资三大建设目标的实现,我监理中心非常重视,特委派了由专业配套、老中青结合的监理组进驻工地现场,承担监理工作

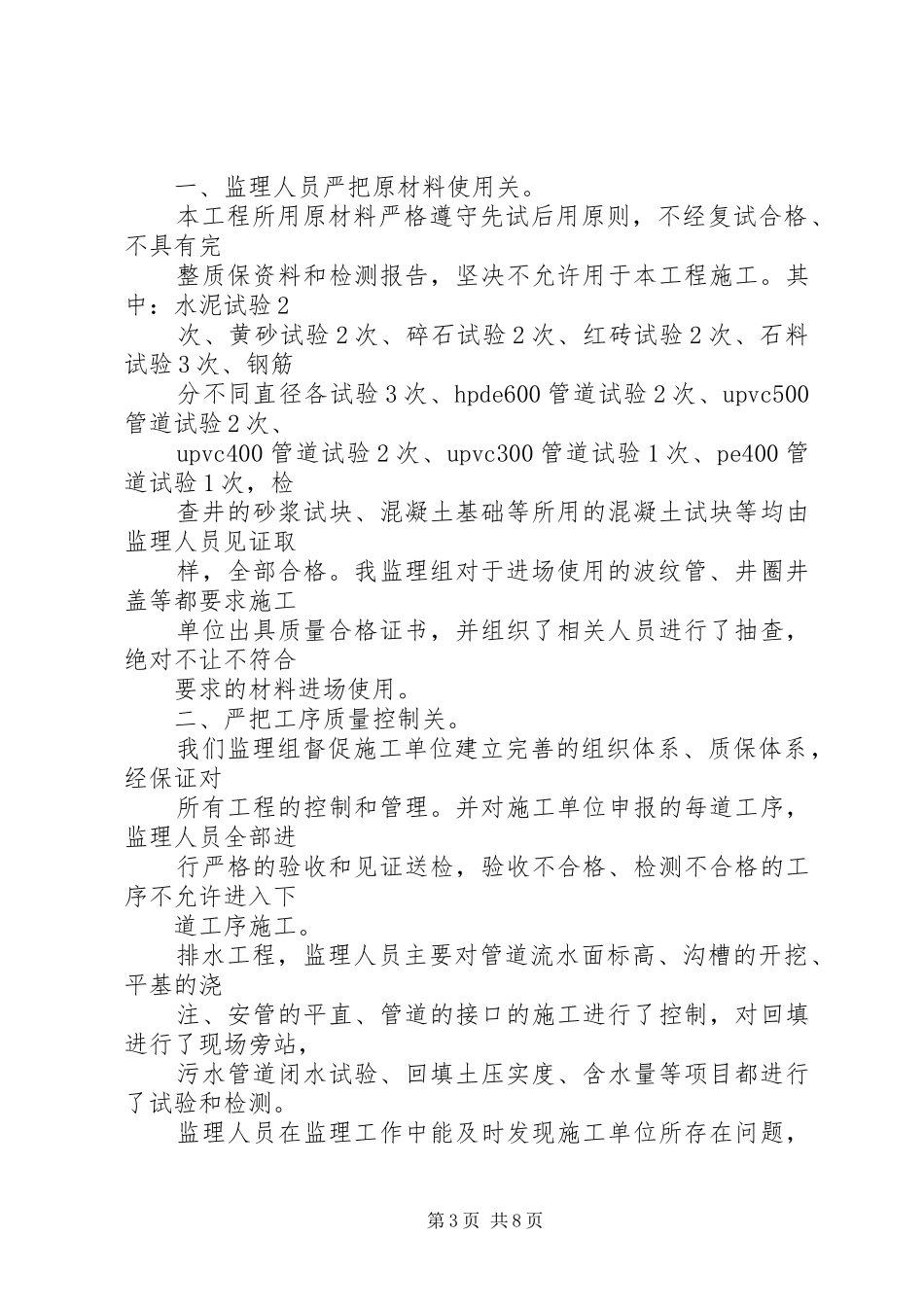

监理人员严格按照监理合同、施工合同、图纸及相关施工和设计规范开展监理工作
