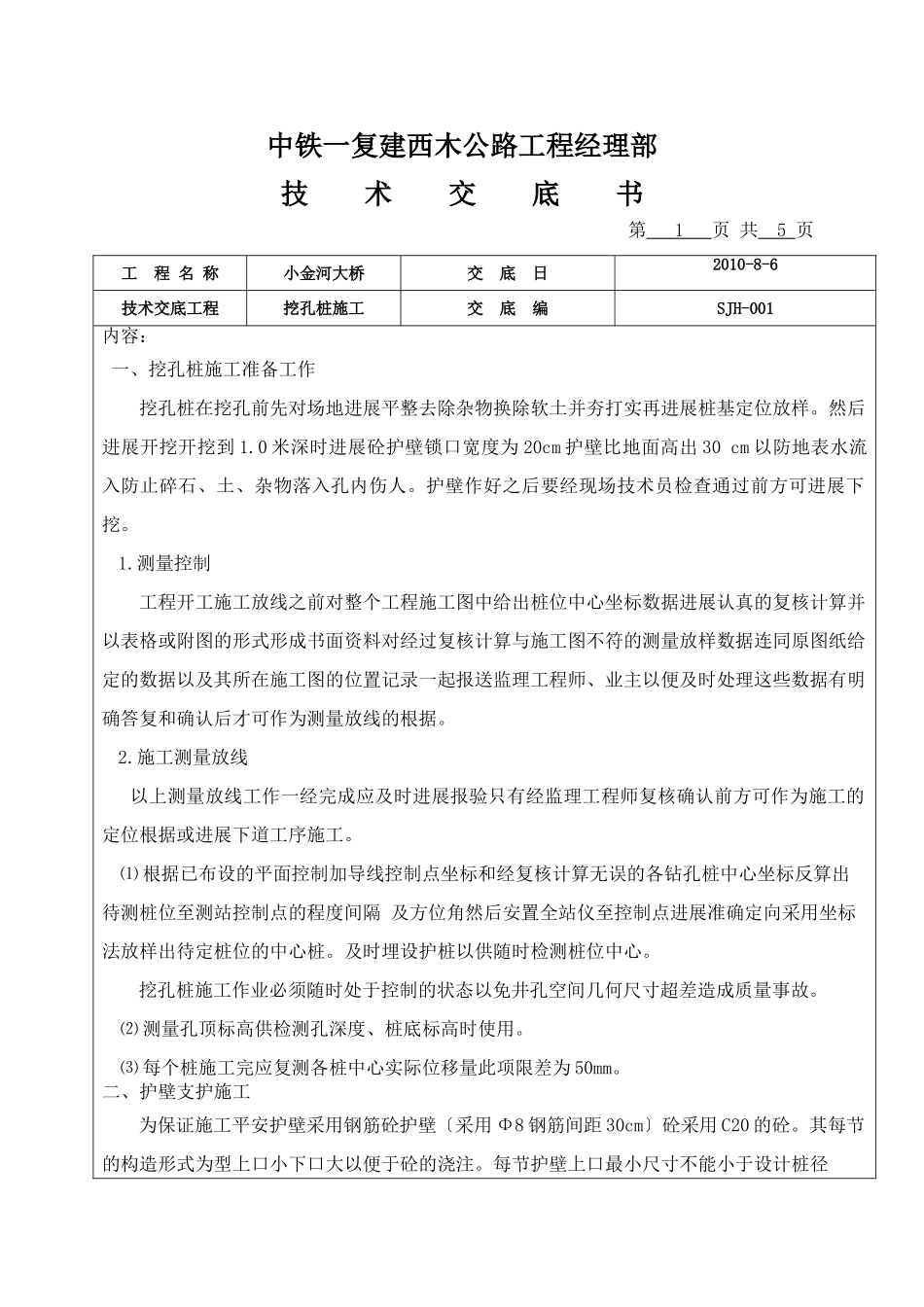

中铁一复建西木公路工程经理部技术交底书第1页共5页工程名称小金河大桥交底日2010-8-6技术交底工程挖孔桩施工交底编SJH-001内容:一、挖孔桩施工准备工作挖孔桩在挖孔前先对场地进展平整去除杂物换除软土并夯打实再进展桩基定位放样
然后进展开挖开挖到1
0米深时进展砼护壁锁口宽度为20cm护壁比地面高出30cm以防地表水流入防止碎石、土、杂物落入孔内伤人
护壁作好之后要经现场技术员检查通过前方可进展下挖
测量控制工程开工施工放线之前对整个工程施工图中给出桩位中心坐标数据进展认真的复核计算并以表格或附图的形式形成书面资料对经过复核计算与施工图不符的测量放样数据连同原图纸给定的数据以及其所在施工图的位置记录一起报送监理工程师、业主以便及时处理这些数据有明确答复和确认后才可作为测量放线的根据
施工测量放线以上测量放线工作一经完成应及时进展报验只有经监理工程师复核确认前方可作为施工的定位根据或进展下道工序施工
⑴根据已布设的平面控制加导线控制点坐标和经复核计算无误的各钻孔桩中心坐标反算出待测桩位至测站控制点的程度间隔及方位角然后安置全站仪至控制点进展准确定向采用坐标法放样出待定桩位的中心桩
及时埋设护桩以供随时检测桩位中心
挖孔桩施工作业必须随时处于控制的状态以免井孔空间几何尺寸超差造成质量事故
⑵测量孔顶标高供检测孔深度、桩底标高时使用
⑶每个桩施工完应复测各桩中心实际位移量此项限差为50mm
二、护壁支护施工为保证施工平安护壁采用钢筋砼护壁〔采用Φ8钢筋间距30cm〕砼采用C20的砼
其每节的构造形式为型上口小下口大以便于砼的浇注
每节护壁上口最小尺寸不能小于设计桩径注:本表一式二联一联留存另一联交班组保存+10cm下口尺寸不能小于设计桩径+20cm
靠内径布置护壁厚度为20~15cm现浇砼的施工采取自制的钢模板每节段由四至六块拼装而成
浇注砼时拆上节支下节自上而下周
