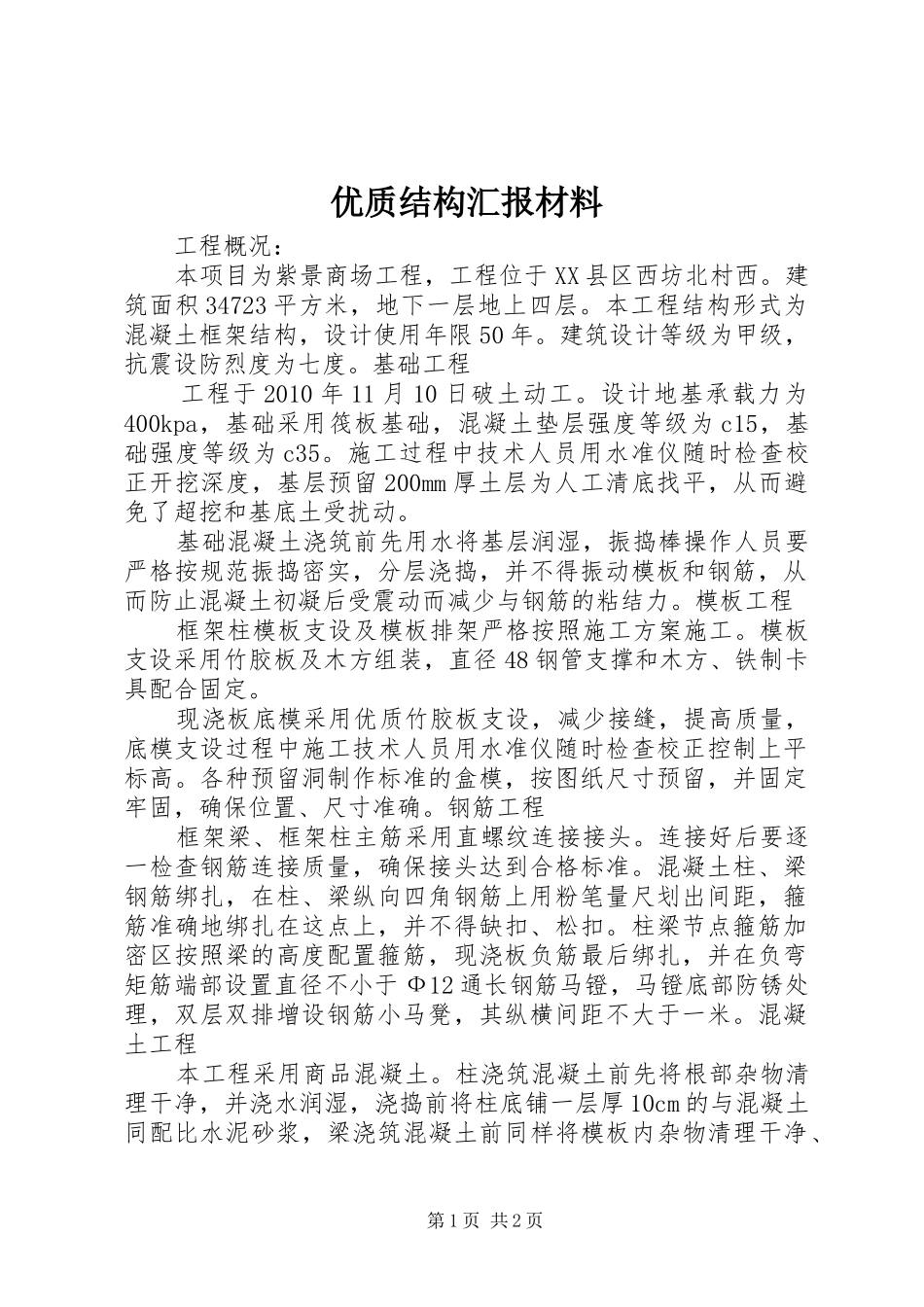

优质结构汇报材料工程概况:本项目为紫景商场工程,工程位于XX县区西坊北村西
建筑面积34723平方米,地下一层地上四层
本工程结构形式为混凝土框架结构,设计使用年限50年
建筑设计等级为甲级,抗震设防烈度为七度
基础工程工程于2010年11月10日破土动工
设计地基承载力为400kpa,基础采用筏板基础,混凝土垫层强度等级为c15,基础强度等级为c35
施工过程中技术人员用水准仪随时检查校正开挖深度,基层预留200mm厚土层为人工清底找平,从而避免了超挖和基底土受扰动
基础混凝土浇筑前先用水将基层润湿,振捣棒操作人员要严格按规范振捣密实,分层浇捣,并不得振动模板和钢筋,从而防止混凝土初凝后受震动而减少与钢筋的粘结力
模板工程框架柱模板支设及模板排架严格按照施工方案施工
模板支设采用竹胶板及木方组装,直径48钢管支撑和木方、铁制卡具配合固定
现浇板底模采用优质竹胶板支设,减少接缝,提高质量,底模支设过程中施工技术人员用水准仪随时检查校正控制上平标高
各种预留洞制作标准的盒模,按图纸尺寸预留,并固定牢固,确保位置、尺寸准确
钢筋工程框架梁、框架柱主筋采用直螺纹连接接头
连接好后要逐一检查钢筋连接质量,确保接头达到合格标准
混凝土柱、梁钢筋绑扎,在柱、梁纵向四角钢筋上用粉笔量尺划出间距,箍筋准确地绑扎在这点上,并不得缺扣、松扣
柱梁节点箍筋加密区按照梁的高度配置箍筋,现浇板负筋最后绑扎,并在负弯矩筋端部设置直径不小于Ф12通长钢筋马镫,马镫底部防锈处理,双层双排增设钢筋小马凳,其纵横间距不大于一米

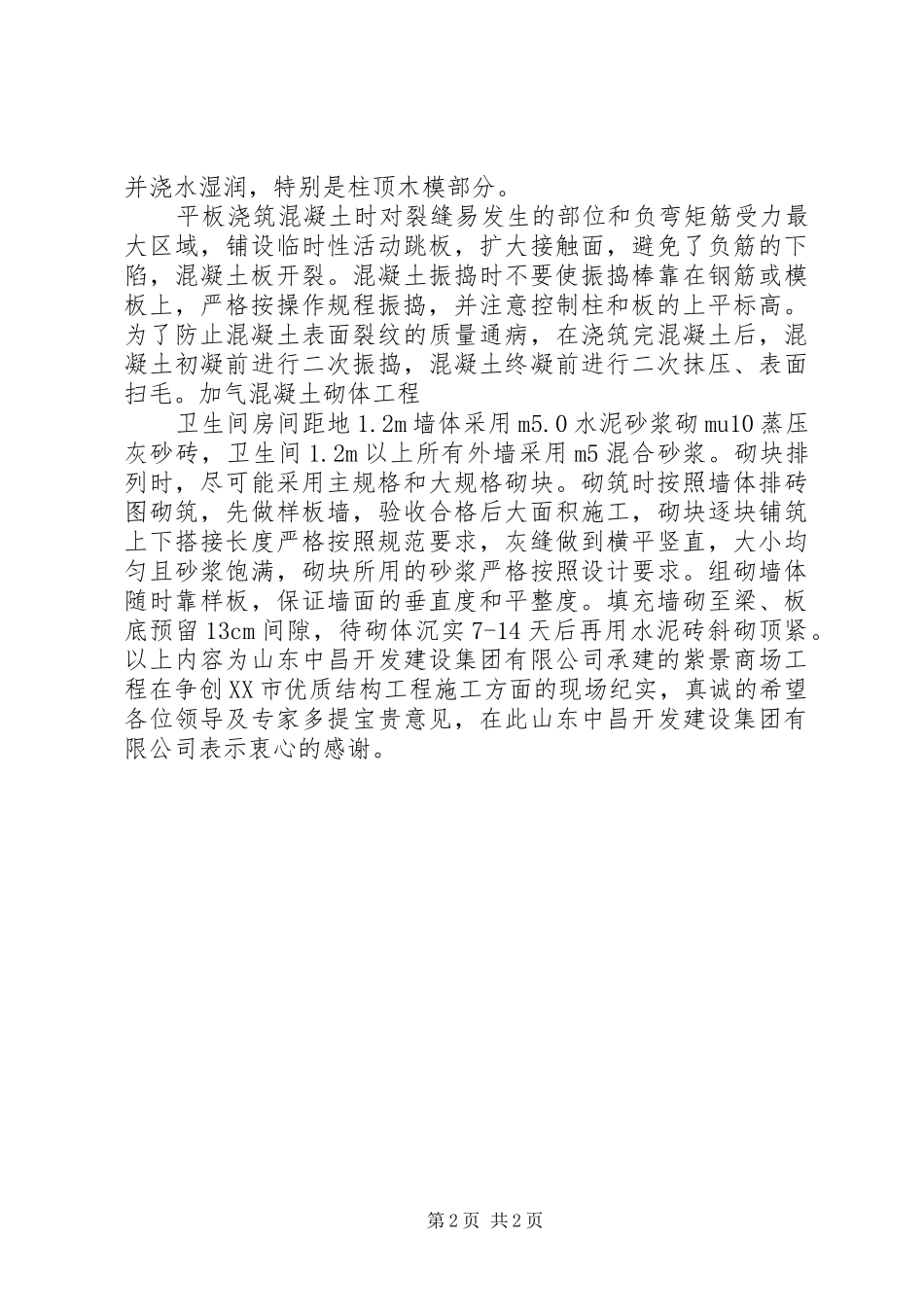

混凝土工程本工程采用商品混凝土
柱浇筑混凝土前先将根部杂物清理干净,并浇水润湿,浇捣前将柱底铺一层厚10cm的与混凝土同配比水泥砂浆,梁浇筑混凝土前同样将模板内杂物清理干净、第1页共2页并浇水湿润,特别是柱顶木模部分
平板浇筑混凝土时对裂缝易发生的部位和负弯矩筋受力最大区域,铺设临时性
