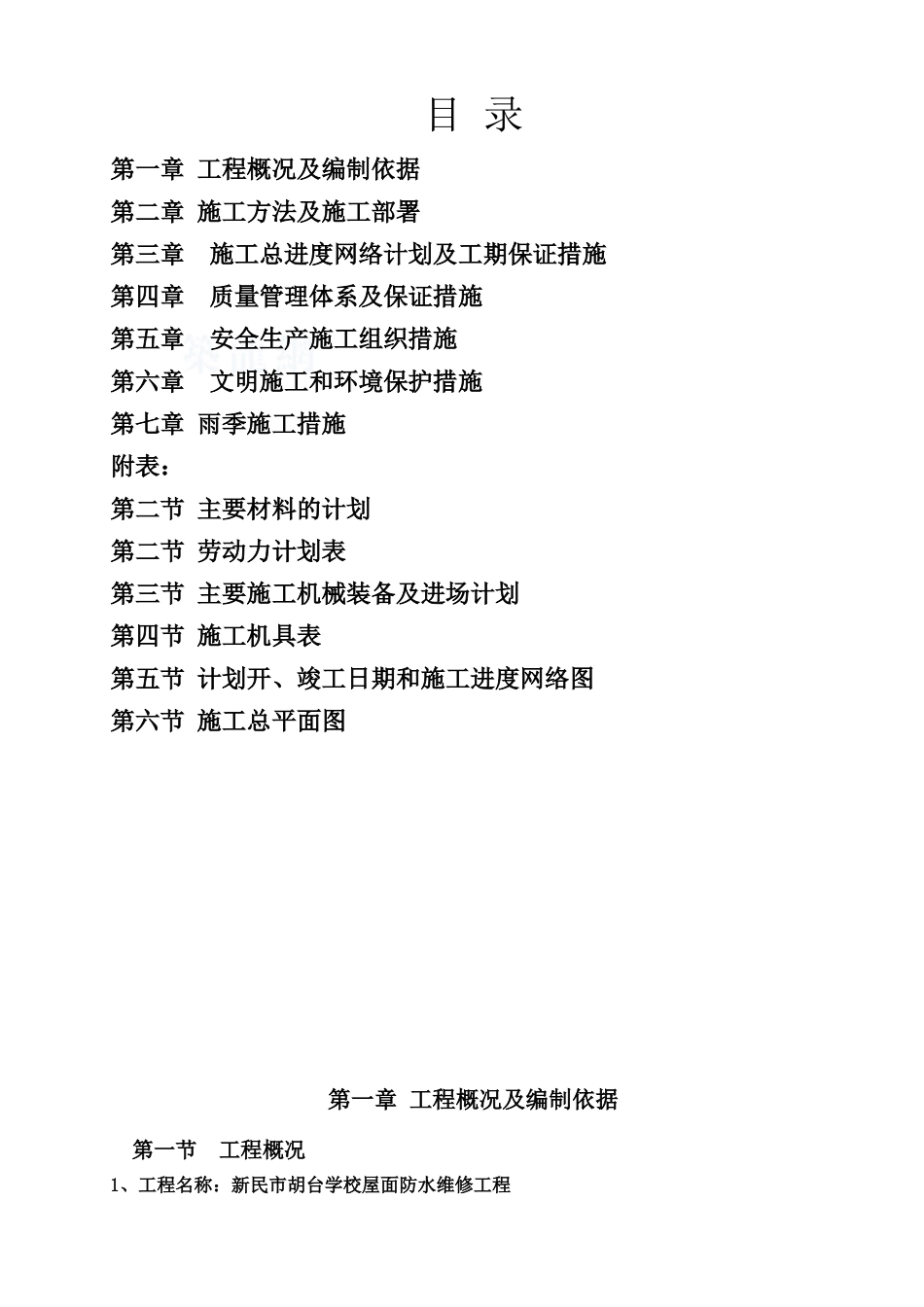

目录第一章工程概况及编制依据第二章施工方法及施工部署第三章施工总进度网络计划及工期保证措施第四章质量管理体系及保证措施第五章安全生产施工组织措施第六章文明施工和环境保护措施第七章雨季施工措施附表:第二节主要材料的计划第二节劳动力计划表第三节主要施工机械装备及进场计划第四节施工机具表第五节计划开、竣工日期和施工进度网络图第六节施工总平面图第一章工程概况及编制依据第一节工程概况1、工程名称:新民市胡台学校屋面防水维修工程2、标段划分:不分标段3、建设单位:新民市胡台学校4、建设地点:新民市胡台学校5、资金来源:教育局拨款6、质量要求:合格7、质保期:按国家相关规定8、计划工期:2017年9月21日开工--2017年10月11日竣工,共计20天9、工程内容:中学部教学楼屋面、小学部教学楼屋面、厕所屋面、宿舍楼屋面、餐厅屋面、幼儿园屋面、垂直运输、门卫屋面第二节编制依据1

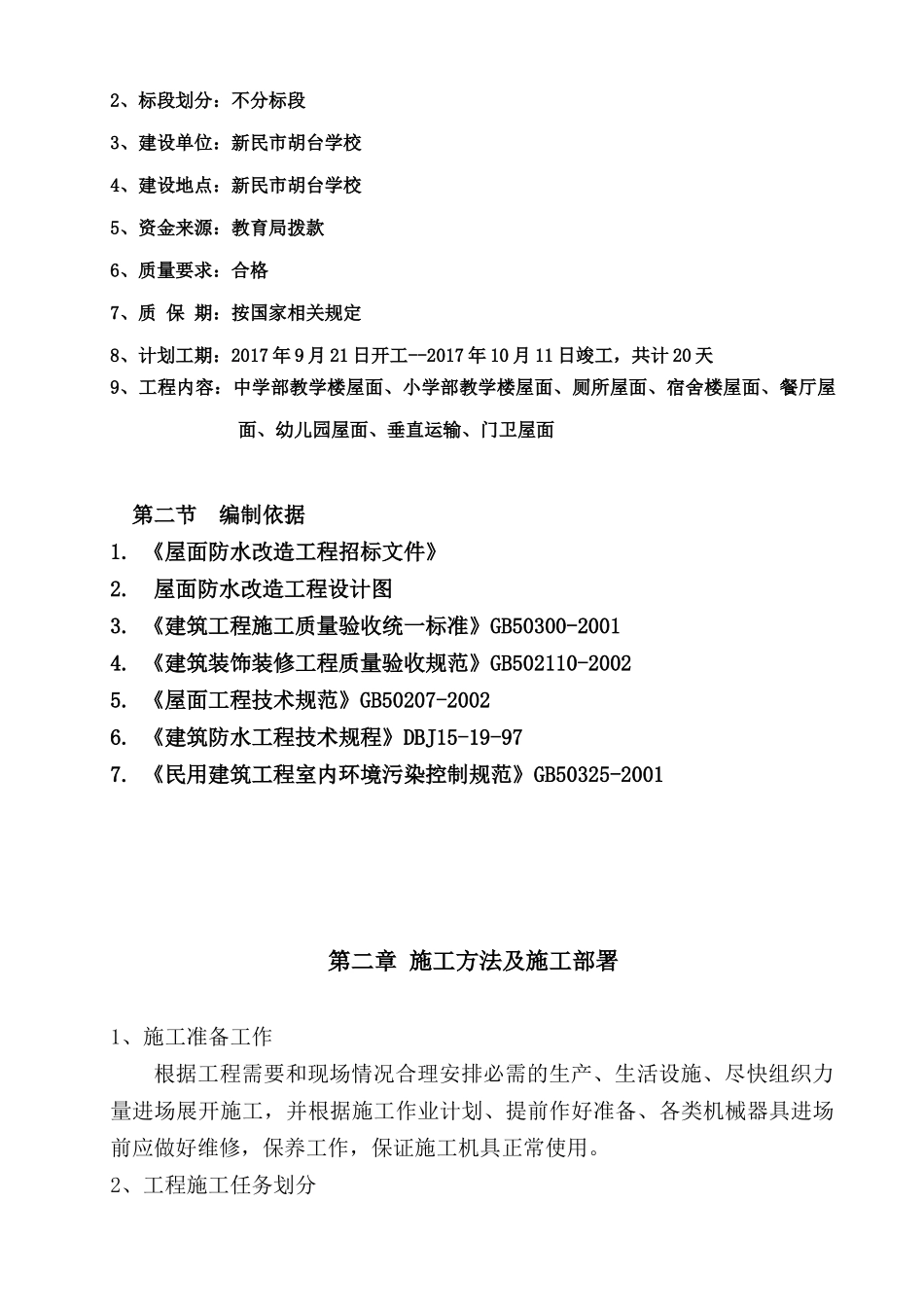

《屋面防水改造工程招标文件》2
屋面防水改造工程设计图3
《建筑工程施工质量验收统一标准》GB50300-20014
《建筑装饰装修工程质量验收规范》GB502110-20025
《屋面工程技术规范》GB50207-20026
《建筑防水工程技术规程》DBJ15-19-977
《民用建筑工程室内环境污染控制规范》GB50325-2001第二章施工方法及施工部署1、施工准备工作根据工程需要和现场情况合理安排必需的生产、生活设施、尽快组织力量进场展开施工,并根据施工作业计划、提前作好准备、各类机械器具进场前应做好维修,保养工作,保证施工机具正常使用
2、工程施工任务划分中学部教学楼屋面施工队:承担中学部教学楼屋面施工小学部教学楼屋面队:承担小学部教学楼屋面施工厕所屋面队:承担厕所屋面施工宿舍楼屋面队:承担宿舍楼屋面施工餐厅屋面队:承担餐厅屋面施工幼儿园屋面队:承担幼儿园屋面施工门卫屋面队:承担门卫屋面施工垂直运输队:
