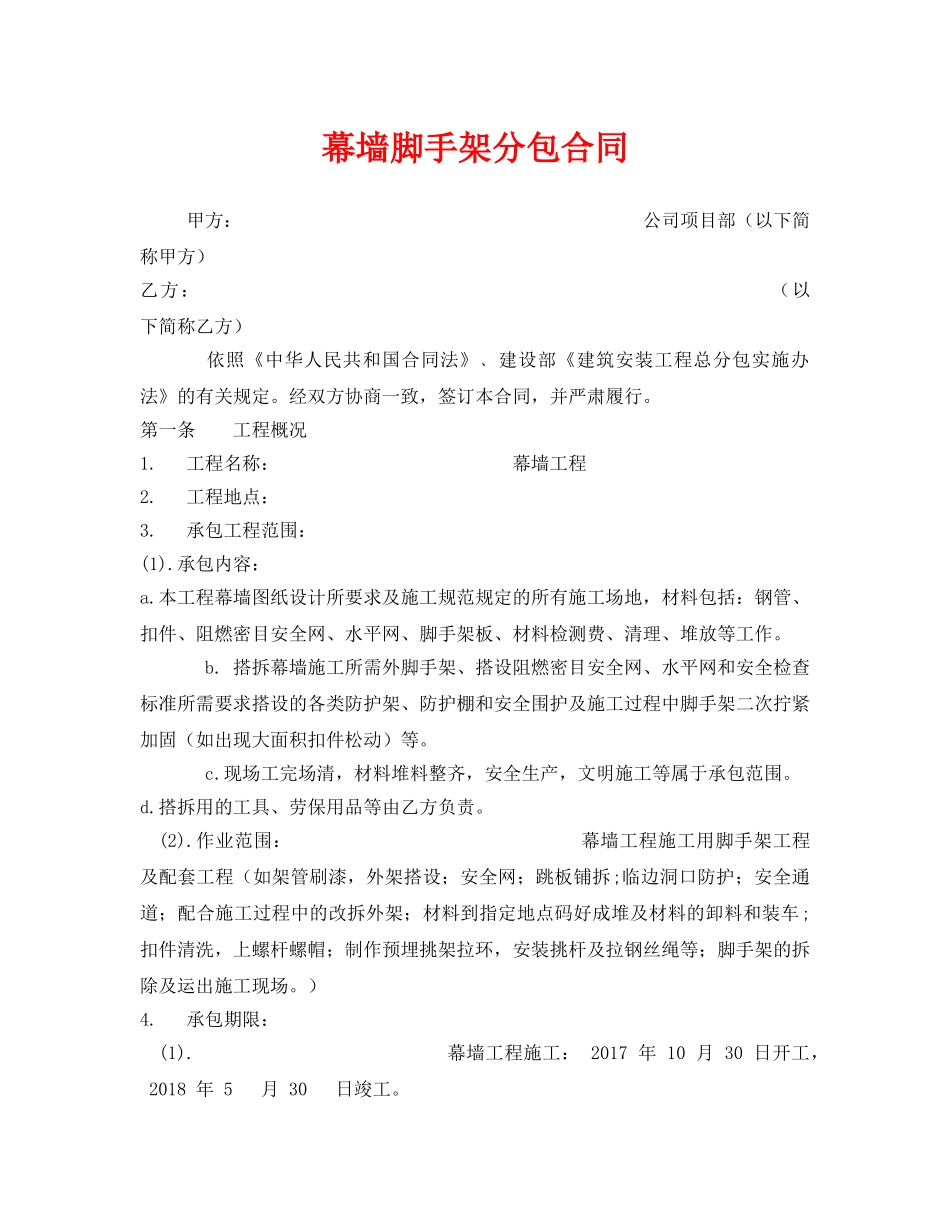

幕墙脚手架分包合同甲方:公司项目部(以下简称甲方)乙方:(以下简称乙方)依照《中华人民共和国合同法》﹑建设部《建筑安装工程总分包实施办法》的有关规定
经双方协商一致,签订本合同,并严肃履行
第一条工程概况1
工程名称:幕墙工程2
工程地点:3
承包工程范围:(1)
承包内容:a
本工程幕墙图纸设计所要求及施工规范规定的所有施工场地,材料包括:钢管、扣件、阻燃密目安全网、水平网、脚手架板、材料检测费、清理、堆放等工作
搭拆幕墙施工所需外脚手架、搭设阻燃密目安全网、水平网和安全检查标准所需要求搭设的各类防护架、防护棚和安全围护及施工过程中脚手架二次拧紧加固(如出现大面积扣件松动)等
现场工完场清,材料堆料整齐,安全生产,文明施工等属于承包范围
搭拆用的工具、劳保用品等由乙方负责
作业范围:幕墙工程施工用脚手架工程及配套工程(如架管刷漆,外架搭设;安全网;跳板铺拆;临边洞口防护;安全通道;配合施工过程中的改拆外架;材料到指定地点码好成堆及材料的卸料和装车;扣件清洗,上螺杆螺帽;制作预埋挑架拉环,安装挑杆及拉钢丝绳等;脚手架的拆除及运出施工现场
承包期限:(1)
幕墙工程施工:2017年10月30日开工,2018年5月30日竣工
具体工期以现场实际工期为准
工期延长或报停:不可抗力(不包括恶劣天气),或非甲方造成的火灾、雷电、爆炸、暴风雨、水灾、地震,或动乱或暴动,或国家庆典(如春节、国庆等)或外国元首到访需要停工而影响工期
等原因,不能进行幕墙的施工,乙方应给予相应时间的报停,或无偿延长相应时间的工期
工程承包方式本工程采用包工包料的方式,即劳务及一切满足本搭设工程要求的材料(如架管、扣件、螺杆螺帽、安全网、脚手板、铁丝,现场保管等)均由乙方负责提供
(由于工序搭接一时无法安排工作,由班组自行调整,甲方不负责窝工,也不存在任何点工和估
