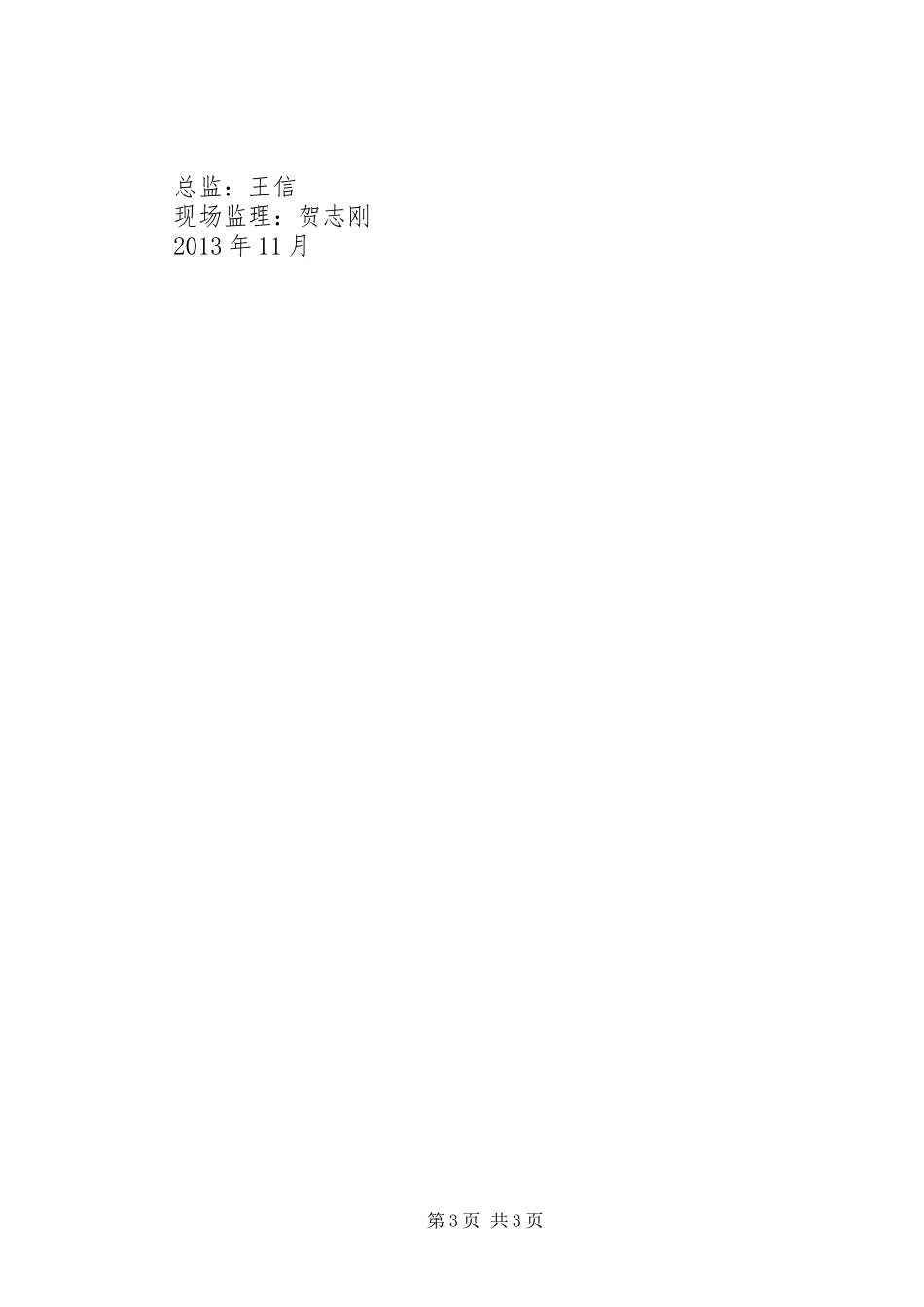

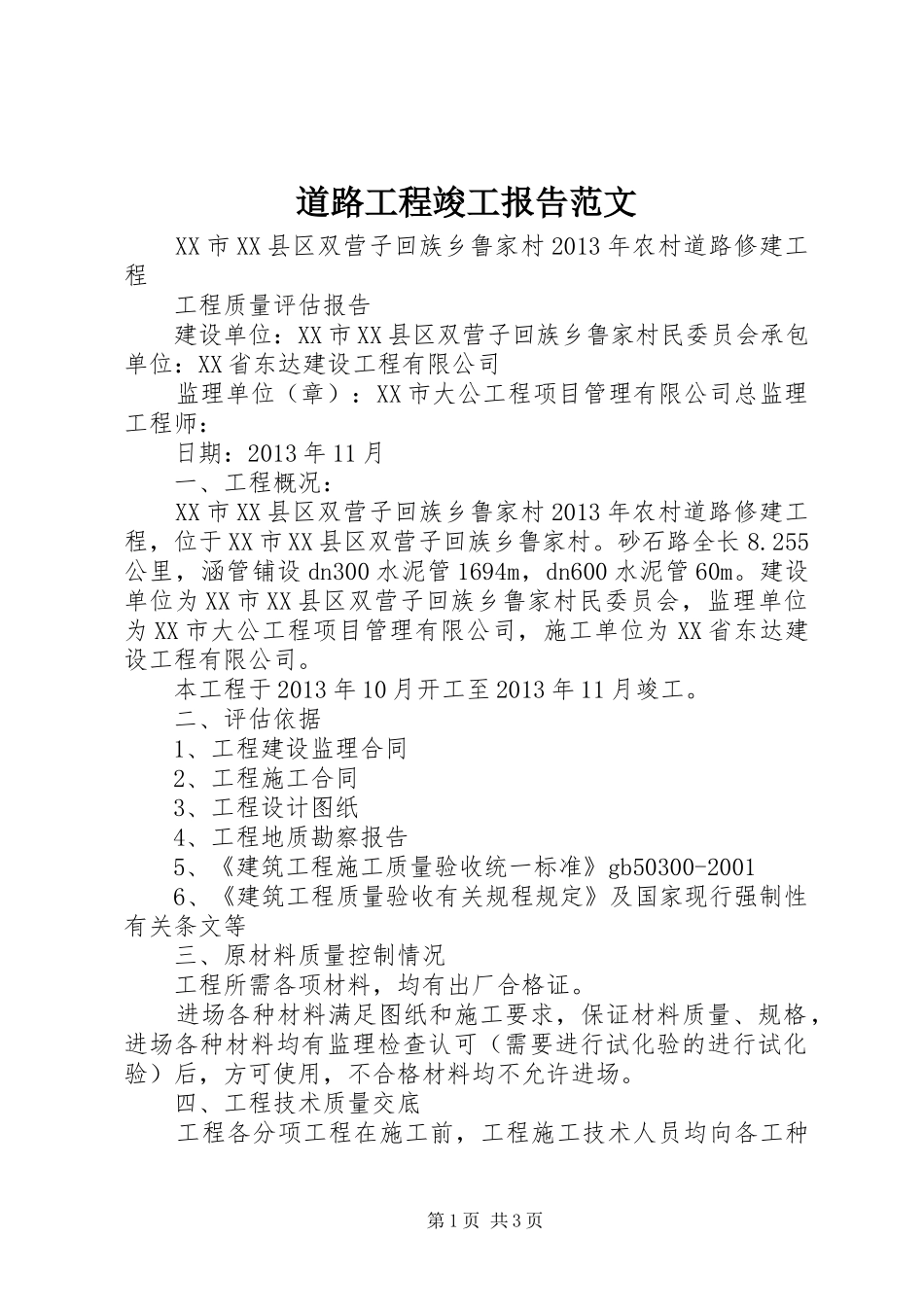

道路工程竣工报告范文XX市XX县区双营子回族乡鲁家村2013年农村道路修建工程工程质量评估报告建设单位:XX市XX县区双营子回族乡鲁家村民委员会承包单位:XX省东达建设工程有限公司监理单位(章):XX市大公工程项目管理有限公司总监理工程师:日期:2013年11月一、工程概况:XX市XX县区双营子回族乡鲁家村2013年农村道路修建工程,位于XX市XX县区双营子回族乡鲁家村。砂石路全长8.255公里,涵管铺设dn300水泥管1694m,dn600水泥管60m。建设单位为XX市XX县区双营子回族乡鲁家村民委员会,监理单位为XX市大公工程项目管理有限公司,施工单位为XX省东达建设工程有限公司。本工程于2013年10月开工至2013年11月竣工。二、评估依据1、工程建设监理合同2、工程施工合同3、工程设计图纸4、工程地质勘察报告5、《建筑工程施工质量验收统一标准》gb50300-20016、《建筑工程质量验收有关规程规定》及国家现行强制性有关条文等三、原材料质量控制情况工程所需各项材料,均有出厂合格证。进场各种材料满足图纸和施工要求,保证材料质量、规格,进场各种材料均有监理检查认可(需要进行试化验的进行试化验)后,方可使用,不合格材料均不允许进场。四、工程技术质量交底工程各分项工程在施工前,工程施工技术人员均向各工种第1页共3页进行书面技术交底,详尽交代各工种分项工程的工艺流程,材料要求操作方法、质量标准、允许偏差、各道工序的质量除自检外,均经现场监理工程跟踪检查,监理及施工部门同时认真做好记录,每道工序完成后,经监理工程师认可,才做下道工序以保证了工程质量。五、主要的施工方法和技术措施施工准备工程——现场测量放线——管槽开挖——涵管安装——土方回填压实1、施工准备工作:施工人员认真进行施工图的自审和会审,发现问题及时解决。施工现场路通、水通、电通,“三通一平”条件具备。施工机械、材料进场,人员足备,施工组织设计资料齐备。2、现场测量放线测量人员根据临时水准点和管道轴线、中心线控制桩的设置应便于观测且必须牢固,并采取保护措施。开槽铺设管线的沿线临时水准点200m不少于1个。3、管道开挖本工程的管槽开挖工作主要由机械开挖,人工清理完成。考虑本工程特点,雨污水管道同时进行施工,故槽底宽度在开挖时由施工人员做适当调整,但必须保证基底宽度及足够的工作面。4、涵管安装砂石垫层。碎石厚度200mm,压实度经检测符合要求。5、管槽的回填:回填方式,管顶下600mm人工回填,蛙式打夯机夯实,600mm以上由机械回填夯实。七、评估结论该工程施工质量在监理、业主、设计等单位的共同监督下,经过施工单位的自身努力,加强了质量意识教育,并认真做好抽查、送检、验收等工作,观感、都能达到设计和施工规范要求,满足使用功能要求,材、质保资料齐全,达到合格工程,同意交付使用。第2页共3页总监:王信现场监理:贺志刚2013年11月第3页共3页
