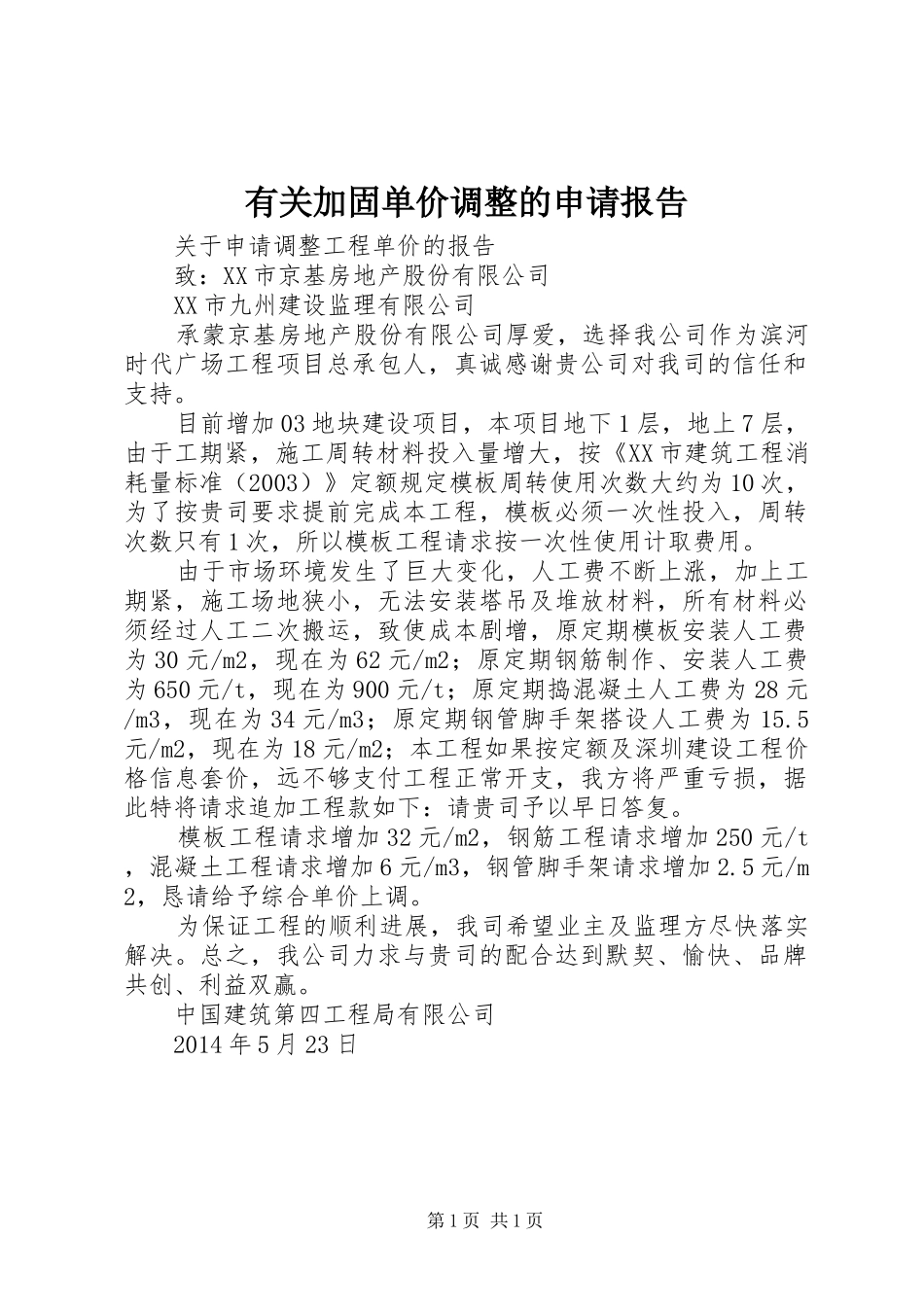

有关加固单价调整的申请报告关于申请调整工程单价的报告致:XX市京基房地产股份有限公司XX市九州建设监理有限公司承蒙京基房地产股份有限公司厚爱,选择我公司作为滨河时代广场工程项目总承包人,真诚感谢贵公司对我司的信任和支持。目前增加03地块建设项目,本项目地下1层,地上7层,由于工期紧,施工周转材料投入量增大,按《XX市建筑工程消耗量标准(2003)》定额规定模板周转使用次数大约为10次,为了按贵司要求提前完成本工程,模板必须一次性投入,周转次数只有1次,所以模板工程请求按一次性使用计取费用。由于市场环境发生了巨大变化,人工费不断上涨,加上工期紧,施工场地狭小,无法安装塔吊及堆放材料,所有材料必须经过人工二次搬运,致使成本剧增,原定期模板安装人工费为30元/m2,现在为62元/m2;原定期钢筋制作、安装人工费为650元/t,现在为900元/t;原定期捣混凝土人工费为28元/m3,现在为34元/m3;原定期钢管脚手架搭设人工费为15.5元/m2,现在为18元/m2;本工程如果按定额及深圳建设工程价格信息套价,远不够支付工程正常开支,我方将严重亏损,据此特将请求追加工程款如下:请贵司予以早日答复。模板工程请求增加32元/m2,钢筋工程请求增加250元/t,混凝土工程请求增加6元/m3,钢管脚手架请求增加2.5元/m2,恳请给予综合单价上调。为保证工程的顺利进展,我司希望业主及监理方尽快落实解决。总之,我公司力求与贵司的配合达到默契、愉快、品牌共创、利益双赢。中国建筑第四工程局有限公司2014年5月23日第1页共1页
